沥青混路面施工注意事项:1、沥青混合料生产和沥青混凝土路面施工的控制是质量保障的关键 沥青混凝土后场质量控制 : 沥青混凝土后场是指沥青混合料生产场地,也即拌和楼场地。
后场生产控制主要是确保生产成品——沥青混凝土保证施工要求,满足设计规定的有关指标。后场施工应注意: (1)选拌制设备,从拌制设备上保证后场施工质量。
以拌和机为中心的沥青拌合厂,沥青混凝土拌和机的性能和生产能力是一个主要方面,保证拌和楼的生产能力与工程规模相互匹配,拌和楼必须具备全过程自动控制,能够分析数据、核定生产量,能够进行拌和质量分析,最好具备匹配的二级除尘装置。选好了拌和机,再优选沥青加热设备、矿粉的外加剂添加设备及装载机等附属设备,从它们的性能和供需能力上确保与拌和机配套,以满足拌和机生产要求为准。
(2)确保原材料质量,要做到这一点,首先抓集料检验,从加工性、结构性两大指标狠抓落实,粗集料要注重颗粒尺寸、形状、松软质和粘附性指标,签订供货合同时要注意保证粗集料筛分级配变异小,保证石料软弱颗粒、白云石、长石的含量控制在合理范围内。细集料应注重砂当量(或ر0.075含量)和粘附性等指标,应严格控制砂,进场后及时搭棚防雨、防晒。
所有集料注意分级存放,不得串混。为防止材料离析,还要将场地硬化,并在堆放时采用水平或斜坡分层堆放,不能锥堆。
沥青原材料应从粘度等指标着手,确保沥青指标优良,符合设计要求。 (3)拌制工艺上着手保证成品质量,在生产中,做好生产配合比的设计,保证目标配合比在拌和中得以实现是关键。
要保证冷热料供料平衡,拌和楼不待料、溢料少,就要处理好冷料转速与流量关系、筛网孔径选择、热料仓供料比例的确定等方面。先从热料仓供料抓起,采取措施保证各仓均衡储料;保证原料稳定的组成和供料比例。
接着抓温度及拌和时间的控制,保证沥青、集料及混合料拌和、储存、出场温度,严格控制每一盘的干、湿拌和总时间。 沥青混凝土前场施工工艺控制(现场铺筑的控制) : (1)准备阶段的质量控制。

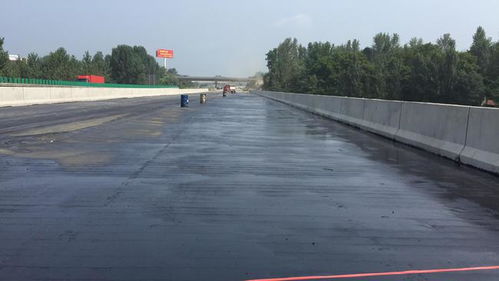

进场施工前,先进行上一道工序的验收,进行高程测量、沉降稳定检验等检查验收工作,检查下封层的完整性,清理基层表面污染、杂物,进行水冲洗。这里必须强调的是,在水冲洗的时间安排上要尽量提前,确保施工时基层干燥。
(2)运输过程的质量控制。在车辆的安排上必须满足运力要求,车辆载重量应大于15t,运料前打扫干净车槽,并涂1∶3油水混合液,车槽侧面打温度检查孔,备覆盖成品混合料的油毡布。
在混合料装车时指挥驾驶人员前后移动车辆,分三堆装料以减少混合料离析,在沥青混凝土摊铺时,运输车辆要在离摊铺机30cm处停车,停车时不能撞击摊铺机。 (3)摊铺时的质量控制。
先从摊铺机性能抓起,全套摊铺设备尽量用相同品牌,型号尽量相同,新旧差别要小,现场工程技术人员要懂得摊铺机的主要构造并能作相应的调整。在供料系统上,受料斗空板不能每一车料收一次,要利用刮板输送器和料斗阀门控制好进入摊铺室的供料量,布料高度一般占2/3,并确保沿螺旋全长布料一致。
要选择合适的料斗阀门开度,使其与供料速度恰当配合,进而达到刮板输料器连续、均匀地供料。在预压整平系统上,如振捣梁预先捣实、熨平装置整面熨平,则密实度低;如振捣熨平装置同时进行振实整面熨平,则密实度也低;要利用摊铺机自动找平系统调平路拱;要及时调整熨平板和拱度等结构参数,确定松铺系数,调整布料器高度、夯锤频率及供料系统。
在摊铺速度的选定上一般不得小于1.5m/分,以保证碾压温度不致降至低于完成碾压充分的时间(即在80℃以前的时间),但是如摊铺速度过快,则混合料疏度不均、预压密度不一、表面出现拉沟,直接造成预压效果差(小于80%),所以上面层最好 (4)施工中,往轮碾上喷洒水的时侯,要注意控制喷洒量,以防降低混合料温度,要采用雾状喷洒器。在混合料接缝处或冷热搭接处,要采用横缝横压。
2、质量意识、管理的力度、科学制度的制定和严格执行是施工质量的保证: (1)不合格的原材料坚决不能用于道路建设,抓好混合料配合比的试验,严格进行现场检测和室内试验,这包括拌合厂、施工现场的各项温度检测与记录,包括规定频率的混合料马氏试验、抽提试验等,还包括路面外形尺寸检测记录、路面厚度、压实度、平整度检测等等。 (2)检测资料的管理与分析是工程质量建设的又一个方面,也是工程质量的实际记录。
其中包括料场状况、按工日的混合料拌和记录、按工日的施工现场记录、检验资料的论定和反馈、按工日的工程质量指标图表、工程质量的动态分析等等。
沥青混路面施工注意事项:1、沥青混合料生产和沥青混凝土路面施工的控制是质量保障的关键 沥青混凝土后场质量控制 : 沥青混凝土后场是指沥青混合料生产场地,也即拌和楼场地。
后场生产控制主要是确保生产成品——沥青混凝土保证施工要求,满足设计规定的有关指标。后场施工应注意: (1)选拌制设备,从拌制设备上保证后场施工质量。
以拌和机为中心的沥青拌合厂,沥青混凝土拌和机的性能和生产能力是一个主要方面,保证拌和楼的生产能力与工程规模相互匹配,拌和楼必须具备全过程自动控制,能够分析数据、核定生产量,能够进行拌和质量分析,最好具备匹配的二级除尘装置。选好了拌和机,再优选沥青加热设备、矿粉的外加剂添加设备及装载机等附属设备,从它们的性能和供需能力上确保与拌和机配套,以满足拌和机生产要求为准。
(2)确保原材料质量,要做到这一点,首先抓集料检验,从加工性、结构性两大指标狠抓落实,粗集料要注重颗粒尺寸、形状、松软质和粘附性指标,签订供货合同时要注意保证粗集料筛分级配变异小,保证石料软弱颗粒、白云石、长石的含量控制在合理范围内。细集料应注重砂当量(或ر0.075含量)和粘附性等指标,应严格控制砂,进场后及时搭棚防雨、防晒。
所有集料注意分级存放,不得串混。为防止材料离析,还要将场地硬化,并在堆放时采用水平或斜坡分层堆放,不能锥堆。
沥青原材料应从粘度等指标着手,确保沥青指标优良,符合设计要求。 (3)拌制工艺上着手保证成品质量,在生产中,做好生产配合比的设计,保证目标配合比在拌和中得以实现是关键。
要保证冷热料供料平衡,拌和楼不待料、溢料少,就要处理好冷料转速与流量关系、筛网孔径选择、热料仓供料比例的确定等方面。先从热料仓供料抓起,采取措施保证各仓均衡储料;保证原料稳定的组成和供料比例。
接着抓温度及拌和时间的控制,保证沥青、集料及混合料拌和、储存、出场温度,严格控制每一盘的干、湿拌和总时间。 沥青混凝土前场施工工艺控制(现场铺筑的控制) : (1)准备阶段的质量控制。
进场施工前,先进行上一道工序的验收,进行高程测量、沉降稳定检验等检查验收工作,检查下封层的完整性,清理基层表面污染、杂物,进行水冲洗。这里必须强调的是,在水冲洗的时间安排上要尽量提前,确保施工时基层干燥。
(2)运输过程的质量控制。在车辆的安排上必须满足运力要求,车辆载重量应大于15t,运料前打扫干净车槽,并涂1∶3油水混合液,车槽侧面打温度检查孔,备覆盖成品混合料的油毡布。
在混合料装车时指挥驾驶人员前后移动车辆,分三堆装料以减少混合料离析,在沥青混凝土摊铺时,运输车辆要在离摊铺机30cm处停车,停车时不能撞击摊铺机。 (3)摊铺时的质量控制。
先从摊铺机性能抓起,全套摊铺设备尽量用相同品牌,型号尽量相同,新旧差别要小,现场工程技术人员要懂得摊铺机的主要构造并能作相应的调整。在供料系统上,受料斗空板不能每一车料收一次,要利用刮板输送器和料斗阀门控制好进入摊铺室的供料量,布料高度一般占2/3,并确保沿螺旋全长布料一致。
要选择合适的料斗阀门开度,使其与供料速度恰当配合,进而达到刮板输料器连续、均匀地供料。在预压整平系统上,如振捣梁预先捣实、熨平装置整面熨平,则密实度低;如振捣熨平装置同时进行振实整面熨平,则密实度也低;要利用摊铺机自动找平系统调平路拱;要及时调整熨平板和拱度等结构参数,确定松铺系数,调整布料器高度、夯锤频率及供料系统。
在摊铺速度的选定上一般不得小于1.5m/分,以保证碾压温度不致降至低于完成碾压充分的时间(即在80℃以前的时间),但是如摊铺速度过快,则混合料疏度不均、预压密度不一、表面出现拉沟,直接造成预压效果差(小于80%),所以上面层最好<3m/min、中下≤4m/min。在摊铺时恒定连续好,不能时停时开,防止混合料冷凝及产生台阶状不平。
最后一道工序是碾压,常用的压实机械有静压、轮胎、振动三种。碾压则分三种,分别为初压、复压和终压,初压要求整平、稳定;复压要求密实、稳定、成型;终压则要求消除轮迹。
初压、用双驱双钢轮7-10t静压;复压要求提高密实度并揉压以减少表面细裂纹和孔隙,根据其具体要求一般采用11~13t振动和20~25t轮胎,根据相关报告,25t轮胎施工能达到密实度95%,振动设备施工则能达到96~98%;终压采用宽幅钢轮2~2.2m、重16t的碾压设备。碾压要掌握好碾压时间,碾压有效时间是从开始摊铺到温度下降到80℃之间的时间,混合料开始摊铺后温度下降最快,大约每分钟4~5度,所以在摊铺开始后要紧跟摊铺机作业,争取有足够的压实时间。
(4)施工中,往轮碾上喷洒水的时侯,要注意控制喷洒量,以防降低混合料温度,要采用雾状喷洒器。在混合料接缝处或冷热搭接处,要采用横缝横压。
2、质量意识、管理的力度、科学制度的制定和严格执行是施工质量的保证: (1)不合格的原材料坚决不能用于道路建设,抓好混合料配合比的试验,严格进行现场检测和室内试验,这包括拌合厂、施工现场的各项温度检测与记录,包括规定频率的混。
道路沥青施工时要注意的地方如下:1、针入度:一般根据道路交通等级、气候分区(温度、雨量);2、软化点:根据公路等级选择沥青等级(不同道路等级对应A、B、C三个沥青等级),并根据沥青标号选择该沥青等级下对应的软化点;3、60度动力粘度:只对沥青等级A的石油沥青有要求,根据沥青标号选择标准,可作为选择性指标;4、10度延度:对A、B等级沥青有要求,根据沥青标号选择标准,可作为选择性指标;5、15度延度:与软化点相同,根据道路等级选择沥青等级,根据沥青标号选择该沥青等级下对应的延度要求。
另外,道路沥青在生产和使用过程中可能需要在贮罐内保温贮存,如果处理适当,道路沥青可以重复加热即可在较高温度保持相当长的时间而不会使其性能受到严重损害。
a.摊铺时采用梯队作业的纵缝采用热接缝。
施工时将已铺混合料部分留下10~20cm宽暂不碾压,作为后摊铺部分的高程基准面,再最后作跨缝碾压以消除缝迹。 b.半幅施工不能采用热接缝时,设档板或采用切刀切齐。
铺另半幅前必须将缝边缘清扫干净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上5—10cm,摊铺后用人工将摊铺在前半幅上面的混合料铲走。
碾压时先在已压实路面上行走,碾压新铺层10—15cm,然后压实新铺部分,再伸过已压实路⑴下封层施工 A、认真按验收规范对基层严格验收,如有不合要求地段要求进行处理,认真对基层进行清扫,并用森林灭火器吹干净。B、在摊铺前对全体施工技术人员进行技术交底,明确职责,责任到人,使每个施工人员都对自己的工作心中有数。
C、采用汽车式洒布机进行下封层施工 ⑵沥青混合料的拌和 沥青混合料由一台意大利马莲尼公司间隙式拌和机拌制,集料加热温度控制在175-190℃之间,后经热料提升斗运至振动筛,经33.5mm. 19mm. 13.2mm. 5mm四种不同规格筛网筛分后储存到五个热矿仓中去。沥青采用导热油加热至160-170℃,五种热料及矿粉和沥青用料经生产配合比设计确定,最后吹入矿粉进行拌和,直到沥青混合料均匀一致,所有矿料颗粒全部裹覆沥青,结合料无花料,无结团或块或严重粗料细料离析现象为止。
沥青砼的拌和时间由试拌确定,出厂的沥青混合料温度严格控制在155-170℃之间。⑶热拌沥青混合料运输 A、汽车从拌和楼向运料车上放料时,每卸一斗混合料挪动一下汽车的位置,以减少粗细集料的离析现象。
B、混合料运输车的运量较拌和或摊铺速度有所富余,施工过程中应在摊铺机前方30cm处停车,不能撞击摊铺机。卸料过程中应挂空档,靠摊铺机的推进前进。
C、沥青混合料的运输必须快捷、安全,使沥青混合料到达摊铺现场的温度在145℃-165℃之间,并对沥青混合料的拌和质量进行检查,当来料温度不符合要求或料仓结团,遭雨淋湿不得铺筑在道路上。 ⑷沥青混合料的摊铺 ①.本项目工程采用两台德国ABG摊铺机进行二幅摊铺,上下两层错缝0.5m,摊铺速度控制在2-4m/min。
沥青下面层摊铺采用拉钢丝绳控制标高及平整度,上面层摊铺采用平衡梁装置,以保证摊铺厚度及平整度。摊铺速度按设置速度均衡行驶,并不得随意变换速度及停机,松铺系数根据试验段确定。
正常摊铺温度应在140-160℃之间。另在上面层摊铺时纵横向接缝口订立4cm厚木条,保证接缝口顺直。
②.摊铺过程中对于道路上的窨井,在底层料进行摊铺前用钢板进行覆盖,以避免在摊铺过程中遇到窨井而抬升摊铺机,保证平整度。在摊铺细料前,把窨井抬至实际摊铺高程。
窨井的抬法应根据底层料摊铺情况及细料摊铺厚度结合摊铺机摊铺时的路情况来调升,以保证窨井与路面的平整度,不致出现跳车情况。对于细料摊铺过后积聚在窨井上的粉料应用小铲子铲除,清扫干净。
③.对于路头的摊铺尽量避免人工作业,而采用LT6E小型摊铺机摊铺,以保证平整度及混合料的均匀程度。 ④.摊铺时对于平石边应略离于平石3mm,至少保平,对于搭接在平石上的混合料用铲子铲除,推耙推齐,保持一条直线。
⑤.摊铺过程中注意事项: a)汽车司机应与摊铺机手密切配合,避免车辆撞击摊铺机,使之偏位,或把料卸出机外,最好是卸料车的后轮距摊铺机30cm左右,当摊铺机行进接触时,汽车起升倒料。 b)连续供料。
当待料时不应将机内混合料摊完,保证料斗中有足够的存料,防止送料板外露。因故障,斗内料已结块,重铺时应铲除。
c)操作手应正确控制摊铺边线和准确调整熨平板。 d)检测员要经常检查松铺厚度,每5米查一断面,每断面不少于3点,并作好记录,及时反馈信息给操作手;每50米检查横坡一次,经常检查平整度。
e)摊铺中路面工应密切注意摊铺动向,对横断面不符合要求、构造物接头部位缺料、摊铺带边缘局部缺料、表面明显不平整、局部混合料明显离析、摊铺后有明显的拖痕等,均应人工局部找补或更换混合料。且必须在技术人中指导下进行,人工修补时,工人不应站着热的沥青层面上操作。
f)每天结束收工时,禁止在已摊铺好在路面上用柴油清洗机械。 g)在施工中应加强前后台在联系,避免信息传递不及时造成生产损失。
h)为保证道路中央绿化带侧石在摊铺时不被沥青砼的施工所影响,将在侧石边缘留采用小型压路机碾压。 i)摊铺机在开始收料前应在料斗内涂刷少量防止粘料用的柴油,并在摊铺机下铺垫塑料布防止污染路面。
⑸沥青混合料的碾压 ①.压实后的沥青混合料符合压实度及平整度的要求 ②.选择合理的压路机组合方式及碾压步骤,以达到最佳结果。沥青混合料压实采用钢筒式静态压路机及轮胎压路机或振动压路机组合的方式。
压路机的数量根据生产现场决定。 ③.沥青混合料的压实按初压、复压、终压(包括成型)三个阶段进行。
压路机以慢而均匀的速度碾压。 ④.沥青混合料的初压符合下列要求 a.初压采用英格索莱DD-110压路机在混合料摊铺后较高温度下进行,并不得产生推移、发裂,压实温度根据沥青稠度、压路机类型、气温铺筑层厚度、混合料类型经试铺试压。
1.施工准备阶段 沥青混凝土路面施工准备阶段包括:a. 基层验收;b. 材料、机械设备的检查;1.1基层验收 基层分新建和利用原路面两种。
高等级公路要求除临土基第一层底基层可路拌施工外,均采用集中拌和、机械摊铺的方法进行施工。为提高路面的平整度从基层开始就严格挂线施工,达到施工技术规范要求的各项指标。
目前为提高工程质量减少路面裂缝多在上基层上每隔15—20米切缝铺设土工格栅或土工布撒布改性沥青处理。在原有路面上铺筑沥青混凝土也应严格验收,对沥青混凝土路面有坑槽、沉陷、泛油、混凝土路面碎裂等病害加以处理。
对有较大波浪的地方应在凹陷处预先铺上一层混合料,并予以压实,不必考虑摊铺厚度的均一性。1.2材料、机械设备的检查1.2.1原材料 沥青混合料拌和前应严格按照设计文件及规范要求选择好各种材料。
必须对材料来源、材料质量、数量、供应计划、材料场堆放及储存条件等进行检查。沥青混合料中使用的粗集料,通常是2—3种不同规格的石料经掺配组成。
在施工过程中要保证有稳定的合格矿料级配,就要求在石料的供料和收料过程中,保证不同规格碎石颗粒要有一致性。保持沥青混合料级配组成的一致性对沥青混合料各项技术指标的稳定性非常重要。
路面施工所用的矿料数量较大,加之施工单位流动性强,施工单位很少有自己组织的石料加工厂。同时按照“因地制宜,就地取材”的原则利用当地生产的材料。
现在社会上生产碎石材料的厂家都属于建材部门或地方的集体或个人所有,生产的材料又是常用于水泥混凝土。而水泥混凝土对集料规格的要求与沥青混凝土对集料的要求是不同的,沥青混凝土路面材料对砂、石料的质量和规格要求更高,因为它在相当程度上要依靠集料的嵌挤作用形成路面强度并保证结构的稳定性。
实践中认识到,同一个工程从多个厂家购进石料,会出现品种杂,而且规格上参差不齐的现象。名义上是同一规格粒径的石料,出自不同厂家,甚至是一个厂家由不同型号机器加工的石料,其材料级配也是有差异的。
用这些碎石直接掺配后生产的沥青混凝土混合料,由于不同规格集料级配的不均匀性,常导致混凝土的质量难以保证。因此在室内实验认定的各厂家生产的石料性质、强度等指标合格的基础上,选取生产量能满足需用的一或二个厂家的石料。
如能采用对进场的各家不同规格的集料进行二次筛分的工程措施,使分离出的不同规格的集料配比均匀一致。就更多可保证拌制的沥青混凝土混合料矿料级配组成的均匀性,从而保证沥青混凝土质量的稳定性。
1.2.2施工机械 施工前应对拌和厂及沥青路面施工机械和设备的配套情况、性能 、计量精度等进行检查。拌和前特别要注意沥青拌和楼电子秤的准确度。
从而保证骨料、粉料、沥青等各种物料配比精度。摊铺设备的选型也很重要,德国ABG423型全自动找平摊铺机,整幅一次摊铺(全宽12M),能很好控制摊铺厚度和表面平整度。
2.试验段的试铺 高级公路面层在施工前应铺筑试验段。试验段的长度应根据实验目的确定,宜为100~200M。
试验段宜在直线上铺筑。分试拌及试铺两个阶段,包括下列实验内容:2.1据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、机械数量及组合方式。
2.2试拌确定拌和机的上料速度、拌和时间、拌和温度等操作工艺。2.3通过试铺确定:透层沥青的标号与用量、喷洒方式、喷洒温度;摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;压路机的压实顺序、碾压温度、碾压速度及遍数等压实工艺;以及确定松铺系数、接缝方法等。
2.4范规定的方法验证沥青混合料配合比设计结果,提出生产用的矿料配比和沥青用量。2.5建立用钻孔法及核子密度仪法测定密度的对比关系。
确定沥青混凝土或沥青碎石面层的压实标准密度。2.6定施工产量及作业段的长度,制订施工进度计划。
2.7全面检查材料及施工质量。2.8定施工组织及管理体系、人员、通讯联络及指挥方式。
在试验段的铺筑过程中,应认真做好记录分析,直接取得一手施工资料。在正式路段上施工时,要按照试验段施工时所取得的试验数据进行施工。
3.施工阶段 施工阶段包括:沥青混凝土混合料的拌和、运输、摊铺、接缝处理及碾压。3.1沥青混凝土混合料的拌和 沥青混合料的拌和机械、拌和时间、拌和温度、热矿料二次筛分、沥青用量等是影响沥青混凝土路面稳定性和平整度的重要因素 沥青混合料必须在沥青拌和厂采用拌和机械拌制。
可采用间歇式拌和机或连续式拌和机拌制。当工程材料从多处供料、来源或质量不稳定时,不宜采用连续式拌和机。
沥青混合料拌制时,沥青和矿料的加热温度应调节到能使拌和的沥青混合料出厂温度(石油沥青120~165摄氏度;煤沥青80~120摄氏度)。混合料温度过高时,影响沥青与集料的粘结力,从而影响到混合料的稳定性。
沥青混合料拌和时间要以混合料拌和均匀、所有矿料颗粒全部裹覆沥青结合料为度,并经试拌确定。间歇式拌和机每锅拌和时间宜为30~50s(其中干拌时间不得少于5s),连续式拌和的拌和时间由上料速度及拌和温度调节。
拌和厂拌和的沥青混合料应均匀一致、无花白料、无结。
