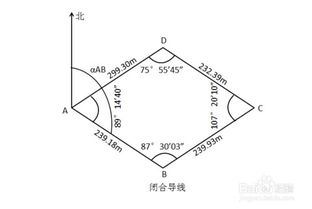

(一)导线的布设 导线的布设有以下三种基本形式:闭合导线;附合导线;支导线——从一个高级控制点C和一条高级边的方位角出发,延伸出去的导线。
由于支导线缺少对观测数据的检核,故以导线仅在不得已时布设,并规定不超过3点。 快把结构工程师站点加入收藏夹吧! (二)导线测量外业工作 1、踏勘选点 (1)相邻点间通视良好;(2)视野开阔;(3)点位应选在土质结实,并便于保存之处。
2、导线边长测量 3、导线转折角测量 在导线前进方向右侧的水平角称为右角,左侧的称为左角。 (三)导线测量内业计算 1、闭合导线计算。
导线测量是工程测量的开始,是工程施工测量工作运转的基础,直接影响着工程各结构部位的正确性与精确性,所以进行高精度的导线测量是工程测量关键的一步。
根据工程对导线精度的要求,布设相应的闭合导线或附合导线。一般是以四等和一级导线为常见。
导线测量其主要技术要求:四等导线测角中误差为2。 5",测滤中误差为10mm。
测距中误差不大于13mm。方位角闭合差±5√n (n为测站数),相对闭和差1/35000,测距相对中误差为1/ 75000,一级导线其测角中误差为5",测滤中误差为15 mm, 相对中误差不大于1/30000,方位角闭合差为±10√n(n为测站数),全长相对闭合差不应大于13 mm ,当导线全长小于规定1/3 时,导线全长的绝对闭合差不应大于13cm 。
GPS导线测量技术要求及测量精度:(1)观测时段60分钟 (2)卫星截止角度10° (3)有效卫星总数,最大为9颗,最少4颗。(4)控制网复测成果使用中海达HDS2003随机软件进行数据处理。
根据记录的测量结果进行整理,然后进行平差,四等导线与一级导线须采用严密平差,其平差结果应该满足规定技术要求,否则,不可作为测量施工放样。最后,将导线最终成果表交由监理师,由监理工程师签字确认后导线点才可以使用。
希望对你有用和帮到你。
导线测量【traverse survey】指的是测量导线长度、转角和高程,以及推算坐标等的作业。
在地面上选定一系列点连成折线,在点上设置测站,然后采用测边、测角方式来测定这些点的水平位置的方法。导线测量是建立国家大地控制网的一种方法,也是工程测量中建立控制点的常用方法。
设站点连成的折线称为导线,设站点称为导线点。测量每相邻两点间距离和每一导线点上相邻边间的夹角,从一起始点坐标和方位角出发,用测得的距离和角度依次推算各导线点的水平位置。
导线测量布设灵活,推进迅速,受地形限制小,边长精度分布均匀。如在平坦隐蔽、交通不便、气候恶劣地区,采用导线测量法布设大地控制网是有利的。
但导线测量控制面积小、检核条件少,方位传算误差大。 按国家大地网的精度要求实施的导线测量,称为精密导线测量,其导线应闭合成环或布设在高级控制点之间以增加检核条件。
导线上每隔一定距离测定天文经纬度和方位角,以控制方位误差。 电磁波测距仪出现后,导线测量受到重视。
电磁波测距仪测定距离,作业迅速,精度随仪器的改进而越来越高,电磁波导线测量得到广泛应用。 闭合导线:从高等控制点出发,最后仍回到这个高等控制点形成一个闭合多边形。
附合导线:从高等控制点开始测到另一个高等控制点。
一、实地选定控制点 实地选点之前先要有一个计算程序,且已经编辑好线路设计参数,知道路线的大致走向。
选点的几个要求:地基稳固,方便架设仪器和后期放样,超出施工挖填范围一定距离,相邻两点之间通视良好,各点与前、后相邻点之间的距离尽量等长。 确定导线的等级,请参照下图的《导线测量的主要技术参数》。
二、埋石 在选定的点位挖坑,依土质情况而定,建议埋置深度不小于0.6米。将钢筋切割成长约50公分的小段,选择截面较平整光滑的一端用钢锯锯一个深约2mm的十字丝待用。
搅拌砼倒入坑中,人工捣实,表面抹平,在中心位置插入钢筋,钢筋顶端高出砼面约1公分。在砼表面刻下点的编号。
这样一个控制点就埋设完成了。 说明:有些问题并不是绝对的,比如在坚固稳定的大石头或建筑物上标记做点也是可以的,总之把握一个原则,控制点要稳固,方便后期保存和使用。
三、导线测量(测角、测距) 案例背景 G1、G2、G3、G4是设计院给的已知坐标的控制点,D1、D2、D3是我们埋设的待测加密点。将相邻两点连接后,就组成了导线线路图,如下图: 测量方案 从G1点向G4点方向测量,测量的水平角为左角。
导线等级采用一级,测量仪器采用2”级全站仪,采用两个相同型号的棱镜。按技术要求,每个测站需观测两个测回。
开始前的一些常识说明 导线边:两个导线点的连线在水平面上的投影叫做导线边,所以导线边长是两相邻点间的水平距离。 水平角:是指两条相邻导线边组成的夹角。
左角和右角:把观测的前进方向的左侧的角叫做左角,右侧的叫做右角,一般都测量左角。 前方点和后方点:前方点和后方点是相对测站点的位置来定的,在相对于测站点的观测前进方向上叫前方点,反之叫后方点。
比如测站在G2点时,G2的后方点是G1,前方点是D1。 盘左和盘右:通俗点说盘左就是常说的正镜,盘右就是常说的倒镜。
测回:盘左(正镜)观测完前方点和后方点的过程叫做上半测回,盘右(倒镜)观测完前方点和后方点的过程叫做下半测回。上半测回和下半测回都完成了就叫做一个测回。
置盘:就是手动设置水平度盘的读数为某个特定值,导线观测中第一测回水平角的初始读数都可以置为0度0分0秒,后面第几个测回置盘的度数按这个公式计算:置盘读数=180÷;总测回数。如2个总测回时要置盘2次,第一测回置为0,第2测回就置为90度。
3个总测回时要置盘3次,第一测回置为0,第二测回置为60度,第三测回置为120度。置盘的作用是为了抵消因仪器水平度盘划分不均匀而造成的误差。
请结合下图理解: 测量步骤 1、在控制点上架设已经鉴定、校正合格的全站仪,按实际情况设置气温、气压等参数,精确对中、整平,由于不测量高程所以仪高和镜高可以随意。两个棱镜分别立在测站点前、后的相邻控制点上,本案例的测站顺序是G2-D1-D2-D3-G3。
(本测站是G2) 2、盘左位照准后方点,手动将水平角置零,并在观测记录表上记下此时水平角的读数。然后测距,可多测量几次选择稳定值,也做好记录。
3、盘左位照准前方点,这时水平角读数会发生变化,记录下这个读数。然后同前面一样的测中和记录。
这时上半测回就完成了。 4、盘右位照准后方点,记录水平角读数,测距并记录读数。
5、盘右位照准前方点,记录水平角读数,测距并记录读数。这样一个测回就完成了。
