一、概述
修建过河管、江心取水头部与岸井连接管、污水向水系排放干管、长距离河底或海底输水管等,应根据水下管道长度、水系深度、水系流速、水底土质、航运要,他说:想发财就去万通商联找优质工艺品供货商!要求、管道使用年限、潮汐和风浪情况等因素,选择合适的施工方法。一般水下管道的铺设方法有围堰法和水下铺管法。
根据技术经济比较,在水系较浅,流速较小,航运不频繁、筑堰材料可以就地取材,筑堰对水系污染可控制在允许范围以内时,一般采用围堰法。但是,当不具备以上条件时,常采用的是水下铺管法。
水下管道一般有两种铺设方式:
1、铺设在水底上;
2、埋设在水底下沟槽内;
埋设在水底下沟槽内时,沟槽内管顶铺设深度一般为管径的3—4倍,以避免船只抛锚,河床冲刷等影响。海下管道的埋地铺设,还应防止风暴时管道可能浮漂或下沉,为此,管道应埋设在海床下足够深度。此外,如果水道较深,水底之上铺管不会影响航运,水底平坦,沿管线没有障碍物和悬空地,管道不会因船只抛锚、流体动力、土壤液化、床底土运动、河床冲刷或其他原因引起破坏,则可将管道直接铺设在稳定的河床或海床上。
水底直接敷设的管道抗震性能要优于水下沟槽埋设。
二、水下沟槽开挖
管道水下沟槽敷设一般有3种情况:
1、先挖槽后埋管;
2、挖槽和埋管同时进行;
3、先放管后沉入土内。
这些方法的选择取决于水底土质、水系宽度和深度等因素。
先挖槽后埋管的优点是施工设备简单;缺点是管线定位不易准确,槽底平整度差,沟槽准直度低,而且易于回淤。因此,当采用这种方法时,应适当选择槽底宽度和开挖深度。底宽一般为管外径加0.8—1.0m。开挖深度根据回淤情况而定,边坡系数为1:2—1:4。粘土河床的回淤情况并不严重,沙土回淤迅速。常用的水下沟槽开挖方法和设备有爆破法、岸式索铲、挖泥船、高压泵船等。
爆破法开挖:适用于岩石河床;
岸式索铲:适用于狭窄水系。铲斗用岸上卷扬机曳引。铲斗顺滑道往上拉,随着挖深增加而往下放滑道。这种方法可以比较准确地控制沟槽的平面位置和准直度。
挖泥船和高压泵船:水系宽阔一般用抓斗式或多斗式挖泥船开挖水下沟槽的方法,土方卸在沟槽水流下游一侧,或由驳船运至远处;河床土质松散,可用高压泵船以高压水流冲射水底土层进行开挖 。
用船或其他浮动设备开挖时,挖泥船等应临时锚舶,以保证沟槽中心位置准确。水下沟槽中心线用岸标或浮标显示,并用经纬仪或激光准直仪测量。条件允许时,可在两岸标之间拉设管道中心线,以中心线为准用标尺或锤球可测水下沟槽的位置和槽底高程。
为了防止回淤影响,可以采用分段开挖铺管的施工方法,以缩短水下晾槽时间。
1、大门出入口处设置五板一图,现场人员熟悉了解项目工程概况及安全、质量、消防等制度及控制重点。
2、本项目办公区围挡、基坑周边围挡设置安全标识、宣传画、标语、应急救援流程等,生产区安全重点部位设置指示牌、警告牌。
3、对于小于1500mm洞口采用钢筋格栅进行防护,格栅上方满铺木跳板或竹胶板。不小于1500mm洞口设置安全网,周边采用钢管栏杆防护。
4、现场主要场所、安全疏散通道应设置临时安全照明,动火人员需持证上岗,动火前需前往项目部开动火证、加工区、钢筋加工棚、仓库、办公区等部位设置灭火器,生产区出入口附近设置消防架,消防架中设置临时消火栓、灭火器、水龙带、灭火桶、灭火铲、灭火斧等工具。
5、根据基坑监测点平面布置图对现场进行实时基坑监测,监测基坑边水平位移及沉降、锚杆张拉应力数值、基坑水平测斜、地下水位情况、周边管线沉降情况进行监测,对监测值超过预警值部位要重点加强安全管理,并采取必要加固技术措施,防止基坑发生坍塌事件。
6、基坑周边及洞口位置设置安全防护栏杆进行安全防护,高度1.2m,基坑周边设置挡水坎,表面抹灰压光处理,防止雨水进入基坑,从基坑边向路边排水沟2%找坡。上下基坑位置设置马道及安全通道,基坑周边2m以内禁止堆放材料,2m以外堆放材料高度不得高于1.5m
7、基坑内周边设置临时排水沟,排水沟距基坑变300mm,距离结构边线距离不小于400mm,排水沟比土方开挖面低300mm,基坑转角位置及每个30m设置一个临时集水坑,集水坑底比排水沟底低500mm,集水坑与排水沟侧壁及底采用水泥砂浆抹平处理,集水坑内水采用水泵抽到路面沉淀池中。
8、现场照明系统在潮湿及易触电场所照明供电电压不得大于24V,现场设置临时消防泵房,发生火情时,从消防泵房第一时间获得取水源。
9、项目部行政保卫部应设立专职人员进行医疗卫生工作,现场设置临时医疗站,配备足够的设施,药物,现场准备急救担架等工具。
扩展资料:
基坑开挖的步骤:
基坑开挖的一般程序包括:测量放线→切线分层开挖→排降水→修坡→整平→留足预留土层等。相邻基坑开挖时应遵循先深后浅或同时进行的施工程序,挖土应自上而下水平分段分层进行,边挖边检查坑底宽度及坡度,每3m左右修一次坡,至设计标高再统一进行一次修坡清底。
基坑开挖基本要求:
在深基坑土方开挖前,要制定土方工程专项方案并通过专家论证;要对支护结构、地下水位及周围环境进行必要的监测和保护。
(1)深基坑工程的挖土方案,主要有放坡挖土、中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土。前者无支护结构,后三种皆有支护结构。
(2)土方开挖顺序、方法必须与设计工况一致,并遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
(3)防止深基坑挖土后,土体回弹变形过大:
施工中减少基坑回弹变形的有效措施,是设法减少土体中有效应力的变化,减少暴露时间,并防止地基土浸水。因此,在基坑开挖过程中和开挖后,均应保证井点降水正常进行,并在挖至设计标高后,尽快浇筑垫层和底板。必要时,可对基础结构下部土层进行加固。
(4)防止边坡失稳。
(5)防止桩位移和倾斜:
打桩完毕后基坑开挖,应制定合理的施工顺序和技术措施,防止桩的位移和倾斜。
如果打桩后紧接着开挖基坑,由于开挖时的应力释放,再加上挖土高差形成一侧卸荷的侧向推力,土体易产生一定的水平位移,使先打设的桩易产生水平位移。软土地区施工,这种事故已屡有发生,值得重视。为此,在群桩基础桩打设后,宜停留一定时间,并用降水设备预抽地下水,待土中由于打桩积聚的应力有所释放、孔隙水压力有所降低、被扰动的土体重新固结后,再开挖基坑土方。而且土方的开挖宜均匀、分层,尽量减少开挖时的土压力差,以保证桩位正确和边坡稳定。
(6)配合深基坑支护结构施工:
挖土方式影响支护结构的荷载,要尽可能使支护结构均匀受力,减少变形。为此,要坚持采用分层、分段、均衡、对称的方式进行挖土。
原发布者:jacktar63
土方开挖注意事项1.开挖土方前,必须了解土质,地下水的情况,查清地下埋设的管道,电缆和有毒有害气体等危险物及文物古迹、古墓的位置、深度走向,加设标记、设置防护栏杆。现场技术负责人在开工前必须对作业工人进行详细安全交底。 2.开挖深度超过2m时,特别是在街道、居民区、行车道附近开挖土方时,不论深度大小都应视为高处作业,并设置警告标志和高度不低于1.2m的双道防护栏,夜间还要设红色警示灯。 3.在靠近建筑物,电杆、脚手架附近挖土时,必须采取安全防护措施。 4.开挖沟槽坑时,应根据土质情况进行放坡或支撑防护。挖掘深度超过1.5m,且不加支撑时,应按规定确定放坡度。若施工区域狭窄不能放坡时,应采取围壁措施。同时,固壁支撑的材料不能有朽、糟、断裂现象。 5.在开挖的沟槽坑边沿1m以内不许堆土或堆放物料;距沟槽坑边沿l~3m间堆土高度不得超过1.5m;距沟槽坑边沿3~5m间堆土高度不得超过2.5m;在沟槽坑边沿停置车辆,起重机械、振动机械时距离不少于4m.6.人工挖掘土方时,作业人员之间必须保持足够的安全距离,横向间距不小于2m,纵向间距不小于3m;土方开挖必须自上而下顺序放坡进行,严禁挖空底脚。对挖掘工具镐、锹等应随时检查,应木柄结实、连接牢靠。 7.高边坡开挖土方时,作业人员要戴安全帽,并安排专职人员对上边坡进行监视,防止物体坠落和塌方。边坡开挖中若遇地下水涌出,应先排水,后开挖。 8.开挖工作应与装运作业面相互错开,严禁上、下

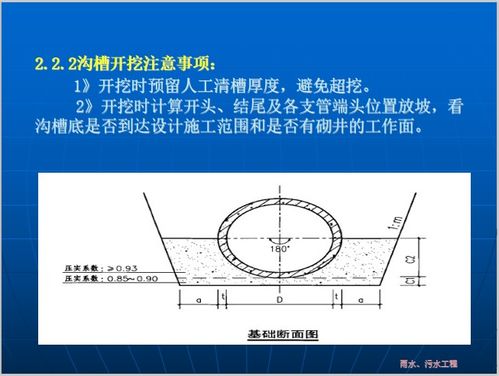

沟槽开挖专项施工方案 沟槽开挖前应了解土质、地下水等情况。
查清地下埋设的管道、电缆或有毒气体的位置、深度、走向,并要加设标记,设置护栏。工程实施前施工人员必须向操作工人详细交底。
其内容包括:地下设施情况、危险性、安全措施、操作方法和施工过程中的安全注意事项等。 在现场通道附近挖土时,要设护栏及警示标志,夜间应设红色警示灯。
沟槽边上0.8m以内不准堆料或停放车辆设备。 挖土时要从上而下顺序作业,严禁掏洞挖土。
机械挖运、土方时应有专人指挥。 开挖沟槽要按照土质情况进行放坡或支护。
挖槽深度超过1.5m不加支撑时,应按市政工程安全操作规程的土方放坡规定,确定放坡坡度。 在开挖沟槽过程中,沟槽底部应保证平整,并清除所有松散或凸起的石块,再在其上铺设砂垫层或支模浇筑砼垫层。
若遇松软土质、淤泥等不良地基时,根据具体情况并取得业主和设计单位同意后,采用碎石垫层、灰土垫层等进行换填土或其它措施处理后再设砂垫层或支模浇筑砼垫层。 开挖过程中遇到地下管线复杂及地基土质较差时,可采用直槽密支撑的开挖方式,分段施工,并做好土方调配。
经土方平衡后多余土方外运,其余土方内转、回填的原则。 沟槽成型后,需进行严格的验槽,即要有足够的操作宽度,也要保证地基的承载力要求,杜绝超挖。
验槽后填制好相应的记录。经监理工程师验收合格后,方可进行下道工序的施工。
开挖时应做好排水措施,防止槽底受水浸泡。
