2002年11月1起实施的「安全生产法」中有规定: 第四十条 两个以上生产经营单位在同一作业区域内进行生产经营活动,可能危及对方生产安全的,应当签订安全生产管理协议,明确各自的安全生产管理职责和应当采取的安全措施,并指定专职安全生产管理人员进行安全检查与协调。 第四十一条 生产经营单位不得将生产经营项目、场所、设备发包或者出租给不具备安全生产条件或者相应资质的单位或者个人。 生产经营项目、场所有多个承包单位、承租单位的,生产经营单位应当与承包单位、承租单位签订专门的安全生产管理协议,或者在承包合同、租赁合同中约定各自的安全生产管理职责;生产经营单位对承包单位、承租单位的安全生产工作统一协调、管理。

一、仔细阅读使用的合同文本,掌握有关建设工程施工合同的法律、法规规定。
目前签订建设工程施工合同,普遍采用建设部与国家工商总局共同制定的gf—1999—0201《建设工程施工合同》示范文本。该文本由协议书、通用条款、专用条款及合同附件四个部分组成。
签订合同前仔细阅读和准确理解“通用条款”十分重要。因为这一部分内容不仅注明合同用语的确切含义,引导合同双方如何签订“专用条款”,更重要的是当“专用条款”中某一条款未作特别约定时,“通用条款”中的对应条款自动成为合同双方一致同意的合同约定。
二、严格审查发包人签约主体资格、资质等级及履约信用。 首先,需认真审查建设单位是否依法领取企业法人营业执照,取得相应的经营资质和等级证书,审查建设单位签约代表人的资格,对于代订合同的经办人,应要求其出具委托人的授权委托书,并核查其是否处于委托书的委托权限和期限内。
其次,审查工程项目的合法性,如果未取得相关规划、报建手续,施工过程中被勒令停工或拆除,则施工企业可能面临发包方不能如期支付工程款的风险。 三、使用准确术语来表述工期、质量、造价等施工合同重要条款的约定 “工期、质量、造价”是建设工程施工永恒的主体,有关这三个方面的合同条款是施工合同最重要的内容,合同用词应表述准确,同样用词的含义应相互一致,不能存在互相矛盾、含糊不清、易产生误解或歧义的表述。
1、实践中关于工期的争议多因开工、竣工日期未明确界定而产生。开工日期有“破土之日”、“验线之日”、“进场之日”、之说,竣工日期有“验收合格之日”、“交付使用之日”、“申请验收之日”之说。
无论采用何种说法,均应在合同中予以明确,并约定开工、竣工应办理哪些手续、签署何种文件。对中间交工的工程也应按上述方法作出约定。
2、根据国务院《建设工程质量管理条例》的规定,工程质量监督部门不再是工程竣工验收和工程质量评定的主体,竣工验收将由建设单位组织勘察、设计、施工、监理单位进行。因此,合同中应明确约定参加验收的单位、人员、采用的质量标准,验收程序,须签署的文件及产生质量争议的处理办法等。
3、建设工程施工合同最常见的纠纷是对工程造价的争议。由于任何工程在施工过程中都不可避免设计变更、现场签证和材料差价的发生,所以均难以“一次性包死,不作调整”。
合同中必须对价款调整的范围、程序计算依据和设计变更、现场签订、材料价格的签发、确认作出明确规定。 四、对工程进度拨款和竣工结算程序做出详细规定,避免使用含糊不清易产生误解或歧义的表述。
在工程款支付程序上,合同一般写明“工程进度款按月付款或按工程进度拨付”,但如何申请拨款,需报何种文件,如果审核确认拨款数额以及双方对进度款额认识不一致时如何处理,往往缺少详细的合同规定,引起争议,影响工程施工。一般合同中对竣工结算程序的规定也较粗,不利操作。
因此,合同中应特别注重拨款和结算的程度约定。 五、合理限制三方协议、债权转让协议在分包合同中的应用 建设工程的合同安排中常常存在由发包人选定指定分包人、由总承包人与指定分包人签订相关分包合同、并由发包人直接支付分包工程款给指定分包人的情况。
在此情况下,虽然通过合同约定甚至通过签订相关的三方协议而免除了总承包人履行分包工程付款的义务,但是合同条款内没有对总承包人自行分包的分包人与指定分包人的有关合同权责做出进一步的规定。 六、明确规定监理工程师及双方管理人员的职责和权限 《民法通则》明确规定,企业法人对它的法定代表人及其它工作人员的经营行为承担民事责任。
建设工程施工过程中,发包方、承包方、监理方参与生产管理的工程技术人员和管理人员较多,但往往职责和权限不明确或不为对方所知,由此造成双方不必要的纠纷和损失。合同中应明确列出各方派出的管理人员名单,明确其各自的职责和权限,特别应将具有变更、签证、价格确认等签认权的人员、签认范围、程序、生效条件等规定清楚,防止其他人员随意签字,给各方造成损失。
七、尽量将不可抗力条款进行量化 施工合同《通用条款》对不可抗力发生后当事人责任、义务、费用等如何划分均作了详细规定,发包人和承包人都认为不可抗力的内容就是这些了。于是,在《专用条款》上打对号或填上无约定之类的比比皆是。
八、运用担保条件,降低风险系数 在签订《建设工程施工合同》时,可以运用担保,来防范或减少合同条款所带来的风险。如施工企业向业主提供履约担保的同时,业主也应该向施工企业提供工程款支付担保。
九、积极敦促发包人办理施工合同变更备案手续 黑白两套合同情况下,当合同的实质性条款发生变更,施工企业应积极敦促发包人办理合同变更备案手续。
目前,施工方大部分都是在最低让利后中标的,这就造成了施工方会在结算时想尽一切办法多要一点,从发包方的角度看,几条施工方常用的结算技巧,供大家参考。
1、虚报工作量。认真核对工作量可以避免;2、重复报量,重复报洽商。
同一变更内容往往会有两份以上的洽商变更;3、曲解合同条款;4、含糊洽商部位。有一个施工单位上报预算,曾利用洽商含糊不清的部位及建设单位结算人员不熟悉工地及工作态度的不认真,通过一份洽商多要了600多万元;5、涂改洽商内容;6、变换定额编号;7、对于人工费取费的工程,更改定额人工费含量达到工程造价的加大;8、更改预算软件自动计算的工作量,如高层建筑超高费等;9、虚增工作项目;10、不光明的其他手段。
律师建议:1、做为施工方结算时多报的情况是环境造成的,因为总要给审核方留有一定的审核余地。实事求是的报也会被审掉一部分的。
2、上述说的情况也是存在的,但究其原因,也是各为其主、各尽其职责而已。但只要不违背定额规定、文件精神,双方都能过得去就达到最高境界了,这也是我们做造价人员所追求的最终目标。
3、每个问题都要辩证地去看,发包方、承包方地位不同,施工方往往处于弱势。当然,最终还是要讲究公平公正!法律依据:《建设工程价款结算暂行办法》第三条本办法所称建设工程价款结算(以下简称“工程价款结算”),是指对建设工程的发承包合同价款进行约定和依据合同约定进行工程预付款、工程进度款、工程竣工价款结算的活动。
81"一、签订合同时应当审查施工合同主体;二、注意约定合理的付款方式;三、工期和工期调整的约定技巧当事人在约定工期调整的时候,应当明确,对于施工方递交的工期调整报告,发包方应当在几日内回复,如不回复视为认可。
四、签订建设施工合同时应注意的其他问题1、质量条款不应采取主观标准质量条款通常包括 “质量等级”、“验收标准”、“特殊标准”的约定。2、多种方式结合约定承包范围承包范围条款应当通过结合“文字描述”、“施工图纸”、“工程量清单”、“界面划分”多种方式进行约定。
3、违约责任应当约定具体违约责任的约定方式有:“概况性约定”、“具体约定”两种方式。建议对于主要义务分别做具体的约定,不要使用概况性约定。
此外,违约责任条款还要明确具体的责任方式,比如违约金的计算、违约行为与施工企业权利的衔接等。

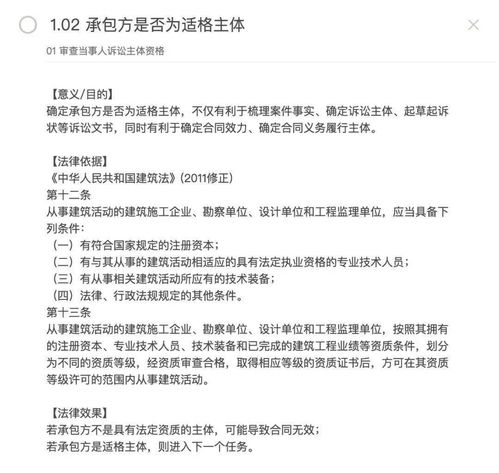

一、审查发包人与承包人履约情况 1、对发包方主要应了解两方面内容: ① 主体资格,即建设相关手续是否齐全。
例:建设用地是否已经批准?是否列入投资计划?规划、设计是否得到批准?是否进行了招标等。 ② 履约能力即资金问题。
施工所需资金是否已经落实或可能落实等。 2、对承包方主要了解的内容有: ① 资质情况; ② 施工能力; ③ 社会信誉; ④ 财务情况 承包方的二级公司和工程处不能对外签订合同。
上述内容是体现履约能力的指标,应认真分析和判断。 二、履约管理之工期 (一) 工期和施工进度 1、实际开工日期的认定 ① 承包人有证据证明实际开工日期的,则应认定该日期为实际开工日期。
承包人的证据可以是发包人向承包人发出的通知、工程监理的记录、当事人的会议纪要、施工许可证等; ② 承包人虽无证据证明实际开工日期,但有开工报告,则应认定开工报告中记载的开工日期为实际开工日期; ③ 若承包人无任何证据证明实际开工日期,亦无开工报告,则应以合同约定的开工日期为准。 2、竣工日期的认定 《较高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第十四条规[1] 定认定方法: ① 双方确认的日期为竣工日期; ② 建设工程经竣工验收合格的,以竣工验收合格之日为竣工日期;(注意是经盖章的验收报告的时间,不是竣工验收备案日期,因为竣工验收备案是由建设单位来报送); ③ 承包人提交竣工验收报告,发包人拖延验收的,以承包人提交验收报告之日为竣工日期; ④ 未经过竣工验收,发包人擅自使用的,以转移占有建设工程之日为竣工日期。
(二) 几种影响工期的因素 1、施工许可证: ① 如未取得且未施工,以取得施工许可证之日作为开工日期; ② 但如未取得且已经施工,则一般以施工开始日为开工日期。 2、拖欠工程款 拖欠工程款且导致停工或缓慢施工,则工期可以顺延,但需要证明延误的天数及拖欠工程款与延误天数之因果关系。
3、设计变更 ① 设计变更在关键线路上,则工期可以顺延,但需要证明延误的天数及设计变更与延误天数之因果关系; ② 设计变更不在关键线路上,则不应以此为由顺延工期。 4、图纸延误 ① 设计变更在关键线路上,则工期可以顺延,但需要证明延误的天数及设计变更与延误天数之因果关系; ② 设计变更不在关键线路上,则不应以此为由顺延工期。
5、增加工程量 ① 设计变更在关键线路上,则工期可以顺延,但需要证明延误的天数及设计变更与延误天数之因果关系; ② 设计变更不在关键线路上,则不应以此为由顺延工期。 6、质量鉴定 《较高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》第十五条 建设工程竣工前,当事人对工程质量发生争议,工程质量经鉴定合格的,鉴定期间为顺延工期期间。
① 鉴定合格,顺延工期; ② 鉴定不合格,视情况而定。 7、建设单位的其他原因 如:指定的代表未按照约定提供指令、批准,致使施工不能正常进行;建设单位未按照约定时间和要求提供原材料、设备、场地等;隐蔽工程在隐蔽前,施工企业发出检查通知,建设单位未及时检查等。
① 设计变更在关键线路上,则工期可以顺延,但需要证明延误的天数及设计变更与延误天数之因果关系; ② 设计变更不在关键线路上,则不应以此为由顺延工期。 8、一周内,非施工单位原因停水、停电、停气造成停工累计超过8小时 9、发生不可抗力事件 无法预见、不可避免并不能克服,一旦发生,要积极采取措施,阻止和预防扩大损失,要及时按照合同约定的程序和时限报告。
三、工程签证与索赔 1、工程签证 ① 可以直接作为结算凭据。如进行合同审价,审价部门对签证不作另行审查;如引起诉讼,该诉讼的性质属于权属确定的返还之诉。
② 是施工过程中的例行工作,一般不依赖于其它证据。是双方对施工实际变化的相互确认,只要签字即视为认可,不必对具体的调整内容再行审查。
2、工程索赔程序 《建设工程施工合同(示范文本)》(GF-1999-0201)有关索赔的程序为:发包人未按照合同约定支付各种费用、顺延工期、赔偿损失,承包人可以按照以下规定索赔: ① 有正当索赔理由,且有有关证据; ② 索赔事件发生后28(14)天内,向发包人提出索赔意向通知(注意工期索赔的具体天数及其理由(施工关键线路和程序); ③ 发出索赔意向通知后28(14)天内,向工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料; ④ 发包人在接到索赔通知后28(14)天内给予批准,或要求承包人进一步补充证据和理由,发包人在28日内未予答复,视为批准索赔。 若索赔事件持续发生,施工单位应持续索赔;索赔事件消失后,应综合进行索赔。
四、项目章和公章的风险 1、内部公章管理、使用规范化 公章的印文要备案,适用要规范。项目章的使用相对风险更大,项目章的印文没有备案,一旦让法院看到你的项目章管理混乱,也就是不具备“排他性”,则不具备鉴定的意义。
如果鉴定不具备参考价值,如果还有其他证据链印证,很可能被判决承担责任。如果管理规范,具备排他性,如果公章鉴定下来确认不是公司备案的公章印文,那这个案件其他的证据链尚不足。
建设工程施工合同注意事项:第一、仔细阅读和准确理解“通用条款”十分重要,这一部分内容不仅注明合同用语的确切含义,引导如何签订具体的合同条款,更重要的是当具体条款中基本条款未作特别约定时,“通用条款”中对应的条款会成为签约双方一致同意的合同约定。
第二、合同价款应当明确约定。工期、质量、工程造价的约定,是建设工程施工合同最重要的内容。
第三、详细约定工程预付款、进度拨款和竣工结算程序。第四、建设工程总承包合同应当具体约定发包人、总承包人、分包人相互关系及各自的责任。
总包合同应当将各方关系和责任具体化,便于操作,避免纠纷。第五、明确约定监理工程师等各方管理人员的职责和权限。
建设工程在施工过程中,发包人、承包人、监理人参与与生产管理的工程技术人员和管理人员较多,往往职责和权限不明确或不为他方所知,造成各方不必要的纠纷。第六、应当明确约定材料设备供应。
第七、不可抗力要量化。合同“通用条款”对不可抗力发生以后当事人责任、义务、费用等如何划分均作了详细规定。
第八、运用担保条款,降低风险系数。在签订合同时,可以运用法律制度中的担保制度来防范或减少合同条款所带来的风险。
如承包人在向发包人提供履约担保的同时,发包人也应该向承包人提供工程款支付担保。第九、约定违约条款应当注意的情况。
应当约定违约金或赔偿金具体的数额和计算方式,要具有可操作行,以防止事后争议。第十、约定争议的解决方式应当注意事项。
争议的解决方式是选择仲裁方式,还是选择诉讼方式,签约双方应达成一致意见。
建设施工领域目前出现的众多有关工程款清欠、签证、索赔等施工合同纠纷,一方面是由于施工企业的市场地位、建设领域的经营习惯和行业惯例等经济因素造成的,另一方面则是由于当事人在签订合同、履行合同的过程中缺乏相关的意识、知识和经验,埋下法律风险而造成。
要注意以下要点:一、签订合同时应当审查施工合同主体。二、注意约定合理的付款方式。
三、工期和工期调整的约定技巧。四、签订建设施工合同时应注意的其他问题:(一)质量条款不应采取主观标准。
(二)多种方式结合约定承包范围。(三)违约责任应当约定具体。
施工协议书注意事项如下: 一、签订前 在签订施工协议书之前,大家应该选择一个“靠谱”的合作对象。
主要是判断承包方是否是正规的装修公司,检查对方是否有工商营业执照和资质证书,准备的协议书是否为国家统一的文本,签订手续是否齐全,其次可以考虑一下承包方的资质水平、施工能力、财务能力、社会信誉和人才技术水平。 除这些之外大家应该丰富自身的合同知识,这样在签订协议书时不容易被忽悠。
二、签订时 1。要谨慎对待合同条款 签协议书的时候要非常的耐心谨慎,应仔细阅读协议书的每一项条款,特别是协议书中明确当事人权利和义务的部分,这个部分为核心内容,是合同顺利履行的保障,也是处理后期纠纷的主要依据。
除了协议书的正文文本之外,还要注意签字、盖章是否与发包人、承包人主体相一致。 2。
确定合理的合同价款 合同价款是和经济挂钩的,是双方利益的直接影响因素,合同价款出问题可能会成为日后纠纷的根本诱因,所以合同价款要在签订合同的时候就要清楚确定。 合同价款是双方共同约定的条款,要在双方协议之后确定,暂定价、暂估价、概算价、都不能作为合同价款,约而不定的造价也不能作为合同价款。
注意要根据工程的实际情况选择合同价款,采用固定价格应注意明确包死价的种类和预算风险范围。 3。
注意工期的约定问题 协议书工期应与投标文件、中标通知书所确定的工期相同,并应在“开工日期”这一栏目明确“以书面开工通知为准”。 一般施工协议书中都会约定发包方在开工前办理施工许可证的义务,作为施工方应坚持无证不施工的原则,但如果基于特别的原因一定要施工,可以和发包方约定。
一、关于发包人与承包人: 1、对发包方主要应了解两方面内容: ①主体资格,即建设相关手续是否齐全。
例:建设用地是否已经批准?是否列入投资计划?规划、设计是否得到批准?是否进行了招标等。 ②履约能力即资金问题。
施工所需资金是否已经落实或可能落实等。 2、对承包方主要了解的内容有: ①资质情况; ②施工能力; ③社会信誉; ④财务情况。
二、合同价款应注意: 1、《协议书》第5条“合同价款”的填写,应依据建设部第107号令第11条规定,招标工程的合同价款由发包人、承包人依据中标通知书中的中标价格在协议书内约定。 非招标工程合同价款由发包人承包人依据工程预算在协议书内约定。”
2、合同价款是双方共同约定的条款,要求第一要协议,第二要确定。 暂定价、暂估价、概算价、都不能作为合同价款,约而不定的造价不能作为合同价款。
三、发包人工作与承包人工作条款应注意: 1、双方各自工作的具体时间要填写准确。 2、双方所做工作的具体内容和要求应填写详细。
3、双方不按约定完成有关工作应赔偿对方损失的范围、具体责任和计算方法要填写清楚。 四、合同价款及调整条款应注意: 1、填写第23条款的合同价款及调整时应按《通用条款》所列的固定价格、可调价格、成本加酬金三种方式,约定一种写入本款。
2、采用固定价格应注意明确包死价的种类。如:总价包死、单价包死,还是部分总价包死,以免履约过程中发生争议。
3、采用固定价格必须把风险范围约定清楚。 4、应当把风险费用的计算方法约定清楚。
双方应约定一个百分比系数,也可采用绝对值法。 5、对于风险范围以外的风险费用,应约定调整方法。
五、工程预付款条款应注意: 1、填写第24条款的依据是建设部第107号令第14条和《大连市建设工程造价管理办法》第34条。 2、填写约定工程预付款的额度应结合工程款、建设工期及包工包料情况来计算。
3、应准确填写发包人向承包人拨付款项的具体时间或相对时间。 4、应填写约定扣回工程款的时间和比例。
六、工程进度款条款应注意: 1、填写第26条款的依据是《合同法》第286条、《建筑法》第18条、建设部第107号令第15条和《大连市建设工程造价管理办法》第35条。 2、工程进度款的拨付应以发包方代表确认的已完工程量,相应的单价及有关计价依据计算。
3、工程进度款的支付时间与支付方式以形象进度可选择:按月结算、分段结算、竣工后一次结算(小工程)及其它结算方式。 七、材料设备供应条款应注意: 1、填写第27、28条款时应详细填写材料设备供应的具体内容、品种、规格、数量、单价、质量等级、提供的时间和地点。
2、应约定供应方承担的具体责任。 3、双方应约定供应材料和设备的结算方法(可以选择预结法、现结法、后结法或其他方法)。
八、违约条款应注意: 1、在合同第35。1款中首先应约定发包人对《通用条款》第24条(预付款)、第26条(工程进度款)、第33条(竣工结算)的违约应承担的具体违约责任。
2、在合同第35。2款中应约定承包人对《通用条款》第14条第2款、第15条第1款的违约应承担的具体违约责任。
3、还应约定其它违约责任。 4、违约金与赔偿金应约定具体数额和具体计算方法,要越具体越好,具有可操作性,以防止事后产生争议。
九、争议与工程分包条款应注意: 1、填写第37条款争议的解决方式是选择仲裁方式,还是选择诉讼方式,双方应达成一致意见。 2、如果选择仲裁方式,当事人可以自主选择仲裁机构。
仲裁不受级别地域管辖限制。 十、施工程序 施工程序是指在整个施工过程中必须遵循的先后程序。
组织好施工程序对提高施工速度、保证施工质量、安全生产和降低成本有着重要的意义。 (一)施工的依据 施工合同签订后,可以办理各种开工手续,要提前3~5个月申报。
一般小型的绿化工程,由各地、市的园林主管部门审批;但关系到园林建筑,园内市政工程,或土地占用、地下通讯管道、环境问题等还需要相应的部门批示。 占用公共用地文件、材料配比确认证明、工程施工许可证、工程项目彪、工程机械使用文件、树木采伐许可证、供水用电申请、环境治理报告书及委托文件均需逐项办理。
(二)施工前准备工作 1、技术准备:按合同要求,审核施工图,体会设计意图。收集技术经济资料、自然条件资料,现场勘查。
编制施工预算和施工组织设计,做好技术交底会审工作和预算会审工作。还要制定施工规范、安全措施、岗位职责、管理条例。
2、生产准备 各种材料、构配件、施工机具按计划组织到位,做好验收和出入库记录;组织施工机械进场、安装与调试;制定苗木供应计划;选定山石材料等。 合理组织施工队伍,制订劳动定额,落实岗位责任,避免窝工浪费。
3、施工现场准备 (1)界定施工范围,进行管道改线、保护名木古树。 (2)施工现场工程测量,设置平面控制点与高程控制点。
(3)做好“四通一平”:临时道路应不防碍工程施工为标准,水电应满足施工要求。 (4)搭设临时设施:临时仓库、办公室、宿舍、食堂及必须的附属设施如抽水泵站、混凝土搅拌站。
应遵循节约、实用、方便的原则。
