1、为了避免混乱,在每批每个规格钢筋加工后,立即在钢筋上缠上标牌,标牌上标明钢筋使用部位,数量,规格及责任人等。钢筋绑扎前应先熟悉施工图纸,核对钢筋配料单和钢筋上的标牌,核实无误后方可绑扎。如发生错漏及时增补。
2、钢筋工程结构节点复杂,钢筋规格数量较多,施工人员应先研究逐根钢筋穿插就位的顺序,并与有关工种研究支模、管线和绑扎钢筋等的配合次序和施工方法,明确施工进度要求,以减少绑扎困难,避免返工和影响进度。
3、在实际施工中,由于箍筋绑扎不牢;柱筋与模板间固定措施不力;或由于振捣棒的振捣,使砼中的骨料挤压柱筋;或振捣棒振动柱钢筋,使柱主筋位移而改变了主筋的受力状态,给工程带来隐患。施工中要针对原因采取预防措施,一旦发生错位应进行处理,才能进行上层柱钢筋绑扎。一般处理方法是移位小于或等于40mm 时,可采取按1:6 的比例弯折进行搭接,错位大于40mm 时,应加垫筋或垫板焊接或凿去下部部分砼进行加筋焊接处理,或钻孔浆锚主筋,焊缝及锚固长度按规范的规定。
4、钢筋绑扎应注意保持钢筋骨架尺寸外形正确,绑扎时宜将将多根钢筋端部对齐,防止绑扎时,某号钢筋偏离规定位置及骨架扭曲变形。
5、保护层砂浆垫块厚度要准确,垫块间距要适宜,否则导致平板悬臂板面出现裂缝,梁底柱侧露筋。
6、钢筋骨架吊装入模时,要力求平稳,钢筋骨架用"扁担"起吊,吊点应根据骨架外形预先确定,骨架各钢筋交点绑扎牢固,必要时焊接牢固。
7、柱、墙钢筋绑扎应控制好钢筋的垂直度,绑扎竖向受力筋时要吊正后再绑扣,凡是搭接部位要绑3 个扣,使其牢固不发生变形,再绑扣免绑成同一方向的顺扣。层高超过四米的柱墙,要塔设脚手架进行绑扎,并应采取一定的固定钢筋措施。
8、梁钢筋绑扎要保持伸入支座必需的锚固长度,绑扎时要注意保证弯起钢筋位置正确;在绑扣前,应先按图纸检查对照已摆好的钢筋尺寸,位置正确无误,然后再进行绑扎扣。
9、板筋绑好后,应禁止人再钢筋上行走或在负弯矩钢筋上铺跳板作运输马道;在砼浇筑前应整修合格后再浇筑砼,以免将板的负筋踩(压)到下面,而影响板的承载力。
筋工进入现场必须遵守安全生产六大纪律,遵守安全操作规程。要戴好安全帽,系好帽带;高处作业系好保险带,扣好保险扣,做到高挂低用。
2、禁止穿高跟鞋、拖鞋、赤脚或汹酒后进入工地。
3、不懂电气、机械人员,严禁使用和摆弄。
4、禁止在高处往下或向上抛掷材料和工具等物件。
5、进入工地,发现作业场所有存在的危险隐患,应及时报告,以利处理。
6、不准违章指挥、违章作业,要遵守劳动纪律。
7、在工地请讲文明、讲职业道德。
8、现场内禁止吸游烟,不得互相打闹、嬉戏或攀爬 手架防护栏杆等。
9、做到“三不伤害”,即我不伤害别人,我不伤害自己,我不被人伤害
这个详细说的话就很复杂了,你看看,理解一下嘛
钢筋作为钢筋混凝土构件的主要材料,在结构工程中起着重要作用,钢筋工程关系到结构安全,必须按规范、操作规程和设计图纸施工。钢筋工质量检验不能马虎从事,要及时纠正施工中差错,确保工程质量。首先需要查验钢材质保书和复验报告,杜绝使用劣质钢材。钢筋焊接接头,按规定取样测试合格后方可使用,焊工需有上岗证。然后检查安装好的钢筋,按图核对钢筋的直径、根数、形状。钢筋绑扎需牢固,表面要洁净,模板内无碎砖、木屑、油污等杂物。还须对钢筋的接头、锚固、位置等仔细查验。这些要求较易忽视,成了钢筋工程质量通病。下面分别说明。
一、钢筋的锚固
长度应严格按设计图纸要求施工,图纸不清或未注明地方,及时提出或在施工中征求设计人员意见。锚固要求也应有基本概念。1、简支梁或连续梁支端支座,下部纵向受力钢筋伸入支座内锚固长度,月牙纹钢筋≥12d。光面钢筋≥15d,螺纹钢筋≥10d,上部纵向受力钢筋伸入支座内最小锚固长度,当砼C20时,Ⅰ级钢筋35d,Ⅱ级钢筋45d。连续梁和框架梁上部纵向受力钢筋应贯穿其中间支作或中间节点范围内锚固长度,参见简支梁端支座。2、框架梁的端节点。上部纵向受力钢筋应伸过节点中心线,当水平锚固长度不够,应沿柱节点外边向下弯折,但变折前水平锚固长度≮0.45la(la为纵向拉钢筋的最小锚固长度),弯折后的垂直锚固长度≮10d,也不宜>22d。下部纵向受力钢筋伸入端节点锚固长度,参见简支梁端支座。框架顶层角节点,梁上部钢筋需伸入柱子与柱子钢筋搭接。施工时要特别注意上部钢筋弯曲半径,制作中钢筋弯曲半径为5d时往往能保证,面对弯曲半径为15d时,钢筋制作容易忽视,这对大偏心柱是很不利的。3、弯起钢筋在弯点外应留有足够锚固长度。
二、钢筋的接头问题
1、钢筋连接宜优先采用焊接接头。
2、钢筋接头位置应相互错开。采用非焊接搭接头时,在规定搭接长度任一区段内,和采用焊接接头时在焊接处的45d且≮550mm的区段内,有接头的受力钢筋截面面积的百分率:采用绑扎搭接时不得超过50%。实际钢筋施工时,因钢筋统一断料,不注意相互错开放置,常造成同一截面或者500mm区段内超过规定的钢筋搭接和焊接接头。此外,接头位置与钢筋弯曲处相距≮10d,也不宜在最大弯距处。
3、在绑扎骨架中非焊接接头长度范围内,当搭接钢筋为受拉时,其箍筋的间距≤5d,且≯100mm;当搭接钢筋为受压时,箍筋间距≤10d,且≯200mm。d为受力钢筋中最小直径。
4、钢筋焊接优先采用双面焊缝。钢筋宜先预弯,弯好后在地上先拼接,注意预弯角度是否合适,两根钢筋中心线是否在同一轴线,以免偏心受力,检查合适后再焊,不能采用先焊后弯或者干脆不弯。
5、钢筋绑扎接头是靠砼与钢筋握裹力来传递应力的,应用铁丝扎紧、扎结部位的搭接部位的中心和两端,至少三处。
三、钢筋的位置
1、受力钢筋在构件中的位置,首先确保砼保护层,不小于力钢筋的直径。
2、梁板纵向受力钢筋,将直径大的受力钢筋放在顶排(上部纵向受力钢筋)或底排(下部纵向受力钢筋),提高梁板受弯承载力。梁多排钢筋布置时,上下排钢筋相互对齐,并注意钢筋水平向与垂直向净距。梁上部纵向受力钢筋净距≮30mm。梁下部纵向受力钢筋的净距≮25mm。最简单的方法,用d为25mm、30mm的短钢筋头置于两排钢筋之间扎紧,控制钢筋净距。不可随意搁置;二排钢筋挤在一处,影响混凝土浇捣密实。
3、板内受内钢筋距墙或梁边距离太大,一般要求板内受力钢筋距墙或梁边50~100mm开始绑扎,才是正确的。
4、梁中箍筋在支座部位也存在着箍筋离开支座距离较大的现象。靠支座处剪力最大,而箍筋是为抵抗剪力而配制的,箍筋离开支座太大,就会造成支座处受力薄弱。
5、对双向板受力,钢筋往往搞不清楚哪个方向钢筋下面而造成返工。理论上说,这时应把最大弯距方向的受力钢筋设置在外层,另一方向的钢筋设置在内层。一般说来,双向板受力钢筋,平行于较短边的钢筋相对受的弯距较大,应设置在外层。同时要注意将钢筋的弯钩朝上,不要倒向一边,要认识到弯距立起,可以增强锚固能力。
6、绑扎钢筋骨架位置偏差。箍筛间距容许偏差20mm,受力主筋间距容许偏差10mm,排距5mm,钢筋弯起点位移容许偏差20mm。
这都是一些规则,规范里也有,只是不在一块儿。比较繁杂
钢筋工人安全操作规程需要注意:1.钢材、半成品等应规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明灯具必须加网罩。
2.拉直钢筋,卡头要卡牢,地锚要结实牢固,拉筋2m区域内禁止行人。按调直钢筋的直径,选用适当的调直块及传动速度,经调试合格,方可送料,送料前应将不直的料头切去。
3.展开圆盘钢筋要一头卡牢,防止回弹,切断时要先用脚踩紧。4.人工断料,工具必须牢固。
拿錾子和打锤要站成斜角,注意扔锤区域内的人和物体。切断小于30cm的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护笼罩。
5.多人合运钢筋,起、落、转、停动作要一致,人工上下传送不得在同一垂直线上。钢筋堆放要分散、稳当,防止塌落。
6.在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架上和马道。绑扎立柱、墙体钢筋,不准站在钢筋骨架上和攀登骨架上下。
柱在4m以内,重量不大,可在地面或楼面上绑扎,整体柱在4m以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倒塌。
7.绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。8.绑扎高层建筑的圈梁、挑檐、外墙、柱边钢筋,应搭设外挂架或安全网。
绑扎时挂好安全带。9.起吊钢筋骨架,下方禁止站人,必须待架降落到离地面1米以内方准靠近,就位支撑好方可摘钩。
10.冷拉卷扬机前应设置防护挡板,没有挡板时,应就卷扬机与冷拉方向成90°,并且应用封闭式导向滑轮。操作时要站在防护挡板后,冷拉场地不准站人和通行。
11.冷拉钢筋要上好夹具,离开后再发开车信号。12.冷拉和张拉钢筋要严格按照规定应力和伸长率进行,不得随便变更。
不论拉伸或放松钢筋都应缓慢均匀,发现油泵、千斤顶、销卡具有异常,应即停止张拉。13.张拉钢筋,两端应设置防护挡板。
钢筋张拉后要加以防护,禁止压重物或在上面行走。浇灌混凝土时,要防止震动器冲击预应力钢筋。
14.张拉千斤顶支脚必须与构件对准,放置平正,测量拉伸长度、加楔和拧紧螺应先停止拉伸,并站在两侧操作,防止钢筋断裂,回弹伤人。
山东尚诚工程监理咨询有限公司在给公司监理人员培训时候整理过以下资料,希望回答可以帮助到你们
一、钢材、半成品等应按规格、品种分别堆放整齐,制作场地要平整,工作台要稳固,照明灯具必须加网罩。
二、拉直钢筋时,卡头要卡牢,地锚要结实牢固,拉筋沿线2米区域内禁止行人。人工绞磨拉直,不准用胸、肚接触推杠,应缓慢松解,不得一次松开。
三、展开盘圆钢筋要一头卡牢,防止回弹,切断时要先用脚踩紧。
四、人工断料,工具必须牢固。掌克子和打锤,要站成斜角,注意扔锤区域内的人和物体。切断小于30厘米的短钢筋,应用钳子夹牢,禁止用手把扶,并在外侧设置防护箱笼罩。
五、多人合运钢筋,起、落、转、停等动作要一致,人工上下传送不得在同一垂直线上。钢筋堆放要分散、稳当,防止倾倒和塌落。
六、在高空、深坑绑扎钢筋和安装骨架,须搭设脚手架和马道。
七、绑扎立柱、墙体钢筋时,不得站在钢筋骨架上和攀登骨架上下。柱筋在4米以内,重量不大,可在地面或楼面上绑扎,整体竖起;柱筋在4米以上,应搭设工作台。柱梁骨架应用临时支撑拉牢,以防倾倒。
八、绑扎基础钢筋时,应按施工设计规定摆放钢筋支架或马凳架起上部钢筋,不得任意减少支架或马凳。
九、绑扎高层建筑的圈梁、挑檐、外墙。边柱钢筋时,应搭设外挂架或安全网。绑扎时应挂好安全带。
十、起吊钢筋骨架时,下方禁止站人。必须待骨架降落到离地1米以内方准靠近,就位支撑好方可摘钩。
十一、条绑扎立柱、墙体钢筋时,不准将木棒或衡木插入钢筋骨架内,并坐在木棒或行本上操作。
十二、钢筋超长时,捆扎应牢固,使用塔吊、井字架提升机的独立把杆应在起重工指挥下进行吊运到施工层面的作业。若使用人工传递应拟定操作方案并应在监护下进行操作。
十三、在操作平台上堆放钢筋或物料应牢靠,操作工具不用时,必须装在工具袋内,以防坠物伤人。
十四、使用钢筋冷拉机、切断机、弯曲机,应遵守钢筋机械安全技术操作规程,先检查后使用,使用后切断电源,设备应做好十字作业(清洁、润滑、调整、紧固、防腐)。
钢筋工程应从钢筋进场起至钢筋隐蔽前全过程跟踪监理,重隐蔽前检查轻全过程的监理往往造成监理工作的被动和质量隐患被漏检。

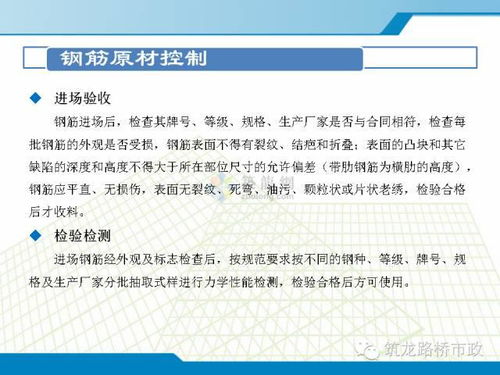

一、钢筋检验1、钢筋进场后首先检查产品合格证、出厂检验报告单、每捆(盘)钢筋的标牌;使用前检查复验报告;2、热轧钢筋检验批必须由同一直径和同炉号组成,重量不大于60t。由容量不大于30t的氧气转炉或电炉冶炼的钢坯和用连铸坯轧成的钢筋,允许由同钢号、同一冶炼和浇铸方法的不同炉罐号的钢筋组成混合批,但每批不得超过6个炉罐号。
3、外观检查。钢筋应平直,表面无损伤、裂纹、结疤、折叠和油污,钢筋表面允许有凸块,但不得超过横肋的最大高度。
4、检查钢筋尽量堆放。钢筋宜堆放在仓库或料棚内,当条件不具备时,也可堆放在露天场地,但应选择地势较高,有一定的排水坡度的地方堆放,距地面高度不小于200mm。
二、钢筋加工1、钢筋除锈:(1)辨别锈蚀程度。钢筋保管不善或存放过久,在钢筋表面形成铁锈。
铁锈分为水锈(色锈)、陈锈和老锈三种,水锈使钢筋表面呈黄褐色,一般可以不处理;陈锈呈红褐色,在钢筋表面已有铁锈粉末,影响钢筋与混凝土的粘结力,一定要清除干净;老锈呈深褐色或黑色,钢筋表面带有颗粒状或片状的分离现象,不得使用。(2)选择除锈方法。
除锈方法很多:钢筋除锈机除锈、钢筋调直中除锈、人工除锈和酸洗除锈等,由施工单位根据设备条件选择,报监理人员备查。(3)检查除锈效果。
2、钢筋调直:无论是12mm以下的盘条或12mm以上的钢筋,在使用前都必须经过调直工序。调直的质量要求是:钢筋平直,无局部曲折或慢弯,表面无损伤。
3、钢筋切断:检查钢筋断料尺寸,其偏差应在规定范围内;钢筋的断口不得有马蹄形或起弯、裂纹等缺陷。4、钢筋弯曲成形。
弯曲成形质量标准如下:(1)受力钢筋末端作180°弯钩时,其弯弧内径不应小于钢筋直径的2.5倍,弯钩后平直部分长度不小于钢筋直径的3倍;末端作135°弯钩时,弯弧直径不小于钢筋直径的4倍,弯后平直部分长度符合设计要求;钢筋作90°弯折时弯折处的弯弧内直径不小于钢筋直径的5倍;(2)箍筋弯钩的弯弧内直径除满足上条的要求外,还应不小于受力钢筋直径;箍筋的弯折角度,对于有抗震要求的结构,应为135°;箍筋弯后平直部分长度,对于有抗震要求的结构,不应小于箍筋直径的10倍;(3)钢筋成形正确,平面上没有翘曲不平现象;(4)钢筋弯曲点不得裂纹,对于Ⅱ 级或Ⅱ 级以上的钢筋不能弯过头再弯回来;(5)钢筋弯曲成形允许偏差为:全长±10mm,弯起钢筋弯起点位移20mm,弯起钢筋的弯起高度±5mm,箍筋边长±5mm。三、钢筋焊接1、选择合适的焊接方法。
施工单位在施工方案中应确定选择焊接方法,焊接方法应符合钢筋焊接及验收规程JGJ18-2003中的4.1.1的适用范围;2、各种焊接方法的操作要求及验收均依据JGJ18-2003的规定;3、常用的钢筋电弧搭接焊和电渣压力焊监理要求如下:A、钢筋电弧搭接焊:(1)在施焊前,应将搭接的两钢筋用两点定位焊固定,定位焊缝应离搭接端部20mm以上;(2)接头处的钢筋轴线偏移≤0.1d,且≤3mm;接头处钢筋轴线弯折不超过3°。(3)搭接焊缝长度:Ⅰ级钢筋单面焊≥8d,双面焊≥4d;Ⅱ、Ⅲ级钢筋单面焊≥10d,双面焊 ≥5d;焊缝厚度≥0.3d,焊缝宽度≥0.7d。
(4)焊缝外观检查:焊缝表面平整,不得有凹陷或焊瘤;焊接接头区域不得有肉眼可见的裂纹;允许有轻微咬边,深度≤0.5mm;允许有少量气孔和夹渣,在2d长度内的表面上,允许个数为2,允许面积为6mm2 。B、钢筋电渣压力焊:(1)电渣压力焊适用于竖向或斜向钢筋,Ⅰ级热轧钢筋直径14~20mm、Ⅱ级热轧钢筋直径14~32mm;(2)接头处轴线偏移≤0.1d,且≤2mm;弯折角≤30;(3)外观检查:钢筋与电极接触处无烧伤缺陷;焊包突出钢筋表面高度≥4mm。
外观检查不合格的应切除重焊或采取补强焊接措施。钢筋电弧搭接焊和电渣压力焊接头均进行力学性能试验,每一楼层或施工段中同级别钢筋300个接头作为一批,不足300个仍做一批,每批随机取3个试件进行试验。
四、钢筋绑扎与安装1、绑扎接头要求:(1)箍筋搭接处,应在中心和两端用铁丝扎牢;搭接的末端与箍筋弯起处的距离≥10d,接头不设在最大弯矩处;(2)纵向受拉钢筋的最小搭接长度,当接头面积率不大于25%时,按下表规定:混 凝 土 强 度 等 级钢筋类型 C15 C20~25 C30~35 C40I 级 45 d 35d 30d 25dII 级 55 d 45d 35d 30d当钢筋接头面积率大于25%时,搭接长度乘以系数1。2;当接头面积率大于50%时,乘以系数1。
35;在任何情况下,搭接长度不小于300mm。2、钢筋安装:(1)钢筋连接部分的安装:A、焊接接头:连接区域界定为35d,且不小于500mm,在连接区域内纵向受力钢筋面积率不大于50%,且相互错开。
B、绑扎钢筋:连接区段为搭接长度的1.3倍,纵向受力钢筋面积率:梁、板、墙≤25%,当确需要放宽时,梁可放宽到50%,其他构件根据实际情况放宽;柱类构件≤50%;并相互错开。C、箍筋:受拉搭接区域的箍筋间距不应大于搭接钢筋较小直径的5倍,且不应大于100。
钢筋安装应注意的若干问题钢筋工程是房建工程中一个非常重要的分项工程,其施工的正确性和质量好坏直接影响结构的安全。
目前,施工人员主要根据《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1,下简称《平法》)进行钢筋的安装。笔者结合在工程实践中比较突出的几个问题来加以分析。
1.梁柱纵筋 1)顶层端节点处是较容易出现问题的部位,应正确选择连接的构造详图,一种是柱纵筋伸入梁内,另一种是梁纵筋伸入柱内。前一种方式,柱纵筋伸入梁内与梁上部纵筋搭接长度≥1.5LaE,且至少要保证有65%AS1的柱纵筋伸入梁内,梁宽范围以外的柱纵筋可以伸入现浇板内。
当柱外侧纵筋配筋率>1.2%时,还应分两次截断,两个断点相距20d,当采用后一种方式时,梁纵筋伸入柱内竖直段长度≥1.7LaE.当梁上部纵筋配筋率>1.2%时,也应分两次截断,断点相距20d,方式视柱施工缝留设位置而定。通常柱施工缝留在梁底或梁底下100毫米,多采用第一种方式,当采用第二种方式时,必须把柱的施工缝留在1.7LaE或1.7LaE +20d以下。
2)底部框架-抗震墙结构中的转换层的托墙梁上部纵筋,应按框支梁进行钢筋安装,而不能按一般框架梁来处理。
1.对某些重要构件,如吊车梁、薄腹梁、彬架下弦等,不宜用HPB235级光圆钢筋代替HRB335和HRB400级带肋钢筋。
2.钢筋代换后,应满足配筋构造规定,如钢筋的最小直径、间距、根数、锚固长度等。3.同一截面内,可同时配有不同种类和直径的代换钢筋,但每根钢筋的拉力差不应过大(如同品种钢筋的直径差值一般不大于5mm),以免构件受力不匀。
4.梁的纵向受力钢筋与弯起钢筋应分别代换,以保证正截面与斜截面强度。5.偏心受压构件(如框架柱、有吊车厂房柱、桁架上弦等)或偏心受拉构件作钢筋代换时,不取整个截面配筋量计算,应按受力面(受压或受拉)分别代换。
6.当构件受裂缝宽度控制时,如以小直径钢筋代换大直径钢筋,强度等级低的钢筋代替强度等级高的钢筋,则可不作裂缝宽度验算。
(1)在学习结构施工图时,要把不同构件的配筋数量、间距、规格、尺寸弄清楚,要看是否有矛盾,发现问题则应在设计交底中解决。抓好钢筋的翻样,检查配料单的准确性,不要把问题带到施工中去,应在技术准备中解决。
(2)要注意本地区是否属于抗震设防的地区,要查清图纸是按几级抗震设计的,在施工图上要对抗震的要求有什么说明,或者对钢筋构造上有什么要求,这样能使钢筋的制作和绑扎符合图纸的要求并达到施工规范的规定。
(3)在制作加工中有发生断裂的钢筋,应进行抽样做化学分析,防止其力学性能合格而化学含量有问题。做好这一方面的控制,就保证了钢材材质的完全合格性。
(4)柱子钢筋的绑扎,主要是抓住搭接部位和箍筋间距(尤其是加密区箍筋的间距和加密区的高度),这对抗震地区尤为重要。若竖向钢筋采用焊接,要做抽样试验,保证钢筋接头的可靠性。
(5)对梁钢筋的绑扎,主要是抓住锚固长度和弯起钢筋的弯起点位置。对抗震结构则要重视梁柱节点处,梁端箍筋加密范围和箍筋间距。
(6)对楼板钢筋,主要是要抓好防止支座负弯矩钢筋被踩塌而失去作用,再垫好保护层垫块。
(7)对墙板的钢筋,要抓好墙面保护层和内外皮钢筋间的距离,撑好撑铁。防止两片钢筋向墙中心靠近,对受力产生不利影响。
(8)对楼梯的钢筋,主要抓梯段板的钢筋的锚固,以及钢筋的变折方向不要弄错;防止弄错后在受力时出现裂缝。
(9)钢筋规格、数量、间距等在做隐蔽验收时一定要仔细的核实。在一些规格不易辨认时,应用尺量或卡尺卡。保证钢筋配置的准确,也就保证了结构的安全。
