预应力孔道压浆施工注意事项孔道压浆方法有真空压浆法和惯例压浆法两种,目前广泛应用于我国后张法预应力混凝土构件施工中的惯例压浆法。
由于孔道压浆属隐蔽工程,其质量缺陷无法象混凝土外表裂缝一样容易直观发现,因此,为保证孔道压浆的质量,应将孔道压浆材料的工作性能和压浆施工工艺作为检查控制重点。《国的公路桥涵施工技术规范》和《混凝土结构工程施工质量验收规范》均对孔道压浆的施工提出了严格要求,实际施工过程中只要严格执行规范要求,就能够保证压浆的质量。
对于后张法预应力混凝土孔道压浆工序,设计部门提交的桥梁设计图纸中对其施工要求绝大多数是忽略的仅要求依照施工技术规范执行。因此,孔道压浆的施工质量实际上是与施工单位的技术素质、管理水平和责任心联系在一起。
后张法预应力混凝土结构孔道压浆常见的质量缺陷有:1,孔道内水泥浆强度偏低。2,孔道堵塞无法正常压浆。
3.孔道漏浆,压浆时出现跑浆的现象,导致孔道内压浆质量情况不明。4.灌浆后呈现沿孔道方向的裂缝。
孔道压浆是后张法预应力混凝土结构施工中最重要的环节之一,为保证结构的平安性和耐久性,本文针对施工过程中常见的几种问题分析其危害,并提出相应的防治措施。一、水泥浆泌水率过大1.成因分析导致水泥浆泌水率过大问题的原因有三种:1采用了较大的水灰比。
不同的水泥配制相同流动度的水泥浆,用水量是不同的如为达到规定要求而采用较大水灰比,灌浆料会出现较大的泌水。2水泥存放时间过长,里面含有了较多结块。
用计算得出的水泥用量配制出的水泥浆水灰比将偏大,呈现较大泌水。3搅拌机搅拌能力差,将水泥浆搅拌均匀需增加搅拌时间,但过长的搅拌时间会导致水泥浆离析,泌水率增大。
2.危害分析实际工程中如使用泌水率较大的水泥浆,那么水泥浆硬结后会在孔道内形成空腔,如果混凝土维护层有缺陷,水份容易渗入,冬季由于水的冻胀容易引起管道开裂。此时管道和压浆都不能很好的起到屏障维护作用,导致孔道内预应力钢筋发生锈蚀。
3.防治措施后张法混凝土结构预应力孔道压浆过程中要做到:1制浆用的水泥要新鲜,一定不能含有任何结块;2所用的其他原材料如外加剂等一定要符合规范要求,不能使用过期蜕变的原材料;3必需使用强制性搅拌机拌和灌浆料,防止搅拌时间过长影响水泥浆的质量。二、压浆过程不连续1.成因分析 导致压浆过程不连续的原因有二种:1水泥浆数量准备缺乏;2机械设备发生故障,无备用设备。
2.危害分析压浆过程自愿中止,则需二次压浆,如直接从原来的压浆口进行压浆,见到出浆口有浆液冒出就认为孔道压浆已经灌满,关闭出浆口,其实此时孔道内存住的空气并没有排出,残留在孔道内形成一大段范围的空隙,即孔道压浆不密实,有害物质容易渗入管道内引起预应力钢筋发生锈蚀。3.防治措施对压浆不连续问题的防治措施有:1正确估计水泥浆用量,实际施工时要充分考虑到排气口、泌水管、出浆口等处的水泥浆损耗;2注意机械设备维修颐养,并有备用设备;3一旦呈现这种中断压浆的情况,应更换压浆口,第二个压浆口内灌入整个孔道的水泥浆量,把第一个压浆口灌入的水泥浆和两次灌浆之间的气体完全排出,以保证压浆密实。
三、漏浆1.成因分析导致漏浆的原因有三种:1出浆管和管道之间的接缝没有处置好;2排气管和波纹管之间的接缝没有处置好;3两波纹管之间的接头没有处置好;4浇筑混凝土时振捣棒将波纹管碰裂。2.危害分析呈现严重漏浆情况,压浆压力达不到规定要求,孔道压浆将不密实,有害物质容易渗入管道内引起预应力钢筋发生锈蚀。
如果在实际工程中遇到此类问题,只能对漏浆的地方进行修补,不只会延误工期还增加了工程难度,压浆质量也难以保证,影响结构物整体质量,更有可能造成难以预计的经济损失。3.防治措施对连接处的处置要做到1对排气孔和波纹管之间的连接要在波纹管上开洞覆盖海绵片和塑料弧形压板并用钢丝扎牢,再用内径不小于20mm增强塑料管或标准管插在嘴上,并将其引至混凝土面以上50cm左右;2对波纹管之间的接头,可采用大一号的同型号波纹管作为接头管,管径为5060mm时接头管的长度取200mm管径为7085mm时取250mm90100mm时取300mm接头管的两端用防水胶带密封,不得漏浆;3.对压浆口和出浆口处压浆管和出浆管与波纹管的接缝之间使用防水胶带进行密封,防止漏浆;4浇筑混凝土时注意防止振捣棒碰撞波纹管。
四、冬季施工措施不到位1.危害分析冬季施工如采取的措施不到位,会导致:1.水泥浆可能在未凝固前就冰冻导致造成波纹管的开裂,对结构物造成永久性的损害;2.水泥浆受冻后强度很低,即便温度回升后强度也不可能达到规范的要求,同时会降低水泥浆和预应力钢筋之间的粘结力。2.防治措施冬季压浆一定要严格执行规范中对压浆温度的要求,要做到:1压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施;2如果必需在冰冻气候下进行压浆,要采取措施保证浆体在48h内温度超过5℃;3冷冻天气过后开始压浆前,应先用热水冲洗套管(但不能用蒸汽)以排走冰凌。
(1)孔道压浆料采用强度等级不低于42.5级低碱硅酸盐水泥或低碱普通硅酸盐水泥,掺入粉煤灰应符合《客运专线预应力混凝土预制梁暂行技术条件》3.2.7条规定。浆体水胶比不超过0.34,不得泌水,流动度控制在30~50s之间。
(2) 压浆前孔道用清水冲洗,高压风吹干,管道真空度稳定在-0.06~-0.10MPa之间;浆体注满管道后,在0.50~0.60MPa下持压2min;压浆最大压力不超过0.60MPa。
(3) 启动电机使搅拌机运转,然后加水,再缓慢均匀地加入水泥,拌合时间不少于1min;然后将调好的水泥浆放入压浆罐,压浆罐水泥浆进口处设2.5mm*2.5mm过滤网,以防杂物堵管。
(4)
压浆顺序:先下后上。首先由一端以0.6MPa的恒压力向另一端压送水泥浆,当另一端溢出的稀浆变浓之后,达到规定的稠度后,保压2min以上,封闭出浆口,继续压浆到压力达到0.6MPa,管道出浆口应装有三通管,必需确认出浆浓度与进浆浓度一致时,方可封闭保压,浆体注满管道后,应在0.50-0.60MPa下持压2min,压浆最大压力不宜超过0.60MPa。若无漏浆则关闭进浆阀门卸下输浆胶管。
(5) 压浆用的胶管一般不超过30m,若超过30m则压力增加0.1MPa。水泥浆搅拌结束至压入管道的时间间隔不应超过40min。
1、管道压浆前,应事先对采用的压浆料进行试配。
水泥、压浆剂、水等各种材料的称量应准确到±1%(均以质量计)。水胶比不应超过0。
33。2、搅拌机的转速不低于1000r/min,浆叶的最高线速度限制在15m/s以内。
3、压浆机采用连续式压浆泵,其压力表最小分度值不得大于0。 1MPa,最大量程应使实际工作压力在其25%~75%的量程范围内;储料灌应带有搅拌功能,真空泵应能达到0。
092MPa的负压力。4、在配制浆体拌合物时,水泥、压浆剂、水的称量应准确到±1%。
5、浆体搅拌操作顺序为:首先在搅拌机中先加入实际拌合水用量的80%~90%,开动搅拌机,均匀加入全部压浆剂,边加入边搅拌,然后均匀加入全部水泥。 全部粉料加入后再搅拌2min;然后加入剩余的10%~20%的拌合水,继续搅拌2min。
6、浆体压入梁体孔道之前,应首先开启压浆泵,使浆体从压浆嘴排出少许,以排除压浆管路中的空气、水和稀浆。当排出的浆体流动度和搅拌罐中的流动度一致时,方可开始压入梁体孔道。
浆体压入梁体孔道之前,应首先开启压浆泵,使浆体从压浆嘴排出少许,以排除压浆管路中的空气、水和稀浆。当排出的浆体流动度和搅拌罐中的流动度一致时,方可开始压入梁体孔道。
7、压浆的最大压力不宜超过0。6MPa。
压浆充盈度应达到孔道另一端饱满并于排气孔排出与规定流动度相同的浆体为止。 关闭出浆口后,应保持不小于0。
5MPa且不少于3min的稳压期且无漏浆情况时,关闭进浆阀门卸下输浆胶管。8、进行压力补浆时,让管道内水-浆悬浮液自由地从出口端流出。
再次泵浆,直到出口端有匀质浆体流出,0。5MPa的压力下保压5min。
此过程应重复1~2次。压浆后应从锚垫板压/出浆孔检查压浆的密实情况,如有不实,应及时补灌,以保证孔道完全密实。
9、在压浆前应首先进行抽真空,使孔道内的真空度稳定在-0。06~-0。
08MPa之间。真空度稳定后,应立即开启管道压浆端阀门,同时开启压浆泵进行连续压浆。
10、压浆顺序先下后上,同一管道压浆应连续进行,一次完成。从浆体搅拌到压入梁体的时间不应超过40min。
11、灌浆剂搅拌好后应尽快压入孔道,置于贮浆罐的浆体应连续搅拌,自搅拌至压入孔道的间隔时间不应超过40min。 同一孔管道压浆应连续进行,一次完成。
若因故障中途停顿时间超过30min,必须将已压入管道内的水泥浆全部用清水冲去,然后重压。孔道压灌浆顺序应先下后上,依次进行。
12、压浆时浆体温度应在5℃~30℃,压浆及压浆后3d内,梁体及环境温度不应低于5℃。 最后如果构件在压浆后需要移动,则应在浆体强度达到设计强度75%后才能进行哦! 压浆时只要出浆端流出匀质性浆体一般就OK了。
(1) 在水泥浆出口及人口处接上密封阀门,将真空泵连接在非 压浆端上,压浆泵连接在压浆端上,以串联的方式将负压容器、三 向阀门和锚具盖帽连接起来,其中锚具盖帽和阀门之间用一段透 明的喉管连接。
(2) 在压浆前关闭所有排气阀门(连接至真空泵的除外),并启 动真空泵10 min,显示出真空负压力的生产,应能达到负压力 0。 1 MPa。
如未能满足此数据则表示波纹管未能完全封闭。需在 继续压浆前进行检查及更正工作。
在保持真空泵运作的同时,开始往压浆端的水泥浆入口压 浆,注意在压浆过程中真空压力将会下降(约0。03 MPa)。
从透明 的软管中观察水泥浆是否已添满波纹管。 继续压浆直至水泥浆达 到安装在负压容器上方的三相阀门。
(3) 操作阀门以隔离真空泵及水泥浆,将水泥浆导向废浆桶的 方向,继续压浆直至所溢出的水泥浆形成流畅及一致性,没有不规 则的摆动。 (4) 关闭真空泵,关闭设在压浆泵出浆处的阀门。
(5) 将设在压浆盖帽排气孔上的小盖打开,打开压浆泵出浆处 的阀门直至所溢出的水泥浆形状均匀。在压浆盖帽的排气管上安 装小盖,并保持;压* 0。
4 MPa下继续压浆半分钟。 (6) 关闭设在压浆泵出浆处的筏门,关闭压浆泵。
(1) 预应力筋张拉锚固后,孔道应尽早压浆,且应在48 h内完 成,否则应采取避免预应力筋镑蚀的措施。
(2) 应在工地试验室对压浆材料加水进行试配,各种材料的称 量(均以质量计)应精确到±1%。经试配的浆液其各项性能指标 均应满足要求后方可用于正式压桨。
(3) 应对孔道进行清洁处理。对抽芯成型的孔道应冲洗干净 并应使孔壁完全湿润;金属和塑料管道在必要时亦应冲洗清除附 着于孔道内壁的有害材料。
对孔道内可能存在的油污等,可采用 己知对预应力筋和管道无腐蚀作用的中性洗涤剂或皂液,用水稀 释后进行冲洗;冲洗后,应使用不含油的压缩空气将孔道内的所有 积水吹出。 (4) 应对压浆设备进行清洗,清洗后的设备内不应有残渣和 积水。
1、类型:高强无收缩压浆剂(料)、超早强型压浆料;
2、掺用量:压浆剂内掺水泥用量的10%,配制成压浆料;
3、压浆料用水量:用于预应力混凝土梁管道压浆的水灰比不大于0.33。 4、施工设备
(1)搅拌机的转速应大于1000Y/min,浆叶的最高线速度限制在15m/s以内,浆叶的形状应与转速匹配。
(2)压浆机采用连续式压浆泵,压力表最小分度值应小于0.1Mpa,最大量程应使实际工作压力在25-75%的量程范围内。
(3)储料罐带有搅拌功能。
(4)如使用真空辅助压浆工艺,真空泵应达到0.092Mpa的负压力。
(5)计量:水泥、压浆剂(料)、水的称量应精确到±1.0%。 5、搅拌工艺技术要求
(1)清洗施工设备:清洗干净后的设备内不应有残渣、积水,搅拌机的过滤网空格应小于3mm*3mm。
(2)浆体搅拌操作顺序:在搅拌机中先加入实际拌和水用量的80-90%,开动搅拌机,均匀加入全部压浆料,边加边搅拌,全部粉料加入后再搅拌2min,最后加入余量的10-20%拌和水,继续搅拌2min即可使用。
(3)流动度试验:每10盘进行一次现场流动度试验检测,其流动度符合要求后,即可通过过滤网进入储料罐,浆体在储料罐中应继续搅拌,以保证浆体的流动性。
(4)一般情况下不应在施工过程中额外加水增加流动度。 6、压浆工艺技术要求

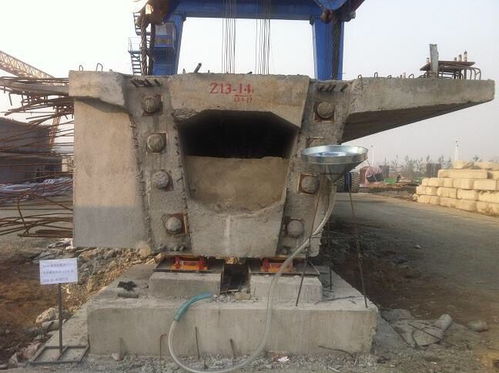

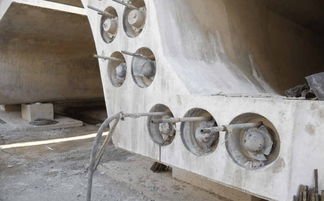

(1)压浆前,清除梁孔道内杂物和积水。
(2)压浆前应开启压浆泵,使浆体从压浆嘴排出少许,以排除压浆管路中的空气、水、稀浆,当排出的浆体流动度和搅拌罐中一致时,方可开始压入梁体孔道。
(3)压浆的最大压力不宜超过0.6Mpa,压浆充盈度应达到孔道另一端饱满并于排气孔排出与规定流动度相同的浆体为止。关闭出浆口后,应保持不小于0.5Mpa且不少于3min的稳压期。
(4)对于连续梁或者进行压力补浆时,让管道内水-浆悬浮液自由地从出口端流出;再次泵浆,直到出口端有匀质浆体流出,0.5Mpa的压力下保持5min,此过程应重复1-2次。压浆后应从锚垫板压/出浆孔检查压浆的密实情况,如有不密实,应及时补灌,以保证孔道完全密实。
(5)如用真空辅助压浆工艺,在压浆前应首先进行抽真空,使孔道内的真空度稳定在-0.06Mpa~-0.08Mpa之间,真空度稳定后,立即开启管道压浆端阀门,同时开启压浆泵进行连续压浆。
(6)压浆顺序:先下后上,同一管道压浆应连续进行,一次完成,从浆体搅拌到压入梁体的时间应小40min。
(7)压浆取样:压浆过程中,每孔梁应制作3组标准养护试体(40mm*40mm*160mm),进行抗压强度和抗折强度试验,对压浆进行记录(包括:压浆材料、配合比、压浆日期、搅拌时间、出机流动度、浆体温度、环境温度、保压压力及时间、真空度、现场压浆负责人、监理工程师等)。 7、管道压浆时限及技术要求
(1)终张拉完备,应在48h内进行管道压浆。
(2)压浆后可以提前交库,但需保证28d标准试件的强度达到规定值。
8、梁体、浆体及环境温度
压浆时浆体温度应在5℃~30℃之间,压浆及压浆后3d内,梁体及环境温度应大于5℃,否则应采取保养措施。在高于35℃施工时,应选择夜间或早晚施工,低于5℃时,应按冬期施工技术要求处理,适量提高含气量指标。
1、管道压浆前,应事先对采用的压浆料进行试配。水泥、压浆剂、水等各种材料的称量应准确到±1%(均以质量计)。水胶比不应超过0.33。
2、搅拌机的转速不低于1000r/min,浆叶的最高线速度限制在15m/s以内。
3、压浆机采用连续式压浆泵,其压力表最小分度值不得大于0.1MPa,最大量程应使实际工作压力在其25%~75%的量程范围内;储料灌应带有搅拌功能,真空泵应能达到0.092MPa的负压力。
4、在配制浆体拌合物时,水泥、压浆剂、水的称量应准确到±1%。
5、浆体搅拌操作顺序为:首先在搅拌机中先加入实际拌合水用量的80%~90%,开动搅拌机,均匀加入全部压浆剂,边加入边搅拌,然后均匀加入全部水泥。全部粉料加入后再搅拌2min;然后加入剩余的10%~20%的拌合水,继续搅拌2min。
6、浆体压入梁体孔道之前,应首先开启压浆泵,使浆体从压浆嘴排出少许,以排除压浆管路中的空气、水和稀浆。当排出的浆体流动度和搅拌罐中的流动度一致时,方可开始压入梁体孔道。浆体压入梁体孔道之前,应首先开启压浆泵,使浆体从压浆嘴排出少许,以排除压浆管路中的空气、水和稀浆。当排出的浆体流动度和搅拌罐中的流动度一致时,方可开始压入梁体孔道。
7、压浆的最大压力不宜超过0.6MPa。压浆充盈度应达到孔道另一端饱满并于排气孔排出与规定流动度相同的浆体为止。关闭出浆口后,应保持不小于0.5MPa且不少于3min的稳压期且无漏浆情况时,关闭进浆阀门卸下输浆胶管。
8、进行压力补浆时,让管道内水-浆悬浮液自由地从出口端流出。再次泵浆,直到出口端有匀质浆体流出,0.5MPa的压力下保压5min。此过程应重复1~2次。
压浆后应从锚垫板压/出浆孔检查压浆的密实情况,如有不实,应及时补灌,以保证孔道完全密实。
9、在压浆前应首先进行抽真空,使孔道内的真空度稳定在-0.06~-0.08MPa之间。真空度稳定后,应立即开启管道压浆端阀门,同时开启压浆泵进行连续压浆。
10、压浆顺序先下后上,同一管道压浆应连续进行,一次完成。从浆体搅拌到压入梁体的时间不应超过40min。
11、灌浆剂搅拌好后应尽快压入孔道,置于贮浆罐的浆体应连续搅拌,自搅拌至压入孔道的间隔时间不应超过40min。同一孔管道压浆应连续进行,一次完成。若因故障中途停顿时间超过30min,必须将已压入管道内的水泥浆全部用清水冲去,然后重压。孔道压灌浆顺序应先下后上,依次进行。
12、压浆时浆体温度应在5℃~30℃,压浆及压浆后3d内,梁体及环境温度不应低于5℃。
最后如果构件在压浆后需要移动,则应在浆体强度达到设计强度75%后才能进行哦!
压浆时只要出浆端流出匀质性浆体一般就OK了!
1.应尽早压浆,规范规定不宜超过14天; 2.必须要有经过批准水泥浆配合比设计资料; 3.由低向高压; 4.应采用活塞式压浆机,不得使用压缩空气; 5.压浆时排水孔、排气孔必须要有浓浆流出后封孔,水泥浆充分饱满;稳压不少于2min; 6.采用纯水泥浆当无确认的工艺试验资料证明可以一次达到孔道水泥浆饱满时,必须采用两端先后压浆(间隔30-45min); 7.每工作班至少制作三组水泥浆试件; 8.压浆过程监理必须全过程旁站;特别注意后张法,试件取样问题,同条件养生;梁板混凝土的试件;孔道压浆试件;张拉后封端混凝土试件; 9.压浆记录:包括每个管道的压浆日期、水灰比及掺加料、压浆压力、试块强度、障碍事故细节及需要补做的工作。
后张法施工,在压浆操作中注意事项:
搅拌机转速不低于1000r/min。
因延迟使用所致的流动度降低的水泥浆,不得通过加水来增加其流动度。
施工时,在高温条件下,应选择温度较低的时间,如夜间施工;在低温条件下,应按冬季施工标准进行。
包装储存:
双层复合袋包装,净重50公斤/袋,保质期为6个月,超期使用应经试验验证后合格方可使用。
应避免阳光直接照射,注意防潮及包装破损,要放在托板上离地贮存于干燥通风的室内。
