本工程冲孔桩的施工工艺主要包括以下工序。
1、护筒设置及定位;
2、冲孔机冲击成孔;
3、钢筋笼制作、安装;
4、灌注水下混凝土。
桩基础工程方案是指,在高层建筑基础施工中,由于上部传来的荷载非常巨大,一般的地基均难以承担而必须进行特殊处理以达到设计地基承载力及沉降的要求。
高层建筑中使用的基础类型较多,有桩基础、条形及十字交叉基础、片筏基础、箱型基础、桩墩支撑基础等。
扩展资料
按照施工方式可分为预制桩和灌注桩:
1、预制桩
通过打桩机将预制的钢筋混凝土桩打入地下。优点是材料省,强度高,适用于较高要求的建筑,缺点是施工难度高,受机械数量限制施工时间长。
2、灌注桩
首先在施工场地上钻孔,当达到所需深度后将钢筋放入浇灌混凝土。优点是施工难度低,尤其是人工挖孔桩,可以不受机械数量的限制,所有桩基同时进行施工,大大节省时间,缺点是承载力低,费材料。
参考资料来源:百度百科-桩基础工程方案
施工工艺流程 施工准备→平整场地→测量放线、桩孔定位→埋设钢护筒→钻机就位对中 →钻机开始钻进→清孔→验收成孔→下钢筋笼→验笼顶标高→下钢制导管→灌 注混凝土→拆除钢护筒→凿桩头进行无损探伤检验。
1、施工准备 :为了保护环境, 减少泥浆污染,选择成孔用浆、排浆较少、成孔进度较快、成孔时间易于控制的旋挖钻机成孔,当遇有 25cm 以 上卵石时配合冲击钻成孔。 开工前对施工区域内管线进行实地测量,确定位置、高程、方向、材料和管 线种类等。
发现与设计结构有冲突的要立即与设计、业主、监理、管线管理单位 联系,协商解决。人工挖探坑的标准为:3.0 米或挖至原状土。
完成桩基现场水源及电源的连接,并确认所有电器设备安全可靠,否则不允 许进行下道工序的施工。 组织施工人员、机械设备、原材料进场,并向全体施工人员进行技术和安全 交底。
2、平整场地及泥浆渣处理: 清除对施工有碍的物体和平整现场坑洼,使场地满足钻孔要求。清除对施工 有碍的物体,精确地施测出桩位,做好标识,桩位上无架空供电、通讯线路,地 下管线不妨碍钻孔作业。
根据现场地形特点, 为保护环境我们将采用特制泥浆柜盛放泥浆或采用现场 开挖泥浆池放置泥浆,配合泥浆泵实现泥浆循环。钻孔产生的泥浆渣用硬顶封闭 运输车送到环卫局指定的地点。
泥浆池需采取有效措施防止泥浆渗漏。 3、测量放线、桩孔定位: 在桩位四周钉螺纹 20 的护桩,并辅以明显标识,以防止桩位的丢失和位移。
首先对接收的导线控制点进行复测校核, 然后采用全站仪对全桥各桩孔实行 定位,进行测量复核,并经监理验收合格。确认无误后即可挖坑埋设护筒,埋设 完毕需对桩位重新复核后再进行钻孔。
4、埋置护筒: 先在桩位处挖出比护筒下端标高深 0.5m,直径比设计桩径大 20~30 厘米的 圆孔,用桩位的纵横轴线控制桩将坑内的护筒调平、调垂直,在护筒的四周对称 而均匀地回填粘土,并对称夯实,防止护筒偏斜。护筒采用钢板制作,长 3m, 钢板厚度 1cm,确保护筒坚实、不漏水,内壁平滑无任何凸起,若遇特殊地形时 护筒酌情考虑加长。
护筒内径比设计桩直径大 30cm,高出地面 30cm,中心与设 计桩位中心偏差不超过 2cm,护筒壁清洁,且偏斜不大于 1%。护筒挖好后如不及 时开钻,则必须用木板进行封盖,以免人员掉人坑中,施工完成后应及时将护筒 用吊车提出桩外。
5、泥浆制取: 钻孔泥浆采用优质粘土或红泥造浆,制浆采用机械搅拌,根据地质情况, 严格掌握泥浆比重等各项指标。 在钻孔过程中随时用比重仪测定泥浆稠度符合性 能指标。
在泥浆坑成形以后, 必须在泥浆坑四周利用钢管或木杆将泥浆坑圈围起来, 并用绿网围裹,防止人员落入泥浆坑内。 钻机就位、钻孔 在护筒上施测十字线,以便钻孔机就位,钻机就位后,要底座平整、立架牢 固,不产生位移和沉降。
6、钻机就位、钻孔:在护筒上施测十字线,以便钻孔机就位,钻机就位后,要底座平整、立架牢 固,不产生位移和沉降。钻孔前钻头对好桩位,定位误差≤2cm,钻机对中后, 不得移位。
垂直度采用钻机自身的垂直检测装置控制,并辅以人工铅锤以 90 度 两个方向同时校正垂直精度。 开钻时应先在孔内灌注泥浆, 在钻进过程中始终保持孔内泥浆水位高出地下 水位 1.5~2.0 米,同时低于护筒顶面 0.3 米以防溢出,在清渣时,要保持孔内 泥浆水位高度,防止塌孔。
钻近过程中开始要低速,如遇到大量卵石要减压、低挡减压钻进,钻进过程 中,要经常检查;防止出现钻机移位、沉陷、偏斜等异常情况并注意连续补充泥 浆,以保持护筒内泥浆高度,防止塌孔,施工中还应经常检查泥浆相对密度以及 地质变化,随时调整泥浆指标,钻进作业需监理工程师在场。 7、成孔、清孔: 钻孔完成后,专职技术人员进行验孔,验孔的内容包括:孔深、孔形、孔径 和倾斜度, 满足设计要求后进行清空, 清孔采用掏渣法, 清孔后需满足以下指标: 要求用手摸泥浆中无 2~3 毫米大的颗粒为止,并使泥浆相对密度减小到 1.05~ 1.10t/m3、稠度: 17~20s,含砂率: 8、钢筋笼制作、安装与声测管安装: (1)钢筋笼子在现场加工成形,根据桩长可分节制作,钢筋焊接保证同截 面接头数不超过主筋根数的 50%且相邻钢筋接头长度大于 35d,焊接使用 J506 焊条,钢筋笼具体制作步骤:按设计尺寸作好加劲筋圈(箍筋) ,双面焊接搭接 使用 J506 焊条,搭接长度为 5d;如为单面焊接,则搭接长度为 10d,并在其上 标出主筋位置。
把主筋摆在平整的工作台上,在其上标明加劲筋的位置。使加劲筋上任一主 筋的标记对准主筋中部的加劲筋的标记, 扶正加劲筋并使其与主筋垂直后进行点 焊,主筋与主筋连接采用套管连接,依此,在一根主筋上焊好全部加劲筋。
在骨 架两端各站一人转动骨架,将其余主筋逐根照上法焊好,将骨架放在支架上,套 入盘筋,按设计位置布好螺旋筋绑扎于主筋上,然后绑扎牢固。每一段螺旋筋接 头弯曲在内侧,钢筋笼制作完成后在钢筋骨架内设置几处十字加劲内撑架,防止 钢筋骨架在吊装就位时变形,在钢筋骨架下端主筋的端部加焊加强箍一道,以防 止下端钢筋在骨架入孔时。

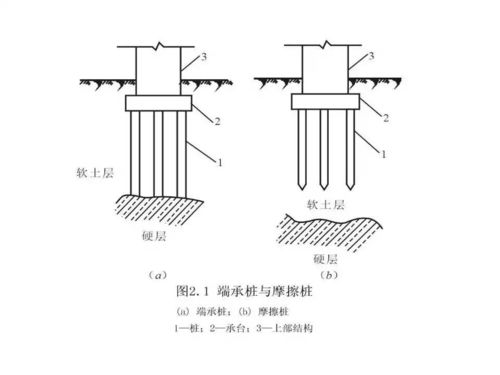

按照基础的受力原理大致可分为摩擦桩和承载桩。
摩擦桩:系利用地层与基桩的摩擦力来承载构造物并可分为压力桩及拉力桩,大致用于地层无坚硬之承载层或承载层较深。
端承桩:系使基桩座落于承载层上(岩盘上)使可以承载构造物。
按照施工方式可分为预制桩和灌注桩。
预制桩:通过打桩机将预制的钢筋混凝土桩打入地下。优点是材料省,强度高,适用于较高要求的建筑,缺点是施工难度高,受机械数量限制施工时间长。
灌注桩:首先在施工场地上钻孔,当达到所需深度后将钢筋放入浇灌混凝土。优点是施工难度低,尤其是人工挖孔桩,可以不受机械数量的限制,所有桩基同时进行施工,大大节省时间,缺点是承载力低,费材料。
钻孔灌注桩首先就是要清楚桩基的地质情况,这是很重要的,这个对桩的质量影响很大,在工地上多问问那些操作机器的工人都是经常搞这些,经验很丰富的,每天去工地上问那些老工人才慢慢熟悉起来的。
其次,要多看看规范及施工方案,了解施工工艺。反正就是多上工地看看、问问,回来翻翻规范。
桩基础由基桩和连接于桩顶的承台共同组成。若桩身全部埋于土中,承台底面与土体接触,则称为低承台桩基;若桩身上部露出地面而承台底位于地面以上,则称为高承台桩基。

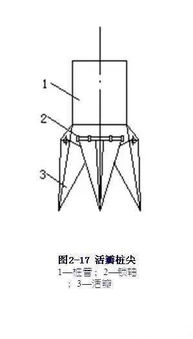

建筑桩基通常为低承台桩基础。高层建筑中,桩基础应用广泛。
