1、当月成本的核算 2、多个工程的成本核算 3、竣工结算的处理 一、成本核算对象的确定 成本核算对象,是在成本计算过程中,为归集和分配费用而确定的费用承担者。
1、成本核算对象确定的原则 成本核算对象一般应根据工程合同的内容、施工生产的特点、生产费用发生情况和管理上的要求来确定。有的工程项目成本核算工作开展不起来,其中的主要原因就是成本核算对象确定与生产经营管理相脱节。
成本核算对象划分要合理,在实际工作中,往往划分的过粗,把相互之间没有联系或联系不大的单项工程或单位工程合并起来,作为一个成本核算对象,不能反映独立施工的工程实际成本水平,不利于考核和分析工程成本的升降情况;当然,成本核算对象如果划分的过细,会出现许多间接费用需要分摊,增加核算工作量,又难以做到成本准确。 2、成本核算对象划分的方法 1)、建筑安装工程一般应以每一独立编制施工图预算的单位工程为成本核算对象,对大型主体工程(如发电厂房本体)应尽可能以分部工程作为成本核算对象。
2)、规模大、工期长的单位工程,可以将工程划分为若干部位,以分部位的工程作为成本核算对象。 3)、同一工程项目,由同一单位施工,同一施工地点、同一结构类型、开工竣工时间相近、工程量较小的若干个单位工程,可以合并作为一个成本核算对象。
3、工程成本明细帐的建立 成本核算对象确立后,所有的原始记录都必须按照确定的成本核算对象填制,为集中反映各个成本核算对象应负担的生产费用,应按每一成本核算对象设置工程成本明细帐,并按成本项目分设专栏,以便计算各成本核算对象的实际成本。 二、成本项目的含义 建筑安装工程成本项目划分为人工费、材料费、机械使用费、其他直接费和间接费用,每项费用都有其特定内容,也都有与其他费用相关之处,熟悉这些,对成本核算非常重要,仅以人工费项目为例:人工费项目包括直接从事建安工程施工的工人的工资及自工地仓库运料至施工现场的运输工人工资等内容,但不包括材料采购人员、施工机械上人员及材料到达工地仓库以前的搬运、装卸工人工资等。
三、成本核算程序 1、对所发生的费用进行审核,以确定应计入工程成本的费用和计入各项期间费用的数额。 2、将应计入工程成本的各项费用,区分为哪些应当计入的工程成本,哪些应由其他月份的工程成本负担。
3、将每个月应计入工程成本的生产费用,在各个成本对象之间进行分配和归集,计算各工程成本。 4、对未完工程进行盘点,以确定本期已完工程成本实际成本。
5、将已完工程成本转入"工程结算成本"科目中。 6、结转期间费用。
四、成本核算的科目设置 为了按照用途归集各项费用,划清有关费用的界限,正确计算工程成本,应设置"工程施工"、"机械作业"、"辅助生产"、"间接费用"、"待摊费用"和"预提费用"等科目。 1、"工程施工"科目运用应注意的问题 该科目应按工程项目或单位工程设置二级科目;间接费用项目应通过"间接费用"科目归集并分配;该科目贷方记录已完工程成本。
2、"机械作业"科目运用应注意的问题 该科目核算企业及其内部独立核算的施工单位、机械站和运输队使用自有施工机械和运输设备进行机械作业所发生的各项费用;该科目应按承包工程和机械类别设置二级科目;该科目贷方记录:分配计入"工程施工"、"其他业务支出"和"专项工程支出"等科目的费用。 3、"辅助生产"科目运用应注意的问题 该科目核算企业非独立核算的辅助生产部门为工程施工、产品生产、机械作业、专项工程等生产材料物资、提供劳务(如设备维修、构件现场制作、固定资产清理、风水电供应等)所发生的各项费用;该科目贷方记录:分配计入"工程施工"、"机械作业"和"其他业务支出"等科目的费用或成本。
4、"间接费用"科目运用应注意的问题 该科目核算企业及其内部独立核算单位为组织和管理施工生产活动所发生的现场性费用支出,在实际工作中有的核算人员往往把握不住这点,比如,工资分配时,把所有的工资都计入本科目。 五、成本核算的基础工作及各部门的成本管理职责 1、成本核算的基础工作 应建立健全成本核算的原始记录管理制度、计量验收制度、财产、物资的管理与清查盘点制度、内部价格制度及内部稽核制度 2、各部门的成本管理职责 1)、计划(经营)统计部门: 编制预算及内部结算单价,按成本核算对象确认当期已完工程的实物工程量和未完工程情况,编制工程价款结算单,及时同业主和分包单位进行结算,。
2)、劳动工资部门 制定项目用工记录、统计制度,收集班组用工日报表,建立项目用工台帐,编制职工考勤统计表、单位工程用工统计表。编表时,要符合如下公式:职工人数X日历天数=各项目(生产)用工工日之和+非生产用工工日+各类休价日 3)、物资管理部门: 搞好计划采购,建立材料采购比价制度,按经济批量采购,降低存货总成本;建立健全材料收、发、领、退制度,做好修旧利废工作,耗料注明工程项目或费用项目;加强机械设备的调度平衡和检修维护,提高设备完好率和利用率,提供机械。
施工企业成本计算一般设有以下几个成本项目:
(1)人工费,主要指直接从事工程施工的人员的工资、奖金以及福利费;
(2)材料费,主要指在施工过程中构成工程实体或有助于工程完工的各种原材料、辅助材料、外购件等;
(3)机械使用费,主要指在旗过程中使用租入外单位施工机械的租赁费和使用自有施工机械所发生的机械使用费等;
(4)其他直接费用,指施工过程中所发生的材料二次搬运费,临时设施摊销费、生产工具用具使用费、场地清理费用等;
(5)间接费用,指施工单位为组织和管理生产活动所发生的各种费用,它包括管理人员的工资、奖金、职工福利费、工资津贴、折旧、修理、低值易耗品、水电费、办公费、差旅费、劳动保护费等。为了正确计算施工成本,可设置工程施工成本计算账户,借方归集施工过程中发生的所有耗费,贷方结转完工工程的成本。
上述五大成本项目中,机械使用费和间接费用可分设两个账户进行归集,月末采用一定的分配方法在各个成本计算对象之间进行分配,其他成本费用可直接计入工程施工成本账户。
它的成本计算方法完全取决于施工企业的生产特点。施工企业一般以单位工程作为成本计算对象。由于其他施工规模大,周期比较长,所以施工企业成本均按月计算,并且在全部工程完工前的各个月份,有必要将已完成预算定额规定的工程部分作为完工工程,视同产成品进行成本计算,而对于已投料施工,但尚未达到预算定额规定的工程部分作为未完工程,视同在产品成本进行计算。施工企业的施工费用应该按月进行归集与分配,并将成本按一定标准在完工产品与在产品之间进行分配。如果当月工程全部竣工,则除了计算当月完工工程成本以外,还要计算全部工程的决算成本,即全部工程的实际总成本。
房地产建筑成本计算方法1、桩基工程(如有):70~100元/平方米;2、钢筋:40~75KG/平方米(多层含量较低、高层含量较高),合160~300元/平方米;3、砼:0.3~0.5立方/平方米(多层含量较低、高层含量较高),合100~165元/平方米;4、砌体工程:60~120元/平方米(多层含量较高、高层含量较低);5、抹灰工程:25~40元/平方米;6、外墙工程(包括保温):50~100元/平方米(以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米;7、室内水电安装工程(含消防):60~120元/平方米(按小区档次,多层略低一些);8、屋面工程:15~30元/平方米(多层含量较高、高层含量较低);9、门窗工程(不含进户门):每平方米建筑面积门窗面积约为0.25~0.5平方米(与设计及是否高档很大关系,高档的比例较大),造价 90~300元/平方米,一般为90~150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米;10、土方、进户门、烟道及公共部位装饰工程:30~150元/平方米(与小区档次高低关系很大,档次越高,造价越高);11、地下室(如有):增加造价40~100元/平方米(多层含量较高、高层含量较低);12、电梯工程(如有):40~200元/平方米,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/平方 米;13、人工费:130~200元/平方米;14、室外配套工程:30~300元/平方米,一般约为70~100元/平方米;15、模板、支撑、脚手架工程(成本):70~150元/平方米;16、塔吊、人货电梯、升降机等各型施工机械等(约为总造价的5~8%:约60~90元/平方米;17、临时设施(生活区、办公区、仓库、道路、现场其它临时设施(水、电、排污、形象、生产厂棚与其它生产用房):30~50元/平方米;18、检测、试验、手续、交通、交际等费用:10~30元/平方米;19、承包商管理费、资料、劳保、利润等各种费用(约为10%):以上各项之和*10%=90~180元/平方米;20、上交国家各种税费(总造价3.3~3.5%):33~70元/平方米,高档的可能高达100元/平方米。
以上没有算精装修,一般造价约为1000~2000元/平方米,高档小区可达3500元以上。以上没有包括部分国有企业开发造成的腐败成本。
精装修造价一般为500~1500元/平方米,这要看档次高低,也有300元/平方米简装修,更有3000~10000元/平方米超高档装修(拎包入住)。21、设计费(含前期设计概念期间费用):15~100元/平方米;22、监理费:3~30元/平方米;23、广告、策划、销售代理费:一般30~200元/平方米,高者可达500元/平方米以上;24、土地费:一般二线城市市区(老郊区地带)为70~100万/亩,容积率一般为1.0~2.0,故折算房价为:525~1500元/平方米,市区中心地带一般为200 万元/亩,折算房价为:1500~3000元/平方米,核心区域可达300万元/亩以上,单方土地造价更高;一线城市甚至有高达20000元/平方米以上的土地单方造价; 三线城市、县城等土地单方造价较低,一般为100~500元/平方米,也有高达2000元/平方米以上的情况;25、土地税费与前期费,一般为土地费的15%左右,二线城市一般为100~500元/平方米,各地标准都不一样。
结论:基本建设费是固定的,即使是不收土地款的动迁房,以国家最低标准承建,造价也难以少于1000元/平方米。 实际上,多层普通商品房,建安成本大约在1200元/平方 米左右,小高层与高层普通商品房,建安成本大约在1500~1800元/平方米左右,档次越高,造价越高。
能让利的主要是:小区的档次、向政府交纳的土地费及地方政府部分 的税费、广告策划销售环节的费用、装修费用等。另外,开发商的开发品质也有一定关系,如果一味压价,品质是要差一些; 民营开发商比国营/政府开发商的成本确实也低一些,这主要有两方面的原因,一是大多数民营企业主要以效益为主导,成本一般控制得好一些,二是民营企业腐败成本相对要低一些。
不论何种原因,同品质的小区成本上下也不会超过100~200元/平方米。
施工企业工程成本核算的一般简要核算程序简述:
1.将本期发生的施工费用,按其发生地点和经济用途分别分配和归集到有关的施工费用账户。
2.将归集在“工程施工──间接费用”账户的费用,按照一定的分配标准分配计入有关的工程成本。
3.将归集在“辅助生产”账户中的费用,按各受益对象进行分配并转入“工程施工”、“机械作业”和“管理费用”等账户。
4.将归集在“机械作业”账户中的费用,按各受益对象进行分配并转入“工程施工”等账户。
5.期末,将已计算确定的已完工程实际成本从“工程施工”账户转入“工程结算成本”账户。(这与现行的企业会计制度和施工企业会计核算办法不同。)
现在我给你介绍一下工业企业成本核算的方法:企业产品成本的核算方法采用制造成本法。
即:将企业生产经营活动中发生的所有费用分为制造费用和期间费用,将制造费用计入产品成本,将期间费用在发生的会计期间内直接计入当期损益。无论什么工业企业、生产什么类型的产品,也不论管理要求如何,最终都必须按照产品品种算出产品成本。
按产品品种计算成本,是产品成本计算最一般、最起码的要求,品种法是最基本的成本计算方法。若有需要或管理上是按订单生产,可使用分批法。
同时因小企业一般不对外筹集资金,不向公共部门报送报表,所执行的也就不是严格意义上的《企业会计制度》或《小企业会计制度》,执行的是参照税法规定的一种四不像的尽量能起到一些避税效果的会计政策。相关科目设置及核算思路 1. 不再分别设置基本生产成本和辅助生产成本两个科目,将其合并为一个生产成本科目,不按产品设明细帐,直接设原材料、工资及福利费、电力(燃料动力)、制造费用等几个二级明细科目对大项费用进行归集。
因为一般中小企业经营范围有限,产品的生产工艺和产品结构及所耗原材料大致相同,除了主要原材料能归属到具体产品外,其它项目并不能归属到具体产品,核算到产品没有实际意义。但。
现在我给你介绍一下工业企业成本核算的方法:企业产品成本的核算方法采用制造成本法。即:将企业生产经营活动中发生的所有费用分为制造费用和期间费用,将制造费用计入产品成本,将期间费用在发生的会计期间内直接计入当期损益。
无论什么工业企业、生产什么类型的产品,也不论管理要求如何,最终都必须按照产品品种算出产品成本。按产品品种计算成本,是产品成本计算最一般、最起码的要求,品种法是最基本的成本计算方法。
若有需要或管理上是按订单生产,可使用分批法。同时因小企业一般不对外筹集资金,不向公共部门报送报表,所执行的也就不是严格意义上的《企业会计制度》或《小企业会计制度》,执行的是参照税法规定的一种四不像的尽量能起到一些避税效果的会计政策。
相关科目设置及核算思路 1. 不再分别设置基本生产成本和辅助生产成本两个科目,将其合并为一个生产成本科目,不按产品设明细帐,直接设原材料、工资及福利费、电力(燃料动力)、制造费用等几个二级明细科目对大项费用进行归集。因为一般中小企业经营范围有限,产品的生产工艺和产品结构及所耗原材料大致相同,除了主要原材料能归属到具体产品外,其它项目并不能归属到具体产品,核算到产品没有实际意义。
但当所用原料及所产产品区别较大,可以按产品设明细帐;也可不设,而用成本核算表代替,即所谓的以表代帐。2. 因中小企业车间划分不明显或虽明显但传递手续不完善,制造费用科目不按车间设明细帐,直接设机物料、修理费、折旧等几个二级明细科目对车间费用进行归集。
同时因中小企业管理人员多参加生产管理,对这种由管理人员参与且发生不会太多、金额不会太大的与生产有关的差旅费、办公费没必要再设制造费用-办公旨同。差旅费什么的二类科目。
而是直接记入管理费用。制造费用月底不先进行分配,而是转到生产成本科目后统一分配。
3. 原材料范围。在满足需要的前提下,只把产品构成比例较大的几种做为原材料,这样即能减少工作量 ,又因非主要原材料提前进入了成本,可起到一点避税作用。
4. 对车间月末已领未用的原材料,酌情处理:若价值较低,归入当月即可;若价值较高,算入下月(假退料)。5. 废品损失只在管理上做处理,不单独做成本核算。
6. 若管理上或生产工艺上非常有必要,设自制半成品科目。否则不设。
7. 不设在产品科目。生产成本科目月末余额即为其成本(分配方法见下)。
8. 不设低值易耗品科目,直接记入制造费用---机物料或修理费明细科目,同时设备查帐以备管理需要;若需要设,亦采用一次摊销法,入帐同时即进行分配。9. 关于折旧,建议按税法规定的年限计算,可省去纳税调整的辛苦。
税法没有明确规定的,再参考财务制度的规定。10. 对于在产品构成中所占比重较小且数量众多的存货建议采用实地盘存制计算每月实际消耗量。
四、日常工作及成本资料的取得 (一)、日常1、成本计算离不开仓库和车间等单据的传递、归集、整理等,这就需要企业起码有相应的管理制度。如库房管理制度,生产2、生产过程中的各种记录、生产通知单、领料单、入库单等资料要及时转交会计部门。
3、.日常发生的与生产有关的费用归入生产成本或制造费用科目。(二)月底1.计提折旧, 结转制造费用科目到生产成本科目。
2.取得原材料库月报表,先比对已入财务帐原材料与库房所报购入数量是否有出入,若有应属发票未到者,要估价入帐。原材料发出采用加权平均法。
3.取得工资相关资料,计提工资及福利费。4.由生产车间相关部门提供各工序在产品数量及完工程度。
五、成本费用分配方法 (一)、原则:1.分配方法要符合企业自身的生产技术条件,要能体现受益原则。2. 分配标准的选择原则强调所选择的标准与待分配的费用之间有一定联系,并且容易取得。
3.能分清受益对象的直接记入,分不。
加强施工项目成本核算工作,可以按以下几个步骤进行: (1)根据成本计划确立成本核算指标 项目经理组织成本核算工作的第一步是确立成本核算指标。

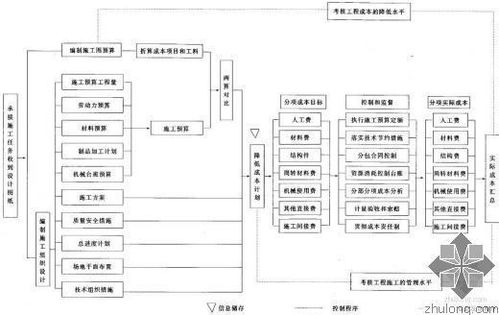

为了便于进行成本控制,成本核算指标的设置应尽可能与成本计划相对应。将核算结果与成本计划对照比较,使其及时反映成本计划的执行情况。
例如:以核算的某类机械实际台班费用支出与该分部工程计划机械费支出的比值,作为该类施工机械使用费核算指标,可以综合反映施工机械的利用率、完好率和实际使用状况。利用成本核算指标反映项目成本实施情况,可以避免以往成本核算中过多的核算报表,简化核算过程,提高核算的可操作性。
(2)成本核算主要因素分析 对于任何一个工程项目,都存在众多的成本核算科目,无法也没有必要对每一科目进行核算,考试/大否则会造成信息成本较高,得不偿失。在涉及成本的因素中,包括该项目实际作业中资源消耗数量、价格及资源价格变动的概率。
例如:进行钢筋加工作业,工人工作效率、钢材加工损耗及钢材价格的市场变动情况都可能成为成本核算因素。 (3)成本核算成果 建立信息化成本核算体系,将项目成本核算成果系统储存,是成本核算工作得以高效实施的保障,也是企业成本战略实施的关键环节。
在施工项目管理机构中,应要求每位项目管理人员都具备一专多能的素质,既是工程质量检查、进度监督人员,又是成本控制和核算人员。管理人员每天结束工作前应保证1个小时的内部作业时间,其中成本核算工作就是重要的内业之一。
通过项目管理软件的开发和项目局域网络的建立,每位管理人员的核算结果将按既定核算体系由计算机汇总后,将加工信息提交项目经理,作为其制定成本控制措施的依据。 项目经理及管理人员在进行成本核算、数据汇总、整理、加工过程中,也将使自己的管理水平得到大幅度提高。
以上是我对于这个问题的解答,希望能够帮到大家。
