基坑支护安全监理控制要点
在城市建设中高层建筑、超高层建筑所占比例逐年增多,高层建筑如何解决如何解决深基础施工中的安全问题也越来越突出,建设部近几年的事故统计中,坍塌事故成了继“四大伤害”(高处坠落、触电、物体打击、机械伤害)之后的第五大伤害。在坍塌事故中,基坑基槽开挖、人工扩孔桩施工造成的坍塌占坍塌事故总数的65%,所以坍塌事故也已列入建设部专项治理内容。
在基坑开挖中造成坍塌事故的主要原因是:
基坑开挖放坡不够,没按土的类别和坡度的容许值,按规定的高度比进行放坡,造成坍塌;
基坑边坡顶部超载或由于震动,破坏了土体的内聚力,引起土体结构破坏,造成的滑坡;
由于施工方法不正确,开挖程序不对、超标高挖土、支撑设置或拆除不正确、或者排水措施不力以及解冻时造成的坍塌等。针对以上问题,结合基坑支护设计规范的有关规定制定了本安全检查评分表。
(一)施工方案
1.基坑开挖之前,要按照土质情况、基坑深度以及周边环境确定支护方案,其内容应包括:放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等。
2.施工方案的制定必须针对施工工艺结合作业条件,对施工过程中可能造成坍塌因素和作业人员的安全以及防止周边建筑、道路等产生不均匀沉降,设计制定具体可行措施,并在施工中付诸实施。((
1. 施工前,操作人员应当熟悉支护结构施工设计图与地下管线等设施状况,掌握支护方法与安全技术规定,施工现场应当平整、坚实、无障碍物,应能满足施工机具的作业要求。
2. 在现场建(构)筑物附近进行桩工作业之前,必须掌握其结构和基础情况,确认安全;机械作业影响建(构)筑物结构安全时,必须先对建(构)筑物采取安全技术措施,经验收确认合格,形成文件以后,方可进行机械作业。
3. 施工过程中,严禁利用支护结构支搭作业平台、挂装起重设施等;拆除支护结构应当设专人指挥,作业中应与土方回填密切配合,且设专人负责安全监护;现场施工区域应当有安全标志与围护设施,非作业人员不得入内。
4. 沟槽、基坑施工时,可以先开挖后支护,支护需紧跟挖土工序,土壁裸露时间不宜超过4h。先支护后开挖的沟槽、基坑,必须根据施工设计要求,确定开挖时间;作业人员上下沟槽、基坑应当设安全梯或者土坡道、斜道,其间距不宜大于50m,严禁攀登支护结构;坑壁渗水、漏水应当及时排除,防止因长期渗漏而使土体破坏,导致挡土结构受损;施工过程中,严禁利用支护结构支搭作业平台、挂装起重设施等;拆除支护结构应当设专人指挥,作业中应与土方回填密切配合,且设专人负责安全监护;现场施工区域应当有安全标志与围护设施,非作业人员不得入内;大雨、大雪、大雾、沙尘暴及风力6级(含)以上的恶劣天气,必须停止露天桩工、起重机械作业。
基坑围护的注意要点与临边洞口都大同小异。
主要以设置警示标语,设置为护栏杆等基本为主。基坑的维护还要根据基础土质的松散、软弱程度来具体制定方案。
一般是在基坑四周安全距离50公分内搭设栏杆。栏杆可用脚手钢管、连接扣件进行组装搭设,要在四周设置必要的照明,防止夜间施工意外发生。
雨季要注意排水,对临边围护要进行定期检查,加固。施工车辆进入现场时,要严格只会,控制车速,防止破坏维护设施。
雨季、冬季和夜间施工要求: 1)应全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通。 2)开挖基坑(槽)或管沟时,应四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。
必要时可增设支撑,并加固边坡和支撑的检查。 3)雨季施工不宜靠房屋墙壁和围墙堆土,防止倒塌事故。
4)冬季土壤受冻变硬,难以挖掘,应专门制定保证施工安全的技术措施,并对操作人员进行安全教育。应随时掌握气候变化情况,以便预先做好保护措施。
5)雨季、冬季施工应对运输道路采取防滑措施,以保证正常运输和安全。大风大雨期间应暂停施工。
6)夜间施工应有足够的照明,在深坑、陡坡等危险地段应增设红灯标志,以防发生伤亡事故。
1、基坑开挖应根据本基坑支护结构设计的要求,制定详细的支护桩施工、冠梁和腰梁施工、锚索和锚杆施工、搅拌桩和旋喷桩施工、土方开挖方案。
2、基坑边界周围地面应作硬地化处理并设排水沟,且应避免漏水、渗水进入坑壁土体中,并经常巡视,发现排水沟或地面开裂,要及时采取措施进行补救。
3、施工中应与《岩土工程勘察报告》提供的地质资料进行校对,当地质资料与实际相差较大时通知设计单位,以便及时进行相应调整和变更。
4、支护桩施工前,应查明是否有地下管线的地下障碍物,若有应将使用中管线移位,废弃不用的地下管线和地下障碍物则清除。
5、锚索应先进行抗拔验收试验及确认张拉锁定,满足设计抗拔力方可开挖施工。
6、严禁在基坑周边2.0m范围内夫放材料及行使车辆。在基坑周边2.0m外堆放材料和行使车辆时,基坑周边堆载不得超过20 kPa。
7、本基坑东北侧邻近人行隧道,隧道两侧已施工两排Φ600(局部Φ800)的混凝土钻孔灌注桩。邻近隧道处锚索施工锚孔时应注意避开已有桩身,确保人行隧道安全。
8、基坑开挖过程中,做好挖土机械、车辆的通道布置、挖土的顺序及周围堆土位置安排,应采取措施防止碰撞支结构、工程桩或扰动基底原状土。
8、若基坑进行超挖,开挖深度超过设计深度0.3m以上,必须经设计人员同意,并需对基坑支护重新验算安全后才能进行。
9、基坑开挖应和主体结构基础施工密切配合。当开挖至设计基坑底标高时应及时浇筑垫层封底并进行底板和基础施工。
10、在挖土和撑锚过程中,由专人作检查、观测,发生异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土。
11、应严格遵循“动态设计与信息化施工相结合的原则”进行支护结构的施工。
去百度文库,查看完整内容>内容来自用户:暮色清歌基坑支护安全监理控制要点在城市建设中高层建筑、超高层建筑所占比例逐年增多,高层建筑如何解决如何解决深基础施工中的安全问题也越来越突出,建设部近几年的事故统计中,坍塌事故成了继“四大伤害”(高处坠落、触电、物体打击、机械伤害)之后的第五大伤害。
在坍塌事故中,基坑基槽开挖、人工扩孔桩施工造成的坍塌占坍塌事故总数的65%,所以坍塌事故也已列入建设部专项治理内容。在基坑开挖中造成坍塌事故的主要原因是:基坑开挖放坡不够,没按土的类别和坡度的容许值,按规定的高度比进行放坡,造成坍塌;基坑边坡顶部超载或由于震动,破坏了土体的内聚力,引起土体结构破坏,造成的滑坡;由于施工方法不正确,开挖程序不对、超标高挖土、支撑设置或拆除不正确、或者排水措施不力以及解冻时造成的坍塌等。
针对以上问题,结合基坑支护设计规范的有关规定制定了本安全检查评分表。(一)施工方案1.基坑开挖之前,要按照土质情况、基坑深度以及周边环境确定支护方案,其内容应包括:放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等。
2.施工方案的制定必须针对施工工艺结合作业条件,对施工过程中可能造成坍塌因素和作业人员的安全以及防止周边建筑、道路等产生不均匀沉降,设计制定具体可行措施,并在施工中付诸实施。((。
基坑围护的注意要点与临边洞口都大同小异。
主要以设置警示标语,设置为护栏杆等基本为主。基坑的维护还要根据基础土质的松散、软弱程度来具体制定方案。
一般是在基坑四周安全距离50公分内搭设栏杆。栏杆可用脚手钢管、连接扣件进行组装搭设,要在四周设置必要的照明,防止夜间施工意外发生。
雨季要注意排水,对临边围护要进行定期检查,加固。施工车辆进入现场时,要严格只会,控制车速,防止破坏维护设施。
雨季、冬季和夜间施工要求:1)应全面检查原有排水系统,进行疏浚,必要时增加排水措施,保证水流畅通。2)开挖基坑(槽)或管沟时,应四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。
必要时可增设支撑,并加固边坡和支撑的检查。3)雨季施工不宜靠房屋墙壁和围墙堆土,防止倒塌事故。
4)冬季土壤受冻变硬,难以挖掘,应专门制定保证施工安全的技术措施,并对操作人员进行安全教育。应随时掌握气候变化情况,以便预先做好保护措施。
5)雨季、冬季施工应对运输道路采取防滑措施,以保证正常运输和安全。大风大雨期间应暂停施工。
6)夜间施工应有足够的照明,在深坑、陡坡等危险地段应增设红灯标志,以防发生伤亡事故。
地下水控制 基坑开挖期间,地下水控制也属于基坑支护的一部分,地下水控制方法可分为集水明排、降水、截水和回灌等型式单独或组合使用。
施工方案 1、基础施工前必须进行地质勘探和了解地下管线情况,根据土质情况和基础深度编制专项施工方案。施工方案应与施工现场实际相符,能指导实际施工。
其内容包括:放坡要求或支护结构设计、机械类型选择、开挖顺序和分层开挖深度、坡道位置、坑边荷载、车辆进出道路、降水排水措施及监测要求等。对重要的地下管线应采取相应措施。
2、基础施工应进行支护,基坑深度超过5M的对基坑支护结构必须按有关标准进行设计计算,有设计计算书和施工图纸。 3、施工方案必须经企业技术负责人审批,签字盖章后方可实施。
临边防护 1、基坑施工必须进行临边防护。深度不超过2M的临边可采用1.2M高栏杆式防护,深度超过2M的基坑施工还必须采用密目式安全网做封闭式防护。
2、临边防护栏杆离基坑边口的距离不得小于50cm。 坑壁支护 1、坑槽开挖时设置的边坡符合安全要求。
坑壁支护的做法以及对重要地下管线的加固措施必须符合专项施工方案和基坑支护结构设计方案的要求。 2、支护设施产生局部变形,应会同设计人员提出方案并及时采取相应的措施进行调整加固。
排水措施 1、基坑施工应根据施工方案设置有效的排水、降水措施。 2、深基坑施工采用坑外降水的,必须有防止临近建筑物危险沉降的措施。

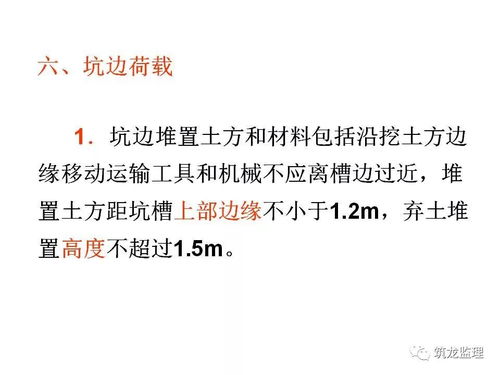

坑边荷载 1、基坑边堆土、料具堆放的数量和距基坑边距离等应符合有关规定和施工方案的要求。 2、机械设备施工与基坑(槽)边距离不符合有关要求时,应根据施工方案对机械施工作业范围内的基坑壁支护、地面等采取有效措施。
上下通道 1、基坑施工必须有专用通道供作业人员上下。 2、设置的通道,在结构上必须牢固可靠,数量、位置满足施工要求并符合有关安全防护规定。
土方开挖 1、施工机械应由企业安全管理部门检查验收后进场作业,并有验收记录。 2、施工机械操作人员应按规定进行培训考核,持证上岗,熟悉本工种安全技术操作规程。
3、施工作业时,应按施工方案和规程挖土,不得超挖、破坏基底土层的结构。 4、机械作业位置应稳定、安全,在挖土机作业半径范围内严禁人员进入。
基坑支护变形监测 基坑支护结构应按照方案进行变形监测,并有监测记录。对毗邻建筑物和重要管线、道路应进行沉降观测,并有观测记录。
作业环境 1、基坑内作业人员应有稳定、安全的立足处。 2、垂直、交叉作业时应设置安全隔离防护措施。
3、夜间或光线较暗的施工应设置足够的照明,不得在一个作业场所只装设局部照明。 编辑本段基坑支护的类型及其特点和适用范围放坡开挖 适用于周围场地开阔,周围无重要建筑物,只要求稳定,位移控制五严格要求,价钱最便宜,回填土方较大。
深层搅拌水泥土围护墙 深层搅拌水泥土围护墙是采用深层搅拌机就地将土和输入的水泥浆强行搅拌,形成连续搭接的水泥土柱状加固体挡墙。水泥土围护墙优点:由于一般坑内无支撑,便于机械化快速挖土;具有挡土、止水的双重功能;一般情况下较经济;施工中无振动、无噪音、污染少、挤土轻微,因此在闹市区内施工更显出优越性。
水泥土围护墙的缺点:首先是位移相对较大,尤其在基坑长度大时,为此可采取中间加墩、起拱等措施以限制过大的位移;其次是厚度较大,只有在红线位置和周围环境允许时才能采用,而且在水泥土搅拌桩施工时要注意防止影响周围环境。 高压旋喷桩 高压旋喷桩所用的材料亦为水泥浆,它是利用高压经过旋转的喷嘴将水泥浆喷入土层与土体混合形成水泥土加固体,相互搭接形成排桩,用来挡土和止水。
高压旋喷桩的施工费用要高于深层搅拌水泥土桩,但其施工设备结构紧凑、体积小、机动性强、占地少,并且施工机具的振动很小,噪音也较低,不会对周围 建筑物带来振动的影响和产生噪音等公害,它可用于空间较小处,但施工中有大量泥浆排出,容易引起污染。对于地下水流速过大的地层,无填充物的岩溶地段永冻土和对水泥有严重腐蚀的土质,由于喷射的浆液无法在注浆管周围凝固,均不宜采用该法。
槽钢钢板桩 这是一种简易的钢板桩围护墙,由槽钢正反扣搭接或并排组成。槽钢长6~8m ,型号由计算确定。
其特点为:槽钢具有良好的耐久性,基坑施工完毕回填土后可将槽钢拔出回收再次使用;施工方便,工期短;不能挡水和土中的细小颗粒,在地下水位高的地区需采取隔水或降水措施;抗弯能力较弱,多用于深度≤4m的较浅基坑或沟槽,顶部宜设置一道支撑或拉锚;支护刚度小,开挖后变形较大。 钢筋混凝土板桩 钢筋混凝土板桩具有施工简单、现场作业周期短等特点,曾在基坑中广泛应用,但由于钢筋混凝土板桩的施打一般采用锤击方法,振动与噪音大,同时沉桩过程中挤土也较为严重,在城市工程中受到一定限制。
此外,其制作一般在工厂预制,再运至工地,成本较灌注桩等略高。但由于其截面形状及配筋对板桩受力较为合理并且可根据需要设计,目前已可制作厚度较大(如厚度达500mm 以上) 的板桩,并有液压静力沉桩设备,故在基坑工程中仍是支护板墙的。
建筑基坑支护安全专项施工方案编制要点有:
根据选择的支护方案和支护设计,安排支护施工工序及施工方法。
如采用挡土板桩,施工顺序:
建筑工程定位→板桩墙定位→安装导向围檩→沉打板桩→拆除导向围檩→安装拉锚或支撑装置→挖土(视基础深度,确定分层开挖厚度和相应支护设施)→基础施工→填土→拆除拉锚或支撑→拔除板桩。
挡土板桩施工必须做到:
(一)确保坑壁稳定,施工安全。
(二)确保邻近建筑物、构筑物和管线安全。
(三)考虑基础施工各工序如挖土、模板安装、钢筋绑扎、混凝土浇捣便于进行。
(四)尽可能施工简便、经济合理。
作好排水处理,防止地表水(包括雨水、施工用水和生活废水)流入施工现场,冲刷基坑边坡;下大雨时应暂停土方施工。
开挖土方应从上而下逐层挖掘,两人间距应大于2米。严禁采用掏挖的操作方法。
开挖坑(槽)、沟深度超过1.5m时,应根据土质情况,按规定放坡或进行支撑,并设置人员上下专用坡道或爬梯;开挖深度超过2m时,必须按规定在基坑边沿设置防护栏杆;深基坑开挖应有专人进行监护。 基坑开挖作业中要随时注意土壁变动情况,发现裂纹或塌落迹象,要及时进行处理。
夜间进行土方施工时,应有足够的照明。 基坑(槽)、沟边沿1m范围内不得堆土、堆料和停置机械设备。
考试大论坛 基坑(槽)、沟边与建、构筑物的距离不得小于1。5m;特殊情况下,必须采取有效措施,确保作业人员和建(构)筑物安全; 基坑开挖作业时应对各类地下管线进行有效防护,防止管线被挖断损坏导致漏水、漏电、漏气等,威胁到作业人员的安全健康。
开挖的坑(槽)、沟临近道路的,应设置红色标志灯,夜间警示。
