土方开挖工程施工技术交底内容:一、施工准备 1、主要机具: (1)挖土机械:反铲挖掘机。
(2)一般机具:尖、平头铁锹、尼龙线或20#铅丝、水准仪、经纬仪、钢卷尺等。 2、作业条件: (1)土方开挖前,根据现场实际情况,将施工区内的地上、地下障碍物清除及处理完毕。
(2)建筑物的位置及场地的平面控制桩和水准控制点,应经过复测和检查,并办完预检手续。对场地平整应进行方格网的标高测设,计算挖方量,并完成土方调配计划。
(3)建筑物的位置的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。 (4)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
(5)施工机械进入现场所经过的道路等,应实现经过检查必要时要进行加固或加宽准备工作。 (6)施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
(7)在施工区域内做好排水设施和排水机械,使场内不积水。 (8)熟悉图纸,做好技术安排工作。
二、土方开挖操作工艺 1、工艺流程: 确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→土方开挖→修整槽边→清底 2、开挖方案 本工程采用机械开挖人工配合。 为了加快土方开挖进度,尽量避免或减少气候对土方工程的影响,选用5台大型装载机开挖,由于本工程项目工期比较紧(到时可以考虑增加装载机开挖)。
土方开挖至距设计标高300mm处,再采用人工开挖、修整。 主要分两个区开挖: a.土钉墙施工区,沿基坑边坡退后约10米宽范围,此区域需分层分段开挖,每层开挖深度为设计土钉头下30-50cm; b.非土钉墙施工区采用大开挖方式。
考虑施工时正值雨季,为了保证边坡的稳定性,土方开挖时派专人随时监测基坑边坡稳定,发现情况立即采取相应的加固措施,确保工程正常施工。 3、开挖方法: 由于本基坑三侧边壁施工土钉墙支护,土方开挖关键在于现场控制;挖土顺序要一顺方向挖;挖土时每台装载机要有专人用竹竿指挥,指到那里挖到那里。
针对本工程的特点,采用以下方法开挖: 挖机操作手由项目经理给予技术交底,采用一顺方向开挖,边坡余土采用人工修整;挖土时,派一个专职人员指挥,竹竿指到那里即挖到那里,做到无指挥人员不挖土。4、土方开挖及修整清底 (1)、考虑到本工程的单层建筑面积较大、施工场地极其狭小的特点,故考虑所有土方全部外运出现场。
运输到甲方指定地点。 (2)、由于开挖的深度较浅,土质情况较好,因此采取反铲挖机从上而下一次开挖到甲方指定的标高。
(3)、根据甲方提供的地质报告,指定的开挖深度不会出现地下水,开挖过程中如遇下雨,进行明沟排水,人工配合抽水。 (4)开挖施工坡道,在基坑南侧东部设一处坡道,坡道宽度为5 m,坡度为20%,基坑底经机械清理铲平后,应进行质量检查验收,发现问题及时处理。
(5)开挖过程中随时检查边坡状态,根据土质变化情况做好适当的支撑准备,以防局部塌陷。 (6)在开挖过程中,应检查基坑的中心线和几何尺寸,发现问题及时纠正。
(7)开挖基坑时,应控制好坑底标高,逐步开挖至指定标高,严禁出现超挖。 (8)基坑开挖后,应尽量减少对基底土的扰动。
(9)基坑的修边和基底的整平,由两端轴线(中心线)桩位拉通线,用尼龙线检查距基坑边的尺寸,对其边壁进行修整。在距坑底设计标高300mm处,抄出水平线,并钉上小木橛,然后用人工配合机械将坑底整平,直至符合规范机械挖土要求。
四、成品保护 1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰,也不得在龙门板上休息。并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。
定位标准桩和标准水准点也应定期复测和检查是否正确。 2、土方开挖时,应防止邻近建筑物或构筑物道路、管线等发生下沉和变形。
必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。 五、挖土注意事项 1、基坑土方开挖必须严格按照施工方案进行,派专人指挥控制标高,不得超挖;基坑周围不得任意堆放材料; 2、挖土过程中如出现较大位移,应立即停止挖土,分析原因,采取有效措施。
3、基坑周围的地表水要及时排除,以防流入基坑内。 4、夜间挖土施工时,应配置足够的照明,电工应日夜值班。
5、装载机施工区域严禁站立其他人员。 6、挖土过程中测量工配合测定标高,当挖土快接近槽底时,用水准仪在槽底测设3*3m的放格控制网,并撒上白灰点,以示标记。
7、开挖时机械挖土、人工修坡,开挖过程中,随时用标杆检查边坡坡度是否正确无误。 8、挖土之前做好坑外排水,坑内明沟集排水 9、挖土至设计标高,地基普探后,尽快会同勘测、设计、甲方、质监站、监理等部门共同对基底进行验槽,办理验槽手续。
10、随时注意边坡的稳定性,当边坡出现移位、沉降、渗水等塌方先兆时,必须立即离开危险区域,并立即报告,待进行处理完毕后方可继续施工。
土方开挖专项方案 一、土方开挖 本工程基础基坑采用机械开挖与人工修整相结合的方法进行土方开挖。
基坑土方开挖前应提供专项方案报监理及业主审批通过后方可实施。在土方开挖过程中须随时做好轴线及标高测量、降排水等相关配合工作。
对基坑距道路、市政已有建筑较近处应进行边坡支护,以确保道路、市政管线和现有管线、现有建筑的安全和施工的顺利进行,边坡支护应由具有相应设计施工资质的单位承担。本工程沿街商店二土方开挖必须等到工程桩施工休止期符合要求后可进行开挖。
沿街商店一,必须等支护桩做完成并达到保养期后再进行基坑开挖。基坑土方实行先后分区、分时开挖,最后的土方由出土口用长臂挖土机从坑边取土装车运出。
每一区块内基坑土方应分层、分块对称开挖。挖运方法:基坑土方机械大开挖必须遵守“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则。
严禁一次开挖到位或超挖,机械挖运采用自卸车运土,运距控制在尽可能短的距离内。在开挖过程中,利用基底周围设置的明排水沟、集水井,然后用污水泵连续不断进行抽水降水,同时为防了止雨水侵入,基础周边上部采用开挖排水沟的方法疏导开挖范围内的地表积水,在土方开挖施工过程中要派专人理顺地表排水沟和及时水泵抽水,有组织排出场外。
在基坑底部开挖过程中,注意挖斗不要碰触工程桩,不得在桩顶部碾压,基坑周围严禁堆土或堆载。我施工单位随时注意土质变化和基坑支护周边情况。
基坑开挖的土方严禁堆放在基坑外侧,到达龙门架位置时先开挖龙门架基坑,以便先做好龙门架基础、安装龙门架为地下室施工材料运输提供方便。土方挖至设计的坑底持力层设计标高以上200mm左右时,采用人工进行修整, 达到设计标高后应对坑底进行保护,并请现场监理、勘察院、设计人员进行地基验槽验收,验收符合要求后坑底自然土严禁暴露时间过长,以防影响土质结构,应及时进行垫层砼施工, 浇注垫层砼,然后进行局部掏挖深坑和桩承台,桩承台应逐个开挖,不得大面积开挖,同时进行砖胎模施工,为下一道工序创造条件,便于流水施工,加快基础施工进度。
依据我方的施工经验及测算结果砖胎模的砌筑高度在800mm内时砌120厚,在1500mm内时砌240厚,大于1500mm砌370厚,并用M7.5水泥砂浆砌筑可以满足挡土和强度要求且内粉20mm厚1:2水泥砂浆。基坑开挖过程中,由工程专业测量人员现场随时测量,以保证土方开挖的深度和位置正确,不得扰动基底土的原状结构,杜绝基坑的超挖和错挖,发现与地质报告设计不符或其它异常情况,应及时与现场监理、设计部门人员随时保持联系、沟通,及时研究解决问题,以防意外事故的发生。
二、基坑降排水措施 本工程在土方开挖和地下室结构、侧壁外防水、基坑土方回填等施工阶段,现场基坑排水暂按基底直接排水,在基坑底周围设置排水沟、集水井进行排水疏干,然后用污水泵连续不间断抽水。在基础过程中,为了防止雨水侵入,基础顶部基坑边线外周边采用开挖截水沟的方法疏导开挖范围内的地表积水,阻止地表面水浸入坑入;基坑设简易排水沟和集水井,水泵抽水在坑内周边开挖排水沟、集水井,进行降水,沟、集水井保持沟底比挖土面低0.3~0.5m,集水井底比沟底低约1m,其直径0.7~1.0m,井壁进行临时支护,底铺碎石0.3m厚,排水沟距坡脚0.3m,沟底宽0.3m,坡度1~5%,基坑降排水应降至施工面以下500mm,且应持续至地下室结构外防水及回填结束,且建筑物自重能克服浮力后才能完全停止。
在基础施工过程中要派专人理顺地表排水沟和及时水泵抽水,有组织排出场外。三、土方开挖应注意的安全事项1. 土方挖掘方法、挖掘顺序应根据支护方案和降排水要求进行,当采用局部或全部放坡开挖时,放坡坡度应满足其稳定性要求。
2. 挖掘应自上而下进行,严禁先挖坡脚。软土基坑无可靠措施时应分层均衡开挖,层高不宜超过1m。
土方每次开挖深度和挖掘顺序必须按设计要求。坑(槽)沟边1m以内不得堆土、堆料,不得停放机械。
3. 当基坑开挖深度大于相邻建筑的基础深度时,应保持一定距离或采取边坡支撑加固措施,并进行沉降和移位观测。4. 施工中如发现不能辨认的物品时,应停止施工,保护现场,并立即报告所在地有关部门处理,严禁随意敲击或玩弄。
5. 挖土机作业的边坡应验算其稳定性,当不能满足时,应采取加固措施。在停机作业面以下挖土应选用反铲或拉铲作业,当使用正铲作业时,挖掘深度应严格按其说明书规定进行。
有支撑的基坑使用机械挖掘时,应防止作业中碰撞支撑。6. 配合挖土机作业人员,应在其作业半径以外工作,当挖土机停止回转并制动后,方可进入作业半径内工作。
7. 开挖至坑底标高后,应及时进行下道工序基础工程施工,减少暴露时间。如不能立即进行下道工序施工,应预留300mm厚的覆盖层。
8. 当基坑施工深度超过2m时,坑边应按照高处作业的要求设置临边防护,作业人员上下应有专用梯道。当深基坑施工中形成的立体交叉作业时,应合理布局基位、人员、运输通道,并设置防止落物伤害的防护层。
四、基坑防护措施 基坑开挖后要做好防护措施,。
1.应具备的技术资料建设单位应向施工这位提供当地实测地形图(包抓测量成果)、原有地下管线或构筑物竣工图、“土石方施工图以及工程地质、气象等技术资料,以便编制施工组织设计(或施工方案),并应提供平面控制点和水准点,作为施工测量和工程验收的依据。
2.障碍物清理对施工区域内的所有障碍物,如已有建筑物或构筑物、道路、沟渠、通讯、电力设备、地上和地下管道、坟墓、树木等,均应施工前进行拆除或妥善处进。
3.地表土层清理凡是施工区域内,影响工程质量的软弱土层、腐殖土、大卵石、草皮、垃圾等应进行处理。
4.设置排水设施在施工区域内应设置临时性成永久性排水设施。山坡地区在较高处(离边坡上沿5—6m)设置截水沟,以阻止地面雨水流入挖填区域内。
5.测量定位放线根据规划部门测放的建筑界线、街道控制点和水准点进行土方工程施工测量及定位放线之后,方可进行土方施工。
6.修筑临时道路施工场地内机械行走的道路开工前要修筑好,并开辟适当的工作面,以利施工。
7.了解现场的水文地质情况对于山区施工,应事先了解当地地层岩石性质、地质构造和水文、地形、地貌等。如因土石方施工可能产生滑坡时,应采取措施。在陡峻山坡脚下施工,应事先检查山坡坡面情况,如有危岩、孤石、崩塌体、古滑坡体等不稳定迹象时,应作妥善处理。
8.其它准备工作做好现场供水、供电、搭设临时生产和生活用的设施以及施工机具、材料进场等准备工作。
我大致给你说一下
1、桩基资料(包括试打桩记录、桩施工记录、桩位技术复核记录、桩隐蔽验收记录、桩基子分部分项检验批、桩偏位记录再加上相应桩的合格证,比如管桩就管桩合格证,钻孔灌注桩桩的话就是水泥和钢筋什么的了,桩身验收记录)
2、土方开挖(土方开挖子分部分项检验批,如果是有支护土方还要根据支护方式做不同的资料,地基验槽,基槽放线记录等)
3、混凝土基础(混凝土基础子分部分项检验批、钢筋隐蔽、混凝土隐蔽、垫层时候一些隐蔽,技术复核、混凝土施工日记、混凝土养护记录、混凝土塌落度测试记录等)
4、地下防水(地下防水子分部分项检验批、防水的隐蔽、防水检查记录)
5、基础砖砌体(基础砖砌体子分部分项检验批、技术复核、隐蔽等)
基础分部工程质量验收记录
基础结构验收记录
还有工程进行中的一些原材料检测报告、焊接报告、试块报告、桩基检测报告、基础钻芯报告、砂浆回弹报告等一系列报告。
一般土建工程就差不多这样。
如果有地下室人防的还要做整套的人防资料,总之每个工地不一样,设计要求不一样资料就不一样,不过大致就是这么多了

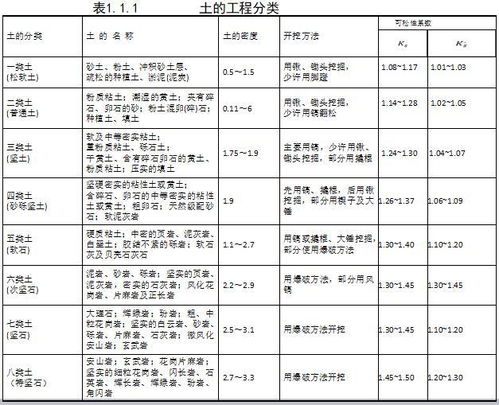

方式 在施工前,需根据工程规模和特性,地形、地质、水文、气象等自然条件,施工导流方式和工程进度要求,施工条件以及可能采用的施工方法等,研究选定开挖方式。
明挖有全面开挖、分部位开挖、分层开挖和分段开挖等。全面开挖适用于开挖深度浅、范围小的工程项目。
开挖范围较大时,需采用分部位开挖。如开挖深度较大,则采用分层开挖,对于石方开挖常结合深孔梯段爆破(见深孔爆破)按梯段分层。
分段开挖则适用于长度较大的渠道、溢洪道等工程。对于洞挖,则有全断面掘进、分部开挖和导洞法等开挖方式。
编辑本段 施工方法 土方开挖施工,包括松动、破碎、挖装、运输出渣等工序。石方开挖,除松软岩石可用松土器以凿裂法开挖外,一般需以爆破的方法进行松动、破碎。
人工和半机械化开挖,使用锹镐、风镐、风钻等简单工具,配合挑抬或者简易小型的运输工具进行作业,适用于小型水利工程。有些灌溉排水沟渠的施工直接使用开沟机,可以一次成形。
大中型水利工程的土石方开挖,多用机械施工。①明挖。
除使用各类凿岩、钻孔机械钻孔,进行爆破作业外,主要使用:挖掘机械,如各种单斗挖掘机(见图)或多斗挖掘机;铲运机械,如推土机、铲运机和装载机;有轨运输机械,如机车牵引矿车;无轨运输机械,如自卸汽车等。根据不同条件,采用各种配合方式,进行挖、装、运、卸等各项作业。
要根据工程规模、施工条件,合理选用适宜的施工机械和相应的施工方法,特别要注意机械设备的配套协调,避免存在薄弱环节。在特定条件下,可采用水力开挖的方法开挖土方;也有采用爆破开挖的方法,即用抛掷爆破或扬弃爆破技术,不仅将土石破碎,并全部或部分地将其抛弃到设计边界以外。
②洞挖。一般常用钻孔爆破法掘进,用机械进行挖装、运卸作业;也可采用全断面隧洞掘进机开挖隧洞;在土质或松软岩层中可用盾构法施工(见隧洞开挖、地下厂房开挖)。
③水下开挖。可以采用索铲、抓斗等陆上开挖机械,但通常多使用各式挖泥船,配合拖轮、驳船等水上运输设备进行联合作业(见疏浚)。
施工方案的编制在满足设计要求、工程质量、施工安全和工期要求等条件下,通过技术经济比较,进行施工方案的优化选择。编制施工方案时,一般应考虑:①开挖方式和施工方法能满足开挖进度要求,与施工导流和混凝土浇筑等前后工序相衔接,并满足防洪和渡汛要求。
②根据水文、季节和施工条件,合理安排施工顺序,快速施工,均衡生产。③根据开挖工程规模、土石特性、工作条件、施工方法,选择适用的施工机械设备,挖、装、运、卸各项设备要合理配套。
④因地制宜,安排好交通运输路线和施工总平面布置,以及风、水、电等系统。⑤搞好土石方平衡调配,注意安排挖采结合、弃填结合,避免重复倒运。
弃渣、弃土场地尽量少占农田,并尽可能造地还田。弃渣要避免侵占河道,避免阻碍行洪或抬高电站尾水位影响发电效益。
⑥做好施工排水措施,将妨碍施工作业和工程质量的雨水、地表水、地下水和施工废水排至场地以外,为工程创造良好的施工条件。⑦按设计和施工技术规范的要求,保证施工质量。
对施工中可能遇到的问题,如流砂现象、边坡稳定、隧洞塌方等,要进行技术分析,提出解决的措施。⑧注意施工安全,按照安全、防火、环境保护、工业卫生等方面规程的规定,制定施工安全技术措施。
编辑本段 发展 随着水利工程建设规模的日益发展,世界上一些大型工程的土石方开挖量常达到数千万立方米,甚至超过亿立方米,如巴基斯坦塔贝拉土石坝(坝体填筑量达1.2亿m3)和中国葛洲坝水利枢纽土石方开挖量均超过1亿m3;巴西伊泰普水电站工程,土石方开挖量达6010万m3。因此一些发达国家土石方施工机械化水平日益向大型、高效方面发展,主要特点是:①发展大容量、大功率、高效率的土石方施工机械,如10m3以上的挖掘机,100t级以上的自卸汽车;②各工序所采用的机械配套成龙,容量、效率互相配合;③广泛应用液压技术;④采用电子技术和新材料,广泛应用自动控制技术;⑤既注意发展一机多用的多功能机械,又注意发展专用机械;⑥注意施工机械的维修和保养。
编辑本段 土方开挖的安全措施 (1)在施工组织设计中,要有单项土方工程施工方案,对施工准备、开挖方法、放坡、排水、边坡支护应根据有关规范要求进行设计,边坡支护要有设计计算书。 (2)人工挖基坑时,操作人员之间要保持安全距离,一般大于2.5M;多台机械开挖,挖土机间距离应大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。
(3)挖土方前对周围环境要认真检查,不能在危险岩石或建筑物下面进行作业。 (4)基坑开挖应严格按要求放坡,操作时应随坡的稳定情况,发现问题及时加固处理。
(5)机械挖土,多台阶同时开挖土方时,应验算边坡的稳定。根据规定和验算确定挖土机高边坡的安全距离。
(6)深基坑四周设防护栏杆,人员上下要有专用爬梯。 (7)运土道路的坡度、转弯半径要符合有关安全规定。
(8)爆破土方要遵守爆破作业安全有关规定。
去百度文库,查看完整内容>
内容来自用户:三一试题库
土方工程的内容包括哪些?
据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。1.1、开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。1.2、开挖各种槽坑;2.1、浅条形基础。2.2、浅管沟。|
热门城市:邯郸律师榆林律师汕头律师雅安律师阳泉律师儋州律师营口律师荆门律师信阳律师辽源律师 在日常生活中,我们经常会遇到道路施工修整等情况,而工程开工是需要经历相应的准备阶段,但是由于大多数人对土方工程不甚了解,因此今天的小编来为大家介绍▲土方工程的内容包括哪些,及各种工程项目中土方体积的相关计算方法。 ▲土方工程的内容包括哪些 ▲1、土木工程中,土石方工程有:场地平整、路基开挖、人防工程开挖、地坪填土,路基填筑以及基坑回填。要合理安排施工计划,尽量不要安排在雨季,同时为了降低土石方工程施工费用,贯彻不占或少占农田和可耕地并有利于改地造田的原则,要作出土石方的合理调配方案,统筹安排。 ▲2、计算土方体积的方法很多,常用的大致可归纳为以下四类。 ▲(1)体积估算 在建筑过程中,不管是原地形或设计地形,经常会碰到一些类似锥体、棱台等几何形体的地形单体。这些地形单体的体积可用相近的几何体体积公式来计算,此法简便,但精度较差,多用于估算。
1、施工员基本知识要求
(1)建筑识图:投影基本知识、建筑制图标准、识读建筑工程图、建筑结构施工图平面整体表示方法(重庆市职工职业培训学校-重庆最优秀的建筑类培训学校)
(2)建筑材料:建筑材料的基本性质、胶凝材料、混凝土、砂浆、墙体材料、建筑钢材、防水材料、其他建筑材料
(3)建筑力学:静力学的基本概念、平面力系的平衡、材料力学的基本概念、梁的内力图、梁的应力、梁的变形、压杆稳定
(4)建筑结构:建筑结构概述、钢筋混凝土结构、砌体结构、钢结构、建筑结构抗震知识
(5)建筑施工组织设计基础:施工组织概念、流水施工、网络计划技术、单位工程施工组织设计
2、施工员专业知识要求
(1)建筑施工技术:土石方工程施工技术、起重技术、脚手架搭设技术、地基处理与桩基施工技术、钢筋砼施工技术、预应力混凝土施工技术、砌体施工技术、钢结构工业厂房结构安装技术、防水施工技术、装饰装修施工技术、高层建筑施工技术、季节性施工
(2)建筑工程施工测量:全站仪的操作、标定工作的基本方法、施工控制网测量、民用建筑的定位与放线、工业建筑的定位和放线、施工过程中的测量工作、构件的安装测量(3)施工组织与管理:施工工期管理、施工质量管理、施工安全管理、施工组织技术经济分析
开挖前先进行:测量定位、抄平放线、设置好控制点 土方开挖原则:开槽支撑,先撑后挖,分层开挖,严禁超挖(重点) 浅基坑开挖:基坑边缘推置土方和建筑材料一般应距基坑上部边缘不少于2m,堆置高度不应超过1。
5m。 深基坑开挖(5m):挖土方案主要有放坡挖土(最经济的挖土方案-不需要支护(支护的设计费、施工费),中心岛式(墩式)挖土(四周向中间挖),盆式挖土(中间向四周挖)和逆作法挖土。
前者无支护结构,后三种皆有支护结构。 土方回填:土料要求与含水量的控制 一般不能选用淤泥、淤泥质土,膨胀土,有机质大于8%的土、含水溶性硫酸盐大于5%的土,含水量不符合压实要求的粘性土。
填土方应尽量采用同类土,土料含水量一般以手握成团、落地开花为适宜 验槽组织人:建设单位项目负责人或总监理工程师 验槽参加的单位:建设单位、勘察单位 、设计单位、施工单位、监理单位 验槽方法 地基验槽通常采用观察法。 对于基层以下的土层不可见部位,通常采用钎探法。
验槽方法以观察为主,以钎探为辅,个别采用轻型动力触探 (1)观察验槽 (为主) 1)观察土质是否与勘察报告相符,基槽尺寸是否与设计相一致; 2)检查基坑边坡是否稳定; 3)检查基槽内有无旧建筑物基础、洞穴及人防工程等 (2)钎探验槽(为辅) 根据锤击次数和入土的难易程度来判断土的软硬情况及有无空穴枯井、土洞等。 钎探时注意: 同一工程应钎径一致、锤重一致、用力一致。
每贯入30cm,记录一次。 (3)轻型动力触探 遇到下列情况之一时应进行轻型动力触探 (1)持力层明显不均匀时; (2)浅部有软弱下卧层时; (3)有浅埋的坑穴、古墓、古井直接观察难以发现时; (4)勘察报告和设计要求进行轻型动力触探时 观察法验槽的重点部位 (1) 柱基 (2)墙角 (3)承重墙下面 (4)其他受力较大的部位 。
