化粪池施工方案
化粪池施工方案(一)
一、工程概况

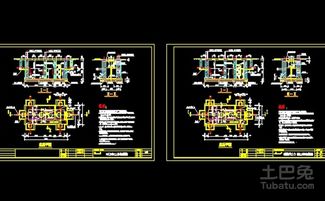

本工程为桂林市飞凤小学新建综合楼化粪池工程,位于桂林市甲山路72号飞凤小学内。根据现场情况选用型号为Z9-30Q的化粪池,为砖砌无地下水无覆土顶面可过车的化粪池。总长为7.12米,总宽度3.88米,总高度(深度)为3.9米。分为三个池子,一个大池子容积为15立方米,两个小池子,容积都为7.5立方米,总容量30立方米。污水停留时间为12小时,清掏周期为180天,详国标图集02S701的Z9-30Q。
二、施工方案
(一)、施工前的准备
测量放线
根据业主要求,将化粪池位置定在距新建综合楼1#楼梯间外墙5米,长边平行新建综合楼,具体位置详附图一。放出纵横轴线后,按化粪池标准图集进行化粪池的施工放线。
2.设备、材料
设备:1台斗容量0.8立方米的中型反铲挖掘机,JZC350型搅拌机,振动棒。材料:C25钢筋混凝土底板、圈梁、盖板。MU10级砖、M10水泥砂浆砖砌体。
(二)、基坑排水措施
根据连廊基础施工的经验,化粪池基坑开挖可能存在大量地表水,按图纸要求应挖3.9米,1米以下就有大量地表水,若开挖,水深约有2.9米,影响化粪池施工。为了降水施工,采取以下措施。
基坑开挖每边扩挖1米,即基坑长9.12米,宽5.88米,深3.9米。
基坑开挖后,四周支模板浇筑3米高15cm厚C10混凝土做护壁墙,以减少地表水进入基坑的流量。随后做10cm厚C10混凝土垫层。
在基坑东西两面各挖一个0.5米×0.5米×0.5米的集水坑,比基坑底深0.5米。集水坑底板及侧壁做10cm厚C10混凝土护壁墙。每个集水坑用一台DN65潜水泵抽水,从开挖直到化粪池砌筑到距地面1米的位置。
(三)、施工
基坑开挖,做混凝土护壁墙。用中型反铲挖掘机按照放线位置挖至设计深度,支模板3米高,浇筑3米高15cm厚C10混凝土做护壁墙。在基坑东西两面各挖一个0.5米×0.5米×0.5米的集水坑,比基坑底深0.5米,集水坑底板及侧壁做10cm厚C10混凝土护壁墙。每个集水坑用一台DN65潜水泵抽水,从开挖直到化粪池砌筑到距地面1米的位置。
整个基坑基底浇筑10cm厚C10混凝土垫层。从中间向东西两个方向放1%坡度,利于排水。
3.绑扎化粪池底板钢筋,支边模板,浇筑20cm厚C25混凝土底板。
用MU10级砖、M10水泥砂浆砌砖,外墙厚490mm,内墙厚370mm。砌1米高浇筑钢筋混凝土圈梁一道,再砌1米高浇筑钢筋混凝土圈梁第二道。
5.砌筑砖墙,按图纸标高安装排水管,砌筑砖墙至化粪池顶圈梁的梁底处。
6.制作安装顶圈梁及顶板的`模板,绑扎钢筋,浇筑顶部圈梁混凝土及150mm厚C25混凝土顶板。
7.安装化粪池盖板,浇筑20cm厚C20混凝土地面,与学校现有地面平齐。
施工中的注意事项和要求:
基坑的开挖深度应比设计的基底标高高0.2米,人工整平到设计标高,随后浇筑垫层混凝土。
水泵在施工中有专人看守,有水就抽,抽干就停机,以免烧坏水泵。
模板支撑统一采用钢管支撑。
化粪池的入口管标高必须低于新建综合楼的排水管的标高,化粪池的出口管标高必须高于现有校园污水井出口管的标高。
三、工期
化粪池从开挖到完成工期为30天。
四、施工质量保证措施
1.施工管理人员及作业人员应按施工方案和技术交底文件进行施工。施工过程,接受监理单位(业主代表)、公司工程部等有关部门的检查、监督,不合格产品坚决返工重做。
2.施工过程,坚持“三检”制度,即“自检”、“互检”和“交接检”,“三检”以国家施工验收规范为标准,凡超过规范允许偏差者,坚决返工重做。
3.施工管理人员应记录工序施工情况。分项工程完成后,必须经监理工程师检验和认可。
4.主轴线和分部轴线放线后,负责测量记录人员及时记录平面尺寸测量数据,如有问题及时反馈到项目经理,及时进行整改和纠正。
5.浇筑砼前必须检查支撑是否可靠、扣件是否松动。浇筑砼时必须由模板支设班组设专人看模,随时检查支撑是否变形、松动,并组织及时恢复。
6.对于直角扣件的紧固度必须达到规范要求,要求班组质检员、安全员进行自检,配备力矩扳手,现场对扣件随机抽取5%扣件进行检查。
五、安全施工保证措施
开工前做好各级安全交底工作,认真贯彻执行公司有关安全生产的责任制和各项规章制度;
在整个施工过程中派专人指导安全施工,施工人员必须服从技术人员的指挥调度;
施工过程中严禁一切闲谈及闲杂人员围观;
4.上班前和上班时间不准喝酒,施工人员进场工作时,应穿戴整齐合体的工作服、安全帽及手套,不得赤脚或穿拖鞋;
六、文明施工措施
工棚及机械用电线路的架设应符合施工规范要求,并要求安全、整齐;
做好基坑排水工作;
水泥堆放要整齐并盖好蓬布;
施工过程中严格控制噪音,尽量降低对周围居民正常生活的影响;
文明施工,礼貌待人,不与协作单位的施工和管理人员发生任何争执;
遵守建设方有关工地的安全、保卫制度;
不许酗酒、斗殴,施工人员不得滋扰生事。
化粪池施工方案(二)
工程概况:
5栋学生宿舍楼室外污水管网设计钢筋混凝土化粪池一座,编号是C13·QF该化粪池外型尺寸为110660×5800化粪池池底距自然地面高度为4.90m,该构筑物设计采用C30抗渗混凝土,抗渗砼等级S6;设计砼用量为56.50m3,钢筋采用二级钢,设计用量为8.37T。
施工措施:
基础施工:
化粪池基施工采用机械大开挖,根据现场杂填土土质及其埋深近5米,所以放坡高数采用1:0.75,坑底尺寸为10660×5800,坑口尺寸为17410×12550m;设计基础持力层为河卵石层,但考虑到地下水的情况,C10砼垫层在有水的河卵石层上不能成型,为封住地下水,项目部拟采用毛石砼灌浆铺底,厚度300,封住地下水后再作C10砼垫层。
化粪池池体施工:
化粪池池壁为200厚钢筋砼墙,考虑到节约工期,施工便宜性,我项目部采用M5水泥砂浆砌240标砖墙体;作为池壁的外模。砖墙砌完凝固后,墙外土坑可以及时回填夯实,墙内池体钢筋可以及时安装。省掉了拆外模工序,节省了工期。
池体施工根据传统工艺进行操作,具体工艺不再一一描述。
化粪池底板与外壁处施工缝处理:
考虑到化粪池抗渗露的重要性,在底板与池壁墙砼工程施工时不可避免,要留置垂直施工缝,计划留置位置在底板上平高150处,内池外壁上留置方式定制2.0厚钢板止水带,浇注底板砼时,将止水带下端埋入留置缝处,止水带通长连续埋设,并突出施工缝砼接茬面50高,在池壁模板支撑前校正止水板,使其保持垂直,浇注池壁砼时一起整浇,形成通圈止水带,有效防止砼接茬处渗露。
化粪池防水施工:
根据图集作法,池体防水采用砼自防水,防水等级S6,井盖及井桶外壁采用1:2水砂浆掺合5%防水剂。
开挖基坑示意图:略
化粪池施工方案(三)
第一章、编制依据
《污水工程规划平面图》沈阳市浑南新区规划设计研究院
《污水管道纵断面图》沈阳市浑南新区规划设计研究院
《沟槽开挖及回填土要求标准图》沈阳市浑南新区规划设计研究院
《预制钢筋砼组合式化粪池的应用》百度文库
《建筑基坑支护技术规程》JGJ120-99
《建筑地基基础工程施工质量验收规范》GB50202-2002
《地下防水工程质量验收规范》GB50208-2002
第二章、工程概况
2.1施工内容
本工程为泰莱白金湾化粪池工程,原设计为现浇型钢筋砼化粪池,现选用预制钢筋砼组合式化粪池,预制型化粪池是水泥制品在建筑工程应用中的一项技术创新,具有组合安装安全简捷易行,可缩短传统式工期12倍,具有结合合理,坚固耐久,抗渗性能好,净化效果明显。
泰莱白金湾工程共有4座化粪池,其中1#楼西侧一座(简称1#化粪池),3#楼东侧一座(简称2#化粪池),5#、6#楼间两座(简称3#、4#化粪池),每座化粪池均选用4号预制型化粪池,单个化粪池方量为48m3,有效方量为40m3,进水口孔洞中心距管上沿300mm,出水口孔洞中心距管上沿400mm。
选用预制型砼化粪池的理由:其几何形状为内圆外多边形桶状组合而成,内部圆形使污水循环无死角,多单元式的结构形成多级净化,更好的改善了出水效果,完全可满足排水管网要求的水质指标,同时施工简便,一次性安装,工期短。
2.2工期要求
本工程计划开工时间为20**年8月5日,结束时间为20**年8月15日。
第三章、人材机准备
3.1人力资源准备
表1:劳动力计划表
3.2材料准备
水准仪一台、塔尺一套、50m钢卷尺一把、盒尺5把。
3.3设备准备
主要机械设备:挖掘机、装载机、吊车、砂浆搅拌机等。
第四章、施工准备
认真进行图纸会审,组织所有施工人员进行技术交底;
现有材料转移:化粪池施工期间严格按照进度计划施工,凡化粪池开挖线区域内各分包队伍材料必须及时清运,配合基槽开挖施工;
临水处理:为配合土方开挖施工,现场临水与开挖路线冲突处,临水需在提前进行改管施工,同时不能影响其他湿作业用水;
其他:做好现场施工管理工作,若夜间施工时做好照明准备,对工人做好进场安全教育工作。
第五章、施工工艺
化粪池基坑土方开挖→基坑土体护坡加固→基坑降水→基坑底部清槽→铺砂石垫层10cm厚→混凝土垫层10cm厚→预制钢筋砼组合式化粪池安装→化粪池内、外壁防水施工→土方回填→化粪池盖板安装。
5.1施工测量
依据建设单位、规划单位提供的坐标点及污水工程规划平面图,放出化粪池及进出口管道的位置线,用白灰洒出开挖基槽放坡线,放线完成后经建设单位和监理单位验收合格后进行下道工序;
根据设计图纸及施工方案提供的化粪池进出口管道的标高计算化粪池基地标高,后根据计算的基地标高进行开挖深度控制,用水准仪引测标高防止超挖,同时保证基础底面尺寸;如两边不够大、不够深,再进行清理修整。
5.2土方开挖
一、土方开挖施工顺序
根据现场其他作业面施工情况,为不影响所有工序施工进度计划,又能不影响外线土方开挖施工,制定以下开挖施工顺序如下:
先进行3#楼东侧化粪池土方开挖,后进行1#楼西侧化粪池土方开挖,最后进行5#、6#楼间化粪池土方开挖,随着化粪池的开挖,其进出管线同时进行开挖。
二、土方开挖
清除已放白灰范围内的地上障碍,采用自然放坡,坡度为1:1;由于选用的是4号预制砼化粪池,4号化粪池为4600×4600mm的截面,高度为5m,最下层为4根ф2300(外径)×1000(高)×150(壁厚)mm的预制砼管带底,中间为2层每层4根ф2300(外径)×2000(高)×150(壁厚)mm的预制砼管,顶部为4个ф2300(外径)×150(壁厚)的管盖。
根据管节截面确定砼垫层截面为4800×4800mm,砂石垫层截面为5000×5000mm,所以坑底尺寸为5200×5200mm;1#化粪池设计的进口管底标高为-1.986m,出口管底标高为-2.086m,故1#化粪池开挖基底标高为-6.886m(2.086+5-0.4+0.2);2#化粪池设计的进口管底标高为-1.97m,出口管底标高为-2.07m,故2#化粪池开挖基底标高为-6.87m(2.07+5-0.4+0.2);3#化粪池设计的进口管底标高为-3.85m,出口管底标高为-3.95m,故3#化粪池开挖基底标高为-8.75m(3.95+5-0.4+0.2);4#化粪池设计的进口管底标高为-3.849m,出口管底标高为-3.949m,故4#化粪池开挖基底标高为-8.749m(3.949+5-0.4+0.2)。
化粪池进出管道开挖严格安装《污水管道纵断面图》所给的标高进行开挖,开挖深度需考虑管下10cm厚的砂石垫层。
三、土方开挖措施
土方开挖采用反铲挖掘机,机械开挖至基坑底30cm厚余土由人工进行清槽至设计标高;土方放坡由人工配合进行,随挖随进行边坡修整,确保坡体稳定。
由于土方开挖正逢雨季,在开挖至标高后,于基坑一角设置集水坑一处,并在每个化粪池坑内设置一台泥浆泵,并设置一人昼夜看护。
5.3土方及砂石回填
土方开挖时,将挖出的土方除需回填量,其余全部清运至车库顶板,回填土需用塑料布进行覆盖,同时上部压砖,避免雨水浸泡和扬尘,以确保回填土的质量。
土方回填时,土的含水量和最大干密度必须符合要求,灰土必须按设计要求配料均匀,每层虚铺厚度不大于250mm,灰土回填必须按规定分层夯实,灰土回填后用环刀取样。
污水管道回填时,砂石需回填至管上口50cm,剩余标高选用土方回填,土方回填不能扰动已安装完成的污水管道。
5.4化粪池施工
化粪池基础:人工清完余土至开挖底标高后,进行基面夯实,并进行砂石垫层施工,厚度为100mm;砂石垫层完成后进行砼垫层施工,厚度为100mm,内配ф8@400的单层钢筋网片,浇筑C20砼,并保证浇筑成型的砼表面平整洁净。
挡水墙:土方开挖完成后,在距开挖坡上口300mm范围内砌筑500mm高的240厚的挡水墙,并在迎水面抹灰。
化粪池安装:接缝处用1:2水泥砂浆内掺水泥3%~5%防水剂抹面,厚20mm,井盖上部检查口选用铸铁盖。
防水:在化粪池内壁刷沥青防水,外壁抹防水砂浆。
第六章、质量标准
6.1保证项目
基底处理必须符合设计要求或施工规范的规定;
回填土料必须符合设计要求或施工规范的规定;
回填土必须按规定分层夯实。
6.2允许偏差
施工方案的种类
施工方案是根据一个施工项目指定的实施方案。其中包括组织机构方案(各职能机构的构成、各自职责、相互关系等)、人员组成方案,下面是pincai小编整理的相关内容,欢迎大家阅读!
基本介绍
简介
冬季施工由于本施工地区冬季为高严寒地区,搞好冬期施工,对加快工程进展,保证工程质量是至关重要的。冬期施工所采取的措施一是要保证工程质量,二是要经济简便。根据本工程的特点、气候条件,施工条件,主要采取以下措施:
土方工程
根据施工实际情况,冬期室外冻土开挖施工前需融化,采用燃烧刨花、锯沫、废木及煤炭烘烤,并派专人监护,同时采取可靠的防火措施。基坑(槽)采用机械挖方,挖方土料集中置于指定堆土场地;对于挖出的未受冻土,在弃土场地做好保温工作,采用覆盖塑料布及麻袋的方法防冻,以备回填时用。对挖好的基坑(槽)覆盖麻袋、塑料布防冻,并根据环境气温条件,在其作业指导书中进行热工计算确定保温层厚度。施工时其他要求如下:
1) 土方工程的冬期施工,施工前要做好准备工作,连续施工。
2) 挖方时要采取防止引起相邻建(构)筑地基或其它设施受冻的保温措施。
3) 填方前清除基底上的冰雪和杂物,对室内的回填不得含有冻块的土料;对于室外大面积的回填(上部无其它建(构)筑物或基础)可采用含有冻土块的土料,但冻块粒径不得大于15cm,其含量(以体积计)不得超过30%,且均匀分布,每层铺土厚度比常温施工时减少20~25%,且应逐层夯实。
4) 避免地基土受冻,不得将冻结的基土作为基础的持力层。
5) 在基础的施工过程中,不得被水或融化雪水浸泡基土。
砌筑工程
1) 砌筑砂浆在用塑条布或苫布搭成的暖棚内集中拌制,暖棚内环境温度不可低于5℃。砂浆优先选用外加剂法(外加剂的类型及掺量根据其设计及试验确定),水泥采用普通硅酸盐水泥。水泥放在暖棚内,砂堆采用彩条布覆盖。必要时在搅拌棚内生火,并用水箱烧热水用于搅拌施工。
2) 砌筑砂浆不得使用污水拌制,且砂浆稠度较高温度适当增大。拌制砂浆所用的砂中不得含有直径大于1cm的冻块或冰块。拌合砂浆时,水的温度不得超过80℃。当水温超过规定时,应将水、砂先行搅拌,再加入水泥,以防出现假凝现象,搅拌时间比常温增加1/2倍。
3) 外加剂设专人先按规定浓度配制成溶液置于专用容器中,然后再按规定掺量加入搅拌机中拌制成所需砂浆,外加剂法砌筑时砂浆温度不要低于5℃。
4) 对于普通砖、砌块在砌筑前要清除表面冰雪,不得使用遭水浸和受冻的砖或砌块。
5) 对砖砌体采用“三一”砌法,灰缝不大于10mm。每日砌筑后要及时在砌筑体表面覆盖塑料布及麻袋。砌体表面不得有砂浆,并在继续砌筑前扫净砌筑面。每日可砌高度不超过1.2m。
6) 砌筑工程的质量控制,在施工日记中除要按常温要求记录外,尚应记录室外空气的温度、砌筑砂浆温度、外加剂掺量等。
7) 砌筑砂浆掺外加防冻剂的数量由土建试验室确定,专人负责严格按配比进行计量。
8) 当气温低于-15℃时,提高一级砂浆标号,送砂浆小车加装护盖,以保证一定的砌筑温度使砂浆上墙后不致立即冻结。
9) 每班砌筑后,砖(浮石块)上不准铺灰,并用草帘等保温材料覆盖,以防止砌体砂浆受冻,继续施工前,先扫净砖面后再施工。
10) 冬季进行室内抹灰,需在室内生火,并及时将门窗安装好,必要时,用草帘将窗洞封堵,以便增加室内温度。
11) 室内砂浆涂抹时,砂浆的温度不能低于5℃。
12) 与墙面涂刷涂料,砌筑砂浆和抹灰砂浆中,均不准掺入含氯盐的防冻剂。
13) 搅拌所用的砂子不能含有冰块和直径大于10mm的浆块,砂浆随拌随用,严禁使用受冻砂浆,在砌筑时不准随意向砂浆内加热水。
钢筋工程
1) 在负温下冷拉后的钢筋,应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。
2) 当温度低于-20℃时,严禁对钢筋进行冷弯操作,以避免在钢筋弯点处发生强化,造成钢筋脆断。
3) 冬期在负温条件下焊接钢筋,应尽量安排在室内进行。如必须在室外焊接,其环境温度不宜低于-20℃,雪天不得施焊,风力超过3级时应有挡风措施。焊后未冷却的接头,严禁碰到冰雪。
4) 在负温条件下使用的钢筋,施工过程中要加强管理和检验,在运输和加工过程中注意防止撞击、刻痕。
混凝土工程
1) 冬期施工砼均由集中搅拌站拌制、罐车运输,混凝土养护采用蓄热法或综合蓄热法。对基础采用覆盖麻袋及塑料布进行保温,对地面以上结构采用棉被和塑料布进行保温。外加剂的选用根据设计要求、施工方法、规范规定及试验确定,各结构混凝土在运输、浇筑过程中的温度和覆盖保温材料的厚度要进行热工计算确定。测温仪使用水银玻璃棒型或电偶极型。施工时具体要求如下:
2) 水泥优先选用硅酸盐及普通硅酸盐水泥,其拌制的'砼受冻临界强度不应小于设计标准值的30%。
3) 拌制混凝土所用的骨料要清洁,不得含有冰、雪、冻块及其他易冻裂物质。
4) 对模板外和混凝土表面覆盖的保温层,不采用潮湿状态的材料。对刚浇筑完的混凝土进行保温时,先在混凝土表面铺一层塑料布后,再铺盖保温材料。对结构易冻部位要增加保温覆盖。混凝土在养护期要防风防失水。
5) 混凝土在浇筑前要清除模板和钢筋上的冰雪和污垢。分层浇筑的整体式结构混凝土时,已浇筑层的混凝土温度在未被上层混凝土覆盖前不应低于2℃。
6) 对蓄热法或综合蓄热法施工混凝土养护期间温度测量:从混凝土入模开始至混凝土达到受冻临界强度以前,应至少每隔6h测量一次;室外空气温度及周围环境温度,每昼夜测量4次。
7) 全部测温孔、点均应编号,绘制布置图,测量结果要写入正式记录;测温孔、点应设在有代表性的结构部位和温度变化大、易冷却的部位,孔深度一般为10~15cm,或为板(墙)厚的1/2;测温时,应将温度计与外界气温做妥善隔离,可在孔口四周用保温材料塞住,温度计在测温孔内应留置不少于3min以上,方可读数;测量读数时,应使视线和温度计的水银柱顶点保持在同一水平高度上,以避免视差,读数时,
要迅速准确。
8) 测温人员应同时检查覆盖保温情况,并应了解结构物的浇筑日期、要求温度、养护期限等。若发现混凝土温度有过高或过低现象,应立即通知有关人员,及时采取有效措施。
9) 模板和保温层在混凝土达到要求强度并冷却到5℃后方可拆除。拆模时若混凝土温度与环境温差大于20℃,拆模后的砼表要及时覆盖,使其缓慢冷却。
10) 对混凝土质量检查除符合常温作业时的规定外,尚应符合下列要求:检查外加剂的质量和掺量;检查水、外加剂溶液和混凝土出罐及浇筑的温度;检查混凝土表面是否受冻、粘连、收缩裂缝、边角是否脱落、施工缝处有受冻痕迹;检查同条件养护试块的养护条件是否与施工现场结构养护条件相一致;检查测温记录与计算公式要求是否相符,有无差错。
11) 混凝土拌制时,优先选用硅酸盐或普通硅酸盐水泥且等级不低于32.5 级,最小水泥用量不少于300Kg,水灰比不大于0.6。
12) 冬季拌制混凝土时,加热材料优先考虑水和砂子,尽量将水加热到规定的最高温度,即:当水泥低于42.5级时,水最高加热温度80℃,骨料最高加热温度60℃,当水泥等于或大于42.5级时,水最高加热温度60℃,骨料最高加热温度40℃。砂石中不得含有冻块,水泥用暖棚保存。
13) 搅拌时加入砂石和水拌合,然后再加入水泥拌合,严禁将水泥与热水直接拌合,冬季搅拌时间比常温延长50%。
14) 掺入混凝土中的防冻剂的掺量及品种,由土建试验室确定,在搅拌时,其掺量严格按配比进行计量,并设专人负责。
15) 混凝土浇灌完毕后,及时在其外侧覆盖一层塑料布和三层草帘,并用铅丝绑扎牢固,以防掉落使混凝土受冻。
16) 表面系数较大的混凝土构件,在具体施工前,须经热工计算编制出具体的防冻保温措施。
17) 混凝土出机温度不低于10℃,入模温度不低于5℃
18) 冬季施工混凝土需注意以下几个问题:
(1) 模板及保温材料,要在混凝土冷却到5℃后方可拆除。
(2) 当混凝土与外界温差大于15℃时,拆模后的混凝土表面应采取保温措施使其缓慢冷却。
(3) 混凝土的初期养护温度不能低于防冻剂的规定温度,否则采取保温措施。当温度降低到防冻剂的规定温度以下时,其强度不能小于5.0N/mm2。
(4) 加强保温养护,做好混凝土养护的测温记录,每次测量都做好内外温差的比较,发现异常及时采取加强保温措施。
(5) 对掺防冻剂的混凝土,在强度未达到5N/mm2以前每2h测量一次,以后每6h测定一次。
(6) 在混凝土浇灌前,必须将模板及钢筋上的积雪、冰块和保温材料清理干净。
(7) 冬季混凝土试件的取样需增设至少两组与结构同条件养护的试件,便于了解混凝土强度的增长,利于现场结构的施工。
(8) 混凝土浇筑完毕后,按要求做好保温工作并根据预先埋设的测温管,做好养护期间的测温记录。混凝土在养护期间做好防风、防失水,对边角部位的保温层厚度,要增大到面部外的2-3倍。
(9) 混凝土测温安排专人负责,测温表报有关部门存档。
(10) 常用外加剂派专人按照要求领取、配置及加入。
(11) 混凝土搅拌、运输、浇注、成型、养护过程中的温度和覆盖保温材料均要进行热工计算。
(12) 先浇框架及平台的保温养护采用一层塑料布和1-3层草帘,并用8#铅丝绑扎牢固,草帘层数根据热工计算确定,以保证受冻前达到临界强度。
屋面工程
屋面工程的冬期施工,应选择无风晴朗天气进行,充分利用日照条件提高面层温度,在迎风面宜设置活动的挡风装置;屋面各层施工前,应将基层上面的积雪、冰霜和杂物清扫干净,所用材料不得含有冰雪冻块;防水卷材采用热熔法施工时气温不应低于-10℃。
钢结构工程
1) 钢结构在集中钢平台制作,钢结构在负温下放样时,其切割尺寸要考虑钢材在负温下收缩的影响。
2) 普通碳素结构钢工作地点温度低于-20℃时,不得进行冷矫正和冷弯曲。雪天禁止露天焊接作业。
3) 施工用的钢材、焊条及焊丝质量,焊条、焊剂的烘焙和保温等,均要符合冬期施工规程要求。
4) 构件的组装必须按工艺规定的顺序进行,由里向外扩展组拼;零件组装必须把接缝两侧各50mm内的铁锈、毛刺、泥土、油污、冰雪等清理干净,并保持接缝干燥,没有残留水分。
5) 在负温度下构件组装定型后进行焊接时,应严格按焊接工艺规定进行,由于焊接的起点和收尾点比常温更易产生未焊透和积累各种缺陷,因此,单条焊缝的两端必须设置引弧板和熄弧板,其材料应与母材一致,严禁在母材上引弧。
6) 运输、堆放钢结构时要有防滑措施,绑扎、起吊钢构件用的钢索与构件直接接触时应加防滑隔垫,直接使用吊环、吊车起吊构件时要检查吊杆、吊链连接焊缝有无损伤。
7) 对高强螺栓接头安装时,构件的磨擦面不得有积雪、结冰等杂物。
越冬工程维护
1) 对施工场地和建筑物周围要做好排水,不得使地基和基础被水浸泡。
2) 对已完基础的建(构)筑等基坑(槽)在越冬前要进行回填。基础梁下要按设计要求填塞炉渣或作挖空处理。
3) 对建(构)筑物的施工控制坐标点、水准点及轴线定位点的埋设要采取防止土壤冻胀和施工振动影响的措施,并定期复检校正。
4) 室外地下管道阀门井、检查井等除回填至设计标高外,尚要覆盖盖板进行越冬维护。
5) 地下水(油)池,当基础及外壁不具备回填条件或因标高达不到设计标高时,排净池内积水,对外壁及底板进行保温覆盖,保温层厚度由热工计算确定。
6) 对支撑在基土上的雨蓬等构件的临时支撑,其支点要采取防冻措施。
设施配备与施工管理
1) 冬期施工除应能达到常温时作业要求外,尚须防冻、裂、火、雪、毒等。需要配备的物资。
2) 应成立冬期施工应急预案领导组。
3) 进行冬期施工大检查:在冬期施工前期,由冬期施工应急、督察组成员集体出动,对项目进行一次大检查,内容包括:
a) 在建、缓建及停建工程的越冬维护情况。
b) 生产和生活临建、设施、机具的越冬保温情况。
c) 施工规范、规程及措施的执行情况。
d) 冬期施工物资、机具及设施的到位情况。
e) 对检查不符合规定之处,及时上报有关部门尽快解决,或下发相应班组限期整改。对因渎职而由此造成事故者,将做出处罚。此外,每次大雪过后,要先行作业场地及道路清扫。对漏水要及时抢修。
