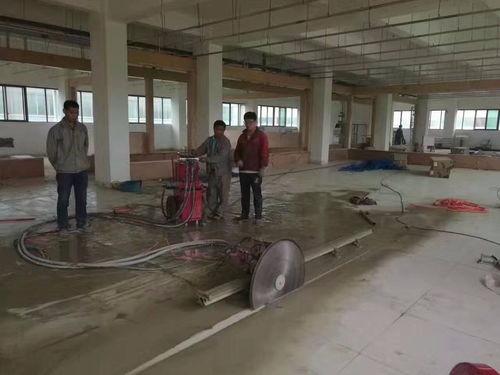

切割墙体可使用混凝土切割机。
“混凝土切割”是指采用液压墙锯机、电动碟锯机、水钻或者马路切割机等工具对混凝土构件、墙体、路面等进行切割的施工技术,它具有切割能力强,静力无损,效率高,采用水冷却,无施工粉尘等特点。混凝土切割机的构造目前,市场上的混凝土切割机良莠不齐,有些已经远远不能适应和满足用户的需求。
新型混凝土切割机。混凝土切割机是由机架、翻转台、横切机构、水平切割车、液压系统和电控系统六个部分组成。
混凝土机械切割特点混凝土切割是采用水冷却金刚石轨道或绳锯切割机对混凝土进行开洞、拆除,施工速度快,噪音小,无震动,质量好,对建筑结构没有影响,是取代电锤、风镐、人工钎打等震动较大机具施工的最先进工艺。
钢筋混凝土拆除方法:第一、施工准备:(1)确保施工现场水通、电通。
在切割过程中冷水具有对切割设备本身进行降温及避免扬尘的作用。(2)在切割区域周围有序组织排水,防止施工用水污染周围环境。
第二、分块放线:(1)依据施工图纸及现场实体的勘测,技术人员需对将要切除的混凝土实体进行设计排版,将实体分层、分块切除。(2)排版过程中必须考虑吊装设备的起重能力。
排版前计算切割块的重量,满足起重设备的荷载要求,进行合理的排版分块。(3)将切割排版图分发给测放人员及施工人员。
要求用墨线弹出准确的切割线并加以保护。第三、切割设备就位:(1)根据切割线选择合理的位置,安装切割设备。
(2)固定采用在混凝土实体上钻孔,用膨胀螺栓紧锢设备底座的方法。第四、混凝土切割:对原钢筋混凝土结构,采用金刚石碟式锯片切割,将原混凝土全部拆除,采用分段分块作业,切除时控制切割深度,不切入原结构。
对原复杂混凝土结构,采用金刚石绳锯切割和金刚石筒锯钻孔机排孔钻切组合作业。
首先一点是,在启动设备时首先要检查设备的关键部件是否正常运转。电动机是否有故障,电缆线对各部件的链接是否正常。设备各种防护装置是否正常工作,保护接地是否有效果。除了这些用电安全上的考虑外,混凝土切割拆除机器设备的锯片也很关键,锯片是否符合切割要求,锯片上面是否有损坏都是检查的重点。
之后一点是,启动后的检查。启动前的检查是为了保证设备整体没有问题,但是有一些细节必须是切割机启动之后才能检查出来。
第三点,切割完毕后的检查。每一次混凝土切割拆除完毕后要注意检查切割机有没有零件松动的情况。将锯片擦干,上面的所有灰尘都要清理干净。将电缆线统一放置在一个地方,注意千万不要放在容易受潮的地方,夏天时也不能直接暴晒。
混凝土墙拆除方法:
工艺流程:定位、放线 → 钻工艺孔(起吊孔) → 预吊 → 切割→混凝块起吊、运走。
每一切割块必须通过起吊孔预先临时起吊固定,防止切割块突然塌下,切割完成的区域,必须架设安全防护设施并作好安全警示标志,防止人或物体坠落。整个拆除区域遵循由上到下,由左向右的施工顺序。
1、定位放线:采用测量仪器,对拟分块切割部位定位,采用墨斗进行弹线,确定分块切割位置,保证分块切割位置的准确性。
2、钻工艺孔(起吊孔)。
3、预吊
4、切割:采用直径为63mm的水钻进行分块切割。
5、混凝土块起吊、运走:直线切割分离原墙与拆除部分,洞口不满足要求处进行修补或拆除,将拆除部分的垃圾及时清运。由于混凝土墙体自重较大,为便于清运,故切割下来的混凝土块的尺寸不能太大,确定单块混凝土墙体尺寸为750mm*550mm*350mm,重量为361kg。
一、爆破拆除:使用风镐在支撑梁上钻孔,设置炸药爆破后对砼块进行人工及机械打凿清理,优点是施工速度快、清理简单、造价较低;缺点是办理相关手续困难、对周边影响较大,具有一定的局限性。
二、静态爆破拆除:静态破碎也被称为静态爆破,施工工艺为风镐钻孔→放膨胀破碎剂→风镐打凿;使用风炮对支撑梁表面进行打凿,把箍筋割除,然后在梁上钻孔,设置膨胀剂,反应后会膨胀把梁体逼裂,然后使用风炮进行打凿破碎,再进行清理。优点是没有什么局限性、较为安全、清理简单、造价中等;缺点是施工速度较慢、需大量施工人员施工。
三、切割拆除:对支撑梁进行支撑,使用切割方法(采用绳锯设备或者碟锯设备)对梁体进行切割分块,使用吊机吊到基坑边破碎或运到指定地点再进行破碎回收钢筋。使用切割拆除最大的局限在于基坑周边能摆放大型吊机。优点是施工速度很快、使用赶工期的项目、能摆放大型吊机的情况下造价相对较低;缺点是对场地要求较高,必须有摆放吊机的位置、运输困难费用高,一般都不能在现场堆放及破碎,这样造价就会增加。
四、切割及静态破碎结合拆除:对于基坑局部能摆放大型吊机而又有局部有局限性的,可以采取机械切割和静态破碎同时施工的方法,该方法可以最大限度保证施工工期,同时对切割及破碎班组人员数量要求相对较低。
五、混凝土腰梁拆除:混凝土腰梁拆除一般建议使用静态破碎方法拆除,因腰梁一侧与连续墙连接,如使用切割方法施工费用会很高。
1、首先检查各层的安全通道情况,各层必须保持各通道畅通无阻。
2、作好一些原有设施、重要部位、部件的防护保护工作。特别是运送物品的电梯要用大芯板做好防护后方能运送货物。
3、将拆除区域内的易燃易爆品包括废纸、纺织品、木制品等集中外运。
4、拆除分两个工作区,一至三层为一个工作区,地下室为一个工作区进行施工拆除工作,从上往下顺次拆除。
5、拆除物品先后顺序是隔墙,拆除吊顶板及吊件等。
6、从楼上往楼下搬运、装车外运。
7、清理各层遗留物及垃圾等。
8、清理现场、竣工验收。
