一、施工项目成本计划的编制程序 施工项目的成本计划工作,是一项非常重要的工作,不应仅仅把它看作是几张计划表的编制,更重要的是项目成本管理的决策过程,即选定技术上可行、经济上合理的最优降低成本方案。
同时,通过成本计划把目标成本层层分解,落实到施工过程的每个环节,以调动控制。编制成本计划的程序,因项目的规模大小、管理要求不同而不同,大中型项目一般采用分级编制的方式,即先由各部门提出部门成本计划,再由项目经理部汇总编制全项目工程的成本计划;小型项目一般采用集中编制方式,即由项目经理部先编制各部门成本计划,再汇总编制全项目的成本计划。
无论采用哪种方式,其编制的基本程序如下: (一)搜集和整理资料 广泛搜集资料并进行归纳整理是编制成本计划的必要步骤。所需搜集的资料也即是编制成本计划的依据。
这些资料主要包括: (1)国家和上级部门有关编制成本计划的规定; (2)几项目经理部与企业签订的承包合同及企业下达的成本降低额、降低率和其他有关技术经济指标; (3)有关成本预测、决策的资料; (4)施工项目的施工图预算、施工预算; (5)施工组织设计; (6)施工项目使用的机械设备生产能力及其利用情况; (7)施工项目的材料消耗、物资供应、劳动工资及劳动效率等计划资料; (8)计划期内的物资消耗定额、劳动工时定额、费用定额等资料; (9)以往同类项目成本计划的实际执行情况及有关技术经济指标完成情况的分析资料; (10)同行业同类项目的成本、定额、技术经济指标资料及增产节约的经验和有效措施; (11)本企业的历史先进水平和当时的先进经验及采取的措施; (12)国外同类项目的先进成本水平情况等资料。 此外,还应深入分析当前情况和未来的发展趋势,了解影响成本升降的各种有利和不利因素,研究如何克服不利因素和降低成本的具体措施,为编制成本计划提供丰富具体和可靠的成本资料。
(二)估算计划成本,即确定目标成本 财务部门在掌握了丰富的资料,并加以整理分析,特别是在对基期成本计划完成情况进行分析的基础上,根据有关的设计、施工等计划,按照工程项目应投入的物资、材料、劳动力、机械、能源及各种设施等等,结合计划期内各种因素的变化和准备采取的各种增产节约措施,进行反复测算、修订、平衡后,估算生产费用支出的总水平,进而提出全项目的成本计划控制指标,最终确定目标成本。确定目标成本以及把总的目标分解落实到各相关部门、班组大多采用工作分解法。
工作分解法又称工程分解结构,在国外被简称为WBS(),它的特点是以施工图设计为基础,以本企业做出的项目施工组织设计及技术方案为依据,以实际价格和计划的物资、材料、人工、机械等消耗量为基准,估算工程项目的实际成本费用,据以确定成本目标。具体步骤是:首先把整个工程项目逐级分解为内容单一一,便于进行单位工料成本估算的小项或工序,然后按小项自下而上估算、汇总,从而得到整个工程项目的估算。
估算汇总后还要考虑风险系数与物价指数,对估算结果加以修正。结构形式为: 1.0总工作 1.1分工作A 1.1.1主任务I 1.1.1.1子任务a 1.1.1.2子任务b 1.1.1.3子任务c 1.1.2主任务2 1.1.2.1子任务a 1.1.2.2子任务b 。
. 1.2分工作B 1.2.1主任务I 1.2.1.1子任务a 1.2.1.2子任务b 。
. 1.2.2主任务2 1.2.2.1子任务a 1.2.2.2子任务b 。
.. 演绎成目标成本分解图 利用上述wBs系统在进行成本估算时,工作划分的越细、越具体,价格的确定和工程量估计越容易,工作分解自上而下逐级展开,成本估算自下而上,将各级成本估算逐级累加,便得到整个工程项目的成本估算。
在此基础上分级分类计算的工程项目的成本,既是投标报价的基础,又是成本控制的依据,也是和甲方工程项目预算作比较和进行盈利水平估计的基础。成本估算的公式如下: 估算 可确认单x 历史基x 现在市场x 将来物价 成本 = 位的数量 础成本 因素系数 上涨系数 式中"可确认单位的数量"是指钢材吨数,木材的立方米数,人工的工时数等等;"历史基础成本"是指基准年的单位成本;"现在市场因素系数"是指从基准年到现在的物价上涨指数。
(三)编制成本计划草案 对大中型项目,经项目经理部批准下达成本计划指标后,各职能部门应充分发动群众进行认真的讨论,在总结上期成本计划完成情况的基础上,结合本期计划指标,找出完成本期计划约有利和不利因素,提出挖掘潜力、克服不利因素的具体措施,以保证计划任务的完成。为了使指标真正落实,各部门应尽可能将指标分解落实下达到各班组及个人,使"得目标成本的降低额和降低率得到充分讨论、反馈、再修订,使成本计划既能够切合实际,又成为群众共同奋斗的目标。

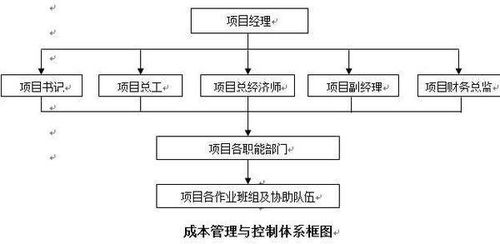

备职能部门亦应认真讨论项目经理部下达的费用控制指标,拟定具体实施的技术经济措施方案,编制各部门的费用预算。 (四)综合平衡,编制正式的成本计划 在各职能部门上报了部门成本计划和费用预算后,项目经理部首先应结合各项技术经济措施,检查各计划和费用预算是否合理可行,并进行综合平衡,使各部门计划和费用。
保证实现项目施工成本目标的管理计划。包括成本预测、实施、分析、采取的必要措施和计划变更等。成本管理计划应以项目施工预算和施工进度计划为依据编制。成本管理计划应包括下列内容:
⑴根据项目施工预算,制定施工成本目标;
⑵根据施工进度计划,对施工成本目标进行分解;
⑶建立成本管理的组织机构并明确职责,制定管理制度;
⑷采取合理的技术、组织和合同等措施,控制施工成本;
⑸确定科学的成本分析方法,制定必要的纠偏措施和风险控制措施。
正确处理成本与进度、质量、安全和环境等目标之间的关系。
成本分析的方法 在进行成本分析中可供选择的技术方法(也称数量分析方法)很多,企业应根据分析的目的,分析对象的特点,掌握的资料等情况确定应采用那种方法进行成本分析。
在实际工作中,通常采用的技术分析方法有对比分析法,因素分析法和相关分析法等三种。 1、对比分析法 对比分析法是根据实际成本指标与不同时期的指标进行对比,来揭示差异,分析差异产生原因的一种方法。
在对比分析中,可采取实际指标与计划指标对比,本期实际与上期(或上年同期,历史最好水平)实际指标对比,本期实际指标与国内外同类型企业的先进指标对比等形式。通过对比分析,可一般地了解企业成本的升降情况及其发展趋势,查明原因,找出差距,提出进一步改进的措施。
在采用对比分析时,应注意本期实际指标与对比指标的可比性,以使比较的结果更能说明问题,揭示的差异才能符合实际。若不可比,则可能使分析的结果不准确,甚至可能得出与实际情况完全不同的相反的结论。
在采用对比分析法时,可采取绝对数对比,增减差额对比或相对数对比等多种形式。 比较分析法按比较内容(比什么)分为: (1)比较会计要素的总量 (2)比较结构百分比 (3)比较财务比率 2、因素分析法 因素分析法是将某一综合性指标分解为各个相互关联的因素,通过测定这些因素对综合性指标差异额的影响程度的一种分析方法。
在成本分析中采用因素分析法,就是将构成成本的各种因素进行分解,测定各个因素变动对成本计划完成情况的影响程度,并据此对企业的成本计划执行情况进行评价,并提出进一步的改进措施。 采用因素分析法的程序如下: (1)将要分析的某项经济指标分解为若干个因素的乘积。
在分解时应注意经济指标的组成因素应能够反映形成该项指标差异的内在构成原因,否则,计算的结果就不准确。如材料费用指标可分解为产品产量,单位消耗量与单价的乘积。
但它不能分解为生产该产品的天数,每天用料量与产品产量的乘积。因为这种构成方式不能全面反映产品材料费用的构成情况。
(2)计算经济指标的实际数与基期数(如计划数,上期数等),从而形成了两个指标体系。这两个指标的差额,即实际指标减基期指标的差额,就是所要分析的对象。
各因素变动对所要分析的经济指标完成情况影响合计数,应与该分析对象相等。 (3)确定各因素的替代顺序。
在确定经济指标因素的组成时,其先后顺序就是分析时的替代顺序。在确定替代顺序时,应从各个因素相互依存的关系出发,使分析的结果有助于分清经济责任。
替代的顺序一般是先替代数量指标,后替代质量指标;先替代实物量指标,后替代货币量指标;先替代主要指标,后替代次要指标。 (4)计算替代指标。
其方法是以基期数为基础,用实际指标体系中的各个因素,逐步顺序地替换。每次用实际数替换基数指标中的一个因素,就可以计算出一个指标。
每次替换后,实际数保留下来,有几个因素就替换几次,就可以得出几个指标。在替换时要注意替换顺序,应采取连环的方式,不能间断,否则,计算出来的各因素的影响程度之和,就不能与经济指标实际数与基期数的差异额(即分析对象)相等。
(5)计算各因素变动对经济指标的影响程度。其方法是将每次替代所得到的结果与这一因素替代前的结果进行比较,其差额就是这一因素变动对经济指标的影响程度。
(6)将各因素变动对经济指标影响程度的数额相加,应与该项经济指标实际数与基期数的差额(即分析对象)相等。 上述因素分析法的计算过程可用以下公式表示: 设某项经济指标N是由A,B,C三个因素组成的。
在分析时,若是用实际指标与计划指标进行对比,则计划指标与实际指标的计算公式如下: 计划指标N0=A0*B0*C0 实际指标N1=A1*B1*C1 分析对象为N1-N0的差额。 采用因素分析法测定各因素变动对指标N的影响程度时,各项计划指标,实际指标及替代指标的计算公式如下: 计划指标 N0=A0*B0*C0-----------(1) 第一次替代N2=A1*B0*C0-----------(2) 第二次替代N3=A1*B1*C0-----------(3) 实际指标 N1=A1*B1*C1-----------(4) 各因素变动对指标N的影响数额按下式计算: 由于A因素变动的影响=(2)-(1)=N2-N0 由于B因素变动的影响=(3)-(2)=N3-N2 由于C因素变动的影响=(4)-(3)=N1-N3 将上述三个项目相加,即为各因素变动对指标N的影响程度,它与分析对象应相等。
根据因素分析法的替代原则,材料费用三个因素的替代顺序为产量,单耗,单价。各因素变动对甲产品材料费用实际比计划降低8 000的测定结果如下: 计划材料费用=250*48*9=108 000(元)-----(1) 第一次替代=200*48*9=86 400(元)------(2) 第二次替代=200*50*9=90 000(元)------(3) 实际材料费用=200*50*10=100 000(元)------(4) 各因素变动对材料费用降低8 000元的影响程度如下: 由于产量变动对材料费用的影响=(2)-(1)=86400-108000=-21600(元) 由于材料单耗变动对材料费的影响=(3)-(2)=90000-86400=3600(元) 由于材料单价变动对材料费用的影响=(4)-(3)=100000-90000=10000(元) 三个因素变动对材料费用的影响程度=-。
1、编制依据
施工成本计划的编制依据包括:合同报价书、施工预算;施工组织设计或施工方案;人、料、机市场价格;公司颁布的材料指导价格、公司内部机械台班价格、劳动力内部挂牌价格;周转设备内部租赁价格、摊销损耗标准;已签订的工程合同、分包合同(或估价书);结构件外加工计划和合同;有关财务成本核算制度和财务历史资料;以及其他相关资料。
2、编制方法
施工成本计划的编制以成本预测为基础,关键是确定目标成本。计划的制定,需结合施工组织设计的编制过程,通过不断地优化施工技术方案和合理配置生产要素,进行工料机消耗的分析,制定一系列节约成本和挖潜措施,确定施工成本计划。一般情况下,施工成本计划总额应控制在目标成本的范围内,并使成本计划建立在切实可行的基础上。
施工总成本目标确定之后,还需通过编制详细的实施性施工成本计划把目标成本层层分解,落实到施工过程的每个环节,有效地进行成本控制。施工成本计划的编制方式有:
(1)按施工成本组成编制施工成本计划;
(2)按项目组成编制施工成本计划;
(3)按工程进度编制施工成本计划。
施工成本管理的内容主要包括:
1.人工费控制:对作业层人工费的控制,应依据定额、施工组织设计和分解的目标责任成本,以班组为基本考核单位,推行工料单价承包并签订承包合同,明确班组的责、权、利。在班组之间进行竞标,调动积极性达到控制和降低成本的目的。
2.材料费控制:材料费占项目成本的75%左右,因此对材料费用的控制更显得十分重要。材料费控制主要控制价格和数量两个方面。首先要通过货比三家降低材料价格,采购量较大的材料可以采取招标方式进行采购或尽量从厂家直接进货,减少中间环节;零星材料可实行代储代销,减少现场库存积存;班组领料和配比发料,严格控制材料浪费。
3.机械费控制:合理地选用机械,充分发挥机械的效能;要合理地安排施工段落,以期提高现场机械的利用率,减少机械费成本;定期保养机械,提高机械的完好率。对于必须外租的机械设备,要搞好市场调查摸底。
4.非生产性行政费用控制:要精减管理机构,尽可能一人多岗;各项费用采取费用包干、指标控制等方法,最大限度节约非生产性开支。
建筑施工质量成本控制是对建筑产品质量形成全过程的全面控制。
其主要目的就是在
保
证
施工项目质量达到设计标准的情况下,
使其经济效益达到最佳。
即依据质量成本目标,
对
质量成本形成过程中的一切耗费进行计算和审核、
揭示偏差、
采取措施、及时纠偏,以实现
预期的质量成本目标。
建筑施工企业的质量成本控制是一项涉及到施工生产各方面的综合性工作。
在实际工作
中,
必须将质量成本的四大构成以系统的思想进行整合,
对工程项目的材料、
人工等成本项
目进行五个方面的事前和事中目标成本控制,
促进企业的质量成本在工程进程中始终处于最
佳的状态。
一、从成本中占比例高的方面着手
控制成本自然是要控制产品的全部成本,从成本产生全过程、全方位来控制成本,包括设计、采购、制造、营销与管理各个环节都要置于企业成本控制范围之内。成本分为材料费、人工费和管理费等几个方面,视企业产品的不同,企业成本控制首要的是控制成本的主要方面,从占成本比例高的材料、人工等方面着手。
二、从创新方面着手
从创新着手来降低成本,从技术创新上来降低原料用量、价格便宜的材料替代原有老的材料,从工艺创新上来提高材料利用率、降低材料的损耗量、提高成品率或一级品率,从工作流程和管理方式创新上来提高劳动生产率、设备利用率以降低单位产品的人工成本与固定成本含量,从营销方式创新上来增加销量、降低单位产品营销成本。
三、从关键点着手
采购原料的价格成为企业成本的控制关键点;降低存货,加速资金周转成为该企业的成本控制关键点;提高成品率、降低废次品成为成本控制的关键点;升级换代快的产品,产品设计可能成为成本控制关键点;材料成本低,营销费用高的烟、酒、化妆品等,营销费用可能成为成本控制的关键点。
