(1)审计目标
①确定货币资金是否存在;
②确定货币资金的收支记录是否完整;
③确定库存现金、银行存款以及其他货币资金的余额是否正确;
④确定货币资金在会计报表上的披露是否恰当。
(2)审计程序
①核对现金日记账、银行存款日记账与总账的余额是否相符;
②会同被审计单位主管会计人员盘点库存现金,编制“库存现金盘点表”,分币种面值列示盘点金额;
资产负债表日后进行盘点时,应调整至资产负债表日的金额。
盘点金额与现金日记账户余额进行核对,如有差异,应查明原因并作出记录或作适当调整。
若有充抵库存现金的借条、未提现支票、未作报销的原始凭证,需在“盘点表',中注明或作出必要的调整。
③获取资产负债表日的“银行存款余额调节表”,经调节后的银行存款余额若有差异,应查明原因,作出记录或作适当的调整;
④检查“银行存款余额调节表”中未达账项的真实性,以及资产负债表日后的进账情况,如有存在应于资产负债表日前进账的应作相应调整;
⑤向所有的银行存款户(含外埠存款、银行汇票存款、银行本票存款)函证年末余额;
⑥银行存款中,如有一年以上的定期存款或限定用途的存款,要查明情况,作出记录;
⑦抽查大额现金收支、银行存款(含外埠存款、银行汇票存款、银行本票存款)支出的原始凭证内容是否完整,有无授权批准,并核对相关账户的进账情况,如有与委托人生产经营业务无关的收支事项,应查明原因,并作相应的记录;
⑧抽查资产负债表日前后若干天的大额现金、银行存款收支凭证,如有跨期收支事项,应作适当调整;
⑨检查非记账本位币折合记账本位币所采用的折算汇率是否正确,折算差额是否已按规定进行会计处理;
⑩验明货币资金是否已在资产负债表上恰当披露。
林业项目资金是指国家拨入的专门用于育苗、造林、种草等的专项资金。
审计林业项目资金不外乎自上而下和自下而上两种方式。就省级审计部门而言,自上而下审计就是从省级计划开始,依次对市级、县级、乡镇级、村级项目资金的来源和运用情况进行审计,最后对苗木供应商及施工单位或个人进行审计调查根据以上审计情况,结合项目验收部门的验收报告,进行综合分析、整理,出具审计报告。
自下而上审计就是结合省级计划,依次对项目施工的村级、乡镇级、县级、市级项目资金的来源和运用情况进行审计,结合对苗木供应商及施工单位或个人进行的审计调查、项目验收部门的验收报告,进行综合分析、整理,出具审计报告。不论是自上而下审计还是自下而上审计,都应综合运用以下几种方法: 1.听汇报。
听取项目单位负责人工作汇报.了解项目管理、进展情况和资金来源、管理、使用情况,初步判断项目单位资金管理使用的风险程度。 2.座谈。
与项目单位负责人、主管施工生产人员、财务人员座谈,了解苗木等购调来源、方法和资金拨付办法。了解整地栽植的组织、验收和资金拨付办法。
了解管理费等其他支出的政策掌握.为下一步查验账目和询问调查打好基础。 3.查验账目。
首先,检查项目单位是否按规定单独建账,项目资金是否专户储存,账面资金收支、结余与开户行是否一致。其次,要编制项目资产负债表和收支明细表,掌握资金来源和运用的总体情况。
再次,要分支出项目,汇总有疑问支出内容。 4.询问。
询问项目单位负责人、主管施工生产人员、财务人员,责令提供账证中不完备的手续,解决疑问支出。同时,掌握未解决疑问支出的去向,为下一步审计调查做准备。
5.调查。调查苗木供应商、施工单位或个人,核实苗木款、整地款、栽植款、基建款等支出的真实性、合法性。
账面存在往来款项.还应对往来款项进行审计调查。 6.综合分析。
对听汇报、座谈、查验账目、询问、调查情况进行综合分析,结合项目验收报告。得出审计结论。
分析的内容包括:项目单位是否严格执行上级管理制度并建立起适合本单位实际的项目管理制度,项目资金是否按计划落实到位(括配套资金),是否单独建账并专户储存资金,是否按计划使用资金,各项支出的真实性、合法性、效益性如何,有无挪作他用资金.是否划分生产性支出和非生产性支出,项目管理中是否存在腐败问题等等。 以上六个方面的审计方法(或称环节),听汇报、座谈、询问要听得清楚、谈得全面、问得详细;查验账目要认真仔细,对于大型项目可采取抽查,但抽查面不宜低于60%,验账目是审计的最重要的环节:审计调查是林业项目资金审计的有效手段.可采取抽查的办法,抽查比例可掌握在50%左右:综合分析是审计的结论环节,要抓住重点,过滤出存在的主要问题。
以上就是本文主要内容,希望可以帮助得到你,其实只要你认真阅读,一定可以找到你想要的答案,加油。
开展专项资金审计已经成为国家审计机关的一项经常性的任务,这是因为随着经济建设的飞速发展和国家财政实力的不断提升,为了更好更快的发展经济和改善民生,国家将会安排越来越多的专项资金投入来促进和扶持各项事业的发展,这类具有专门用途的资金在实际中管理如何、使用情况及其效益状况怎样,理所当然成了专司经济监督之责的国家审计机关一项重要职责,笔者在多年的审计专项资金实践工作中,总结出开展专项资金审计的一些基本技巧,通过采用这些技巧不仅可以及时发现专项资金在管理使用过程中存在的诸如截留、挤占、挪用、设置小金库等违规违纪问题,还能提高工作效率,节约审计成本,起到事半功倍的效果,现提供审计同行参考。
一、采用资金来源汇总技巧。 一般来说,一个专项资金总是由国家财政投入资金、各级地方政府配套资金和项目建设或使用单位配套资金几块组成的,而且任何一个专项资金项目都会有财政部门或者财政部门与相关主管部门的专门文件,文件中对资金的组成有明确的规定,那一块按比例出多少资金,什么时候出资金可以说十分精准,要求也十分严格,这表明专项资金具有政策性强和时间性强的特点,针对这些特点,在开展专项资金审计时,审计人员只要根据账面上对各块资金的记录情况加以汇总,然后将汇总的结果与对应的专门文件相对照,就能很快发现各块资金方面存在的资金不落实、不到位、拨付不及时或虚假配套骗取国家财政资金的问题。
采用资金来源汇总技巧,能有效监督专项资金落实情况,从而督促各块资金按规定的比例及时足额到位。 二、采用资金运动跟踪技巧。
任何一项专项资金最终目的就是要运用到该专门的项目建设上,所以采用资金运动跟踪技巧,就是以资金运动作为主线,资金流向哪里,审计就跟踪到到哪里。审计过程中,有必要对项目资金拨付管理及使用情况整个流程进行追踪审查。
要对照项目审批文件中规定的资金额度、用途、到位、管理、使用每个环节进行核对。用顺查法一步一步,一笔一笔,一项一项按照资金运行轨迹进行跟踪审查。
这样做虽然工作繁琐,但只有这样才可以全面、有效地判断资金运动的各个方面,是否合规、合法,是否符合专门文件的规定,从而查清项目资金在整个运行活动过程中存在的问题,避免固有的审计风险,审计过程中如果发现项目资金在专门文件规定的时间(还包括资金数量)仍然停留在项目之前的任何部门都表明专项资金存在违规。至少证明财政部门或项目主管部门没有按预算安排、按项目进度、按专门文件规定的时间和数量要求及时进行拨款,客观上就存在因拨款不及时、不足额影响项目进度的问题,由此审计人员还可以联想到资金拨付渠道不流畅,有可能是专项资金途中渗漏,造成专项资金被截留、挪用甚至出现私分、贪污等恶意侵吞的行为。
采用资金运动跟踪技巧,就可以确保专项资金完整及时足额的流向具体使用专项资金的部门或单位,监督专项资金按照投资人的意向流向规定的使用专项资金的部门或单位这个终端。 三、采用资金支付管理技巧。
专项资金在时间和数量上按照规定的要求到达使用专项资金的部门或单位,只是专项资金使用的开始,采用资金支付管理技巧,就是监督资金真正完整的用到该项目上,为此采用这一技巧要重点关注以下四点。 第一、审计时要看专项资金到达部门或单位后是不是实行“三专”(专账、专户、专人)管理,如果达到这一点,就说明资金管理规范,内控制度建立并有效,资金是安全的。
因为专项资金最突出的特点是在“专”字上,“专”字表示了专项资金特定的对象,它要求资金管理方式与之相适应,“三专”管理方式正好满足了这一要求。 第二、专项资金支出是不是全部属于该项目,如果不是,那可能存在该专项资金被其他项目挤占挪用,以往财会界常说的买油的钱不能买盐,讲的就是专项资金只能属于特定的项目,此项目的资金就不能用在彼项目上,用了就是违规。
第三、项目资金支出取得的各类凭证是否真实合法有效,如果出现内容虚假的支出凭证,就可能存在套取专项资金等违纪违规问题,所以对各类项目支付凭证加鉴别很有必要。 第四、确定项目支出总额并与项目计划相对照,这点很重要,如果实际支出额度与计划额度差距太大,就要查明原因,是预算计划制定不准还是其他原因,这样才能发现在专项资金使用上是否合规合法。
四、采用项目实施过程审查技巧。 开展专项资金审计时还应该对项目实施过程进行审查,因为项目实施过程和专项资金运行过程是一致的,是一个事物的两个方面,采用项目实施过程审查技巧要掌握两个重点。
第一是进行程序审查。包括项目建设工程的设计是否经有权部门批准,是否实行项目法人负责制、招(投)标制、项目建设工程监理制和合同管理制,勘察、设计、施工单位是否具备工程建设所需的资质等级;供货单位是否经过招(投)标和实行政府采购;工程建设中有无重大损失浪费及质量隐患等问题均在程序之列。
第二是进行效益考察。包括检查项目计划制定是否合理,项目完工验收是否达到预期效益,有无因立项不准、责任不清、管理不。

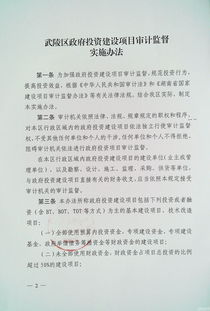

政府投资项目审计,是指审计机关依据法律、法规和政策规定,对政府投资和以政府投资为主的建设项目的预算执行情况和竣工决算情况,进行的审计监督。
政府投资项目审计有利于督促相关单位加强资金和项目管理,提高投资效益,推动国家宏观投资政策的贯彻落实,推进廉政建设,促进深化投资体制改革。
审计机关对政府投资项目重点审计以下内容:
(一)履行基本建设程序情况;
(二)投资控制和资金管理使用情况;
(三)项目建设管理情况;
(四)有关政策措施执行和规划实施情况;
(五)工程质量情况;
(六)设备、物资和材料采购情况;
(七)土地利用和征地拆迁情况;
(八)环境保护情况;
(九)工程造价情况;
(十)投资绩效情况;
(十一)其他需要重点审计的内容。
除重点审计上述内容外,还应当关注项目决策程序是否合规,有无因决策失误和重复建设造成重大损失浪费等问题;应当注重揭示和查处工程建设领域中的重大违法违规问题和经济犯罪线索,促进反腐倡廉建设;应当注重揭示投资管理体制、机制和制度方面的问题。
专项资金审计的几个重要环节:一、注重账簿审计的同时,千万别忽视实际项目的审计:1、审计往往只是将被审计单位的专项资金收支总账、明细账和记账凭证等会计资料送达审计组,审计完后即为审计结束。
2、即使到实地查看工程,也是走马观花,没有认真丈量、记录,也没有计算材料实际用量与账面决算数所使用数量是否一致,看是否有高估冒算或实际使用量小于决算量的现象。二、注重账面的收支凭证的同时,千万别忽视银行票据的审计:1、专项资金审计的传统方法是看账面收支凭证是否合理、合法、合规,而对银行票据的真实性和银行对账单的核对工作容易忽视。
由于某些配套资金不能足额到位,多数采用配套资金空运行方式。2、真拨付、后转回、账面反映配套资金到位了,而实际上根本没有到位,在实际工作中,只要查阅开户行银行对账单所反映的收支明细与被审计单位银行账收支栏目,就可能反映同等金额的一收一支,而且时间相近。
3、还有一种情况是被审计单位账上反映现金增加而银行对账单没有记录付出,则采用现金支票存根联入账,提款联没有取款、主观上也不想取款,客观上也无款可取。只要重视加强对银行票据系列的审核力度,弄虚作假的现象便一目了然。
三、注意资金到位率的同时,千万别忽视资金到位的时间性:1、在对各项专项资金审计中,审计人员总是查找上级财政部门和主管部门联合下达的专项资金的指标文件,然后与同级财政部门专项资金额进行对比,计算资金到位率,比例大则资金足额到位,比例小则到位小,并在审计中予以评价。2、但是,较多当年下达的专项资金的指标,由于财力有限调剂其他用途,下拨渠道不畅等,拖欠到年底,有的甚至到第二年底才勉强拨付完毕,资金到位时间迟缓,严重影响工程项目设施建设。
四、以上三个环节的审计是一个有机的整体:1、应同等对待,相互对应,互为牵制。这样才能在专项资金审计中客观、公正、真实地反映资金收支的全貌。
专项资金审计的方法:一、顺藤摸瓜法:1、通过对资金运动轨迹的跟踪,对每一笔资金的来龙去脉追查到底,沿着资金流向,资金到哪追到哪,涉及哪个单位查哪个单位,一直查到资金的最终用途。2、这是专项资金审计最基本也是最有效的方法,但费时、费力,工作量较大,因此,适用经验比较丰富,有较高的判断能力的审计人员,应突出重点,选择有疑点的资金进行审计。
二、调查法:1、此法适用于发现账外线索和核实发票审计,是获取账外审计线索或审计证据最有效的方法。审计人员在审计过程中,通过专业判断,认为被审计单位存在账外收支款项或支出票据中存在虚假发票,就要采取延伸调查的方法予以核实。
2、首先,要制定好调查方案,对调查对象 谈话技巧 调查方式方法调查的内容以及被调查对象的确定做好安排;其次,调查应脱离被审计单位,审计人员独立进行。三、银行存款核对法:1、适用于专项资金审计,是发现专项资金转移 挪用最有效的方法。
不仅要对余额 未达账项进行核对,而且要对每一笔发生额进行核实,对不符的款项或虽然相符但认为有异常的款项,要进行延伸审计开户行和到对方单位进行核实,查清专项资金的具体使用用途。意义:1、专项资金审计是审计机关对专项资金收支的真实性、合法性和效益性进行的监督活动。
专项资金审计只对某项资金的收支活动进行审查,一般不需要涉及被审计单位的其他财政财务收支活动。扩展资料:专项资金审计可以尝试以下途径:1、审计要对政府决策的执行和实施控制过程进行评价。
提出改进建议,但一个好的具备合理性和可操作性的审计建议,需要花费更多精力去分析被审计单位的整体情况。审计任务和难度随之大幅度增加。
鉴于审前调查时间太仓促。2、可以选择某个地区作为前期样本进行相对完整的试审,以熟悉整体运作流程为基础, 以专项资金预期目标实现程度为关注核心.深入到专项资金涉及的主要业务环节,对其管理模式、作业组织、业务布局进行风险和收益的权衡。
3、确定运作质量和维护运作的管理制度是否完整、合理及有效。经过试审,可以达到以下目的:1、绘制专项资金运作程序图、工作流程图.制强弱程度,风险所在,初步确定符合实际的重要性水平。
2、经过对某个样本进行完整的符合性测试和实质性测试程序,我们已等同于进行过一次专项资金的业务流程实操训练。可以比较准确地查找漏洞和风险源,确定审计重点,据此而编制的审计实施方案更具执行性、专业性和指导性。
对审计报告和综合报告的撰写提供系统指引。参考资料:百度百科-专项资金审计。
科技项目经费的审计方法: (一)科技项目经费审计必须与财务收支工作相结合 有的被审计单位没有建立专账,而是在其他应付款或管理费用中核算,只有将科技项目经费审计与财务收支审计有机结合,才能分清专项应付款支出与经营支出,确认管理费用与科技项目经费是否存在串通使用,经营支出是否挤占了科技项目经费。
(二)科技项目经费审计必须与效益审计相结合 在科技项目经费审计的同时,必须结合考察科技成果转化和产业化,检查研发项目取得的知识产权、项目应用以及市场前景,着重检查项目实施期间已取得的销售收入和新增税利。通过审计,对科技项目经费使用的经济效益、社会效益给予客观的评价,有针对性地提出加强管理、提高经费使用效益的意见和建议。
1、审查决算资料的完整性。
建设、施工等与建设项目相关的单位应提供的资料: (1)经批准的可行性研究报告,初步设计、投资概算、设备清单; (2)工程预算(投标报价)、结算书; (3)同级财政审批的各年度财务决算报表及竣工财务决算报表; (4)各年度下达的固定资产投资计划及调整计划; (5)各种合同及协议书; (6)已办理竣工验收的单项工程的竣工验收资料; (7)施工图、竣工图和设计变更、现场签证,施工记录; (8)建设项目设备、材料采购及入、出库资料; (9)财务会计报表、会计帐簿、会计凭证及其他会计资料; (10)工程项目交点清单及财产盘点移交清单; (11)其他资料,如收尾工程、遗留问题等。 2、竣工财务决算报表和说明书完整性、真实性审计。
(1)大、中型建设项目财务决算报表如下:基本建设项目竣工决算审批表;大、中型建设项目竣工工程概况表;竣工工程财务决算表;交付使用资产总表;交付使用资产明细表。 (2)小型基建项目财务决算报表如下:竣工工程决算总表;交付使用资产明细表。
3、各项建设投资支出的真实性、合规性审计。 包括:建安工程投资审计;设备投资审计;待摊投资列支的审计;其他投资支出的审计;待核销基建支出的审计;转出投资审计。
4、建设工程竣工结算的真实性、合规性审计。 包括:约定的合同价款及合同价款调整内容以及索赔事项是否规范;工程设计变更价款调整事项是否约定;施工现场的造价控制是否真实合规;工程进度款结算与支付是否合规;工程造价咨询机构出具的工程结算文件是否真实合规。
5、概算执行情况审计。 包括:实际完成投资总额的真实合规性审计,概算总投资、投入实际金额、实际投资完成额的比较;分析超支或节余的原因。
6、交付使用资产真实性、完整性审计。 包括:是否符合交付使用条件;交接手续是否齐全;应交使用资产是不真实、完整。
7、结余资金及基建收入审计。 包括:结余资金管理是否规范,有无小金库;库存物资管理是否规范,数量、质量是否存在问题,库存材料价格是否真实;往来款项、债权债务是否清晰,是否存在转移挪用问题,债权债务清理是否及时;基建收入是否及时清算,来源是否核实,收入分配是否存在问题。
8、尾工工程审计。 包括:未完工程工程量的真实性和预留投资金额的真实性。
政府投资项目审计,是指审计机关依据法律、法规和政策规定,对政府投资和以政府投资为主的建设项目的预算执行情况和竣工决算情况,进行的审计监督。
政府投资项目审计有利于督促相关单位加强资金和项目管理,提高投资效益,推动国家宏观投资政策的贯彻落实,推进廉政建设,促进深化投资体制改革。审计机关对政府投资项目重点审计以下内容:(一)履行基本建设程序情况;(二)投资控制和资金管理使用情况;(三)项目建设管理情况;(四)有关政策措施执行和规划实施情况;(五)工程质量情况;(六)设备、物资和材料采购情况;(七)土地利用和征地拆迁情况;(八)环境保护情况;(九)工程造价情况;(十)投资绩效情况;(十一)其他需要重点审计的内容。
除重点审计上述内容外,还应当关注项目决策程序是否合规,有无因决策失误和重复建设造成重大损失浪费等问题;应当注重揭示和查处工程建设领域中的重大违法违规问题和经济犯罪线索,促进反腐倡廉建设;应当注重揭示投资管理体制、机制和制度方面的问题。
