一.需要通过在建工程核算的项目
1.在建工程科目核算企业进行基建工程、技术改造工程、改建、扩建、改良工程等发生的实际支出
2.需要安装的设备应先通过本科目核算,待达到使用状态后转入固定资产。企业购置的不需要安装可直接使用的设备,通过固定资产科目核算
3.固定资产发生符合资本化条件后续支出时由固定资产账面价值转入在建工程核算
4.企业支付的土地款等征地费用,在“无形资产”核算
二.在建工程预付款项的核算
1.根据合同和工程进度预付工程款的,付款前应事先经过集团公司审批,进行如下三级明细核算
借:预付账款—工程款—**公司
贷:银行存款
凭证附件:合同、财务支出审批单、付款申请单、银行回单、对方收据
2.根据合同预付设备款的,付款前应事先经过集团公司审批,进行如下三级明细核算
借:预付账款—设备款—**公司
贷:银行存款
凭证附件:合同、财务支出审批单、付款申请单、银行回单、对方收据
三.取得有关工程或设备发票后,在建工程进行如下三级明细核算
(一)企业发包的在建工程,按合同规定向承包单位预付工程款时,均先在预付账款核算,待收到承包单位发票后,借:“在建工程-建筑工程-某工程”科目,贷记“预付账款”;尚未支付的工程款(含质保金),借:“在建工程-建筑工程-某工程”科目,贷记“应付账款”
(二)企业自营的在建工程,应在各单项工程下设置材料费、人工费、机械费、其他等三级明细
1.领用工程物资,按实际成本,借记“在建工程-某工程-材料费”,贷记“工程物资”科目
2.在建工程应负担的职工薪酬,借记“在建工程-某工程-人工费”科目,贷记“应付职工薪酬”科目
(三)企业进行的技术改造工程,应于工程开始时将被改造固定资产的账面价值转入本科目,借记“累计折旧”、“固定资产减值准备”科目,贷记“固定资产”科目,差额借记本科目。改造过程中发生的相关支出比照自营或发包基建工程的相关会计处理。
(四)将需要安装设备交付承包单位进行安装时,应按设备的成本,借记“在建工程-在安装设备-某设备”(在安装设备),贷记“预付账款”科目
(五)企业在建工程相关的管理费、可行性研究费、勘察费、设计费、临时设施费、公证费、监理费及应负担的税费等,借记“在建工程-待摊支出-相关明细”,贷记“银行存款”等科目(未取得发票前一律在预付账款核算,待取得发票后转入在建工程)
在建工程进行负荷联合试车发生的费用,借记本科目(待摊支出),贷记“银行存款”、“原材料”等科目;试车形成的产品或副产品对外销售或转为库存商品的,借记“银行存款”、“库存商品款”、“库存商品”等科目,贷记本科目(待摊支出)
(六)在建工程完工时,已领出尚未使用的剩余物资办理退库手续,借记“工程物资”科目,贷记本科目。
(七)在建工程达到预定可使用状态时,应计算分配待摊支出
借:在建工程-建筑工程-某工程;在建工程-安装工程-某安装工程;在建工程-在安装设备-某设备
贷:在建工程-待摊支出-具体明细
待摊支出的分配方法,可按下列公式计算:
实际分配率=累计发生的待摊支出÷(建筑工程支出+安装工程支出+在安装设备支出)*100%
某工程应分配的待摊支出=该工程的建筑工程成本、安装工程成本和在安装设备的成本合计*分配率
(八)基建工程完工交付使用时,企业应计算各项交付使用固定资产的成本,编制交付使用财产明细表。交付使用的固定资产成本,按下列内容计算:
1.房屋、建筑物等固定资产成本,包括:建筑工程成本、应分摊的待摊支出
借:固定资产-主车间
贷:在建工程-建筑工程-主车间
2.动力设备和生产设备等固定资产成本,包括:需要安装设备的实际成本;安装工程成本;设备基础、支柱等建筑工程成本或砌筑锅炉的建筑工程成本;应分摊的待摊支出
借:固定资产-生产用固定资产-主车间**设备
贷:在建工程-安装工程-主车间**设备安装工程
在建工程-在安装设备-主车间**设备
3.确认固定资产的记账凭证应附工程或设备验收报告、决算报告、结算书、财产分配明细表等转资手续
四.企业应当设置“在建工程其他支出备查簿”,专门登记基建项目发生的构成项目概算内容
五.本科目的期末借方余额,反映企业尚未达到预定可使用状态的在建工程的成本
工程施工企业会计科目 建账科目: 流动资产: 货币资金 短期投资 应收票据 应收帐款 坏帐准备 应收帐款净额 预付帐款 其他应收款 存货 待摊费用 待处理流动资产净损失 一年内到期的长期债券投资 其他流动资产 长期投资 固定资产: 固定资产原价 累计折旧 固定资产清理 工程施工 在建工程 待处理固定资产净损失 无形资产 递延资产 其他递延资产 递延税款借项 负债: 短期借款 应付票据 应付帐款 预收帐款 其他应付款 应付职工薪酬 应付福利费 未交税金 未付利润 其他未交款 预提费用 待扣税金 一年内到期的长期负债 其他流动负债 长期借款 应付债券 长期应付款 其他长期负债 其中:住房周传金 递延税款贷项 所有者权益: 实收资本 资本公积 盈余公积 其中:公益金 未分配利润 成本类科目: 工程施工-人工费、材料费、机械使用费、其他费用 间接费 工程结算收入。
工程施工企业会计科目 建账科目: 流动资产: 货币资金 短期投资 应收票据 应收帐款 坏帐准备 应收帐款净额 预付帐款 其他应收款 存货 待摊费用 待处理流动资产净损失 一年内到期的长期债券投资 其他流动资产 长期投资 固定资产: 固定资产原价 累计折旧 固定资产清理 工程施工 在建工程 待处理固定资产净损失 无形资产 递延资产 其他递延资产 递延税款借项 负债: 短期借款 应付票据 应付帐款 预收帐款 其他应付款 应付职工薪酬 应付福利费 未交税金 未付利润 其他未交款 预提费用 待扣税金 一年内到期的长期负债 其他流动负债 长期借款 应付债券 长期应付款 其他长期负债 其中:住房周传金 递延税款贷项 所有者权益: 实收资本 资本公积 盈余公积 其中:公益金 未分配利润 成本类科目: 工程施工-人工费、材料费、机械使用费、其他费用 间接费 工程结算收入 2、再说说涉及的税种:营业税、教育费附加、城市维护建设税、企业所得税。没有增值税。
此外按地方的政策还有印花税、水利基金等,另还要代扣代缴个人所得税 税率执行优惠政策税率,营业税为工程造价的3%,城市维护建设税为营业税的7%,教育费附加为营业税的3% 印花税按当地税务局要求走,水利基金金万分之八,企业所得税以应税所得的25% 3、建筑施工企业财务会计核算的科目和其他工业企业没什么大的差别。和其他类型企业比较而言,主要区别是核算成本时用“工程施工”和“间接费”。
工程施工下分几个二级分类 人工费(核算一线工人工资、津贴、伙食、补助,但不包括保险,保险在间接费里核算); 材料费(构成工程实体的材料耗用,其中包括工程照明的电费、路面硬化养护的水电费); 机械费(主要是外用电梯、砼输送泵、大型推土机、压路机、两头忙、蛤蟆夯等,包括给这些机械的加油机维修养护费); 其他直接费(不能区分开以上三种费用的支出,但是构成工程实体的支出,例如:土方的二次搬运费、材料的保管费等); 以上是工程施工中的直接费部分 间接费(只要是一线管理人员的工资、一线管理人员及施工人员的保险、现场办公费、五板一图、文明施工、消防、临时设施等等) 直接费加上间接费就是工程项目的成本 再加上上交企业的企业管理费、上缴工程利润、上缴税金就组成了工程总成本。对应的是工程结算收入。
首先:施工队只是出人工还是包工包料?如果只是出人工,而且人工费总额是包死的,你就几乎没有和施工队接触的必要。 其次:再说说涉及的税种:营业税、教育费附加、城市维护建设税、企业所得税。
没有增值税。 税率执行优惠政策税率,营业税为工程造价的3%,城市维护建设税为营业税的5%,教育费附加为营业税的3% 第三:建筑施工企业财务会计核算的科目和其他工业企业没什么大的差别。
和其他类型企业比较而言,主要区别是核算成本时用“工程施工”和“间接费”。工程施工下分几个二级分类 人工费(核算一线工人工资、津贴、伙食、补助,但不包括保险,保险在间接费里核算); 材料费(构成工程实体的材料耗用,其中包括工程照明的电费、路面硬化养护的水电费); 机械费(主要是外用电梯、砼输送泵、大型推土机、压路机、两头忙、蛤蟆夯等,包括给这些机械的加油机维修养护费); 其他直接费(不能区分开以上三种费用的支出,但是构成工程实体的支出,例如:土方的二次搬运费、材料的保管费等); 以上是工程施工中的直接费部分 间接费(只要是一线管理人员的工资、一线管理人员及施工人员的保险、现场办公费、五板一图、文明施工、消防、临时设施等等) 直接费加上间接费就是工程项目的成本 再加上上交企业的企业管理费、上缴工程利润、上缴税金就组成了工程总成本。
对应的是工程结算收入。 发生的成本 借:工程施工—人工费(材料费、机械费、其他直接费) 贷:银行存款 开出工程款时确认主营业务收入, 借:银行存款 贷:主营业务收入—工程结算收入 同时结转工程施工 借:主营业务成本---工程结算成本 贷:工程施工—人工费 材料费 机械费 月末结转损益 借:本年利润 贷:主营业务成本—工程结算成本 借:主营业务收入—工程结算收入 待:本年利润 注:按照形象进度结转工程施工,稍有盈利或略有盈利就可以。
工程施工借方余额为未完施工,表示暂。
建筑行业会计做账流程:
1、取得或编制其他应付款明细表,复核其加计数是否准确,并与明细账、总账和报表有关项目进行核对。
2、实施分析性复核。
3、抽取其他应付款进行函证。
4、对发出询证函未能收回的或回函结果与企业账面记录不符的,采用替代程序,审查下一年度明细账,或追踪至其他应付款发生时的经济业务凭证等。
5、抽查明细账、记账凭证及原始凭证
(1)检查入账是否符合现行制度规定。查明是否有将应付账款、应付票据、预收账款和短期借款等其他一些本不属于其他应付款范围的内容放在其他应付款中核算。
(2)检查相关经济业务是否真实、合法。查明企业有无将应属企业本期收益和费用的项目通过其他应付款科目来核算,或在其他应付款科目项下坐收坐支。
(3)检查长期挂账的其他应付款,查明原因,并做出记录。
(4)检查债权人不明确和数额异常的其他应付款项目。
(5)检查应付股东、高级管理人员、董事、联营企业和关联企业的款项。检查企业有无利用其他应付款截留收入、虚挂费用或隐瞒盈亏。
(6)检查出现借方余额的其他应付款项目,查明原因,必要时作重分类调整。
6、询问管理人员并利用分析性复核结果,检查其他应付款的完整性。
7、检查其他应付款是否已在资产负债表及其附注中恰当披露。
8、完成其他应付款审定表。
扩展资料:
建筑行业会计做账的作用:
1、导向作用
建筑行业会计做账的导向作用主要体现在绩效指标的导向作用,绩效指标就是为员工在工作中明确目标,指导工作。
2、约束作用
建筑行业会计做账有些会明确告诉员工那些是应该做,自己所做的工作是否与绩效指标相符合,约束员工日常行为和管理规范以及工作重点和目标。
3、凝聚作用
一旦建筑行业会计做账,员工就会利用各种资源,凝聚一切可利用的力量来实现和完成绩效目标,可以把大家凝聚在一个共同的目标和方向。
4、竞争作用
建筑行业会计做账的设定就要求员工要通过努力工作才能完成的目标,绩效指标明确员工努力的方向和目标,这样就提供了员工之间,部门之间,企业与外部之间的竞争的目标和对比标准,使员工为完成绩效考核指标互相竞争。
参考资料来源:搜狗百科-会计做账
1、建造成本包括直接成本和间接成本。
2、施工企业按合同规定与建设单位结算工程价款,应向建设单位报送“工程价款结算账单”也叫“中期支付申请单”等。3、当建设单位支付工程价款时,施工企业会计处理:借:银行存款 贷:应收账款 注:收取工程款不应确认会计收入 建筑业会计和工业会计有所不同,它是按工程项目来核算的,一项工程一个核算账户。
科目有工程施工;工程结算,工程完工后才结转成本的,其它和工业会计没有好大的差别。工程施工过程所发生的直接成本费用通过“工程施工——合同成本”科目核算。
该科目根据施工项目确定成本核算对象,进行辅助核算,按照成本项目进行明细核算。扩展资料:会计做账也称会计实务,指会计进行账务处理的过程,一般从填制凭证开始到编制报表结束的整个过程。
在过去计划经济年代里,会计只是被动的执行国家规定完成上述过程就可以,随着市场经济不断完善。经济业务不断创新,如何更准确、更合理地处理每一笔业务成为很多会计必修的一门技术。
至此,会计作账就被赋予特殊的意义,不再局限过程而是解决如何做的更好。做账流程1、根据出纳转过来的各种原始凭证进行审核,审核无误后,编制记账凭证。
2、根据记账凭证登记各种明细分类账。3、月末作计提、摊销、结转记账凭证,对所有记账凭证进行汇总,编制记账凭证汇总表,根据记账凭证汇总表登记总账。
4、结账、对账。做到账证相符、账账相符、账实相符。
5、编制会计报表,做到数字准确、内容完整,并进行分析说明。6、将记账凭证装订成册,妥善保管。
商业企业做账流程 一般的商业会计工作流程就是:取得原始凭证→制作会计凭证→月底汇总做科目汇总表→登记总账→然后按制作的会计凭证登记明细账以及库存账→总账和明细账核对→制作会计报表→如果单位是一般纳税人做网上国税申报和地税申报(这个地方有不同,有的地方还是手工申报)-报完后把留底报表存档。1.审核原始凭证 (1)外来原始凭证。
由业务经办人员在业务发生或者完成时从外单位取得的凭证,如供应单位发货票、银行收款通知等。(2)自制原始凭证。
单位自行制定并由有关部门或人员填制的凭证,如收料单、领料单、工资结算单、收款收据、销货发票、成本计算单等。2.填制记账凭证 可以到月底把同类的原始凭证汇总填制记账凭证,也可随时发生随时填 . 但不要把时间顺序颠倒了。
根据有借必有贷,借贷必相等的记账规则,编制会计分录。3.复核 就是看看有没有错误。
4.记账 根据记账凭证登记入账,小规模公司必备的账本:现金日记账;银行日记账;总账;三栏明细账。5.编制会计报表 (1)根据总账科目余额填列。
可直接根据有关总账科目的期末余额填列,(如应收票据)有些则需根据几个总账科目的期末余额计算填列,如“货币资金”,需根据“库存现金”、“银行存款”、“其他货币资金”三个科目的期末余额的合计数填列。(2)根据明细账科目余额计算填列。
如“应付账款”,需根据“应付账款”和“预付账款”相关明细科目的期末贷方余额计算填列。(3)根据总科目和明细科目余额分析计算填列。
如“长期借款”,需根据“长期借款”总账科目余额扣除“长期借款”明细科目中将在一年内到期限的长期借款部分分析计算填列。(4)务查登记簿记录。
会计报表附注中的某些资料,需要根据备查登记簿中的记录编制。6、纳税申报1、增值税:销售或购进货物、提供加工或修理修配劳务是要缴纳增值税的。
小规模纳税人的征收率为3%。2、营业税:营业税的纳税义务人,是在中华人民共和国境内提供应税劳务、转让无形资产或者销售不动产的单位和个人。
不同行业的营业税率不同。3、地税:还要交地税,就是在营业税的基础上,分别按7%征收的城建税(还有5%、1%,视城市大小而定)和3%的教育费附加和地方教育附加1%(或2%,也是各城市不同)。
4、所得税:不论是工商业还是服务业,都要按利润缴纳企业所得税,具体征收办法:按照企业所得税申报表的要求,逐项填写收入、成本、费用、支出,算出利润,按照税法的有关规定进行纳税调整,计算出应纳税所得额。补充报表项目及编制说明 (一)“周转材料”科目余额应列入资产负债表中的“存货”项目,并在会计报表附注中说明周转材料的摊销方法。
(二)在资产负债表中的“存货”项目下,增加“其中:已完工尚未结算款”项目,反映施工企业在建施工合同已完工部分但尚未办理结算的价款。本项目根据有关在建施工合同的“工程施工”科目余额减“工程结算”科目余额后的差额填列。
并在会计报表附注中披露下列信息:在建施工合同累计已发生的成本、累计已确认的毛利以及累计已结算的价款。(三)在资产负债表的“其他长期资产”项目下,增设“其中:临时设施”项目,反映临时设施的摊余价值、尚未清理完毕临时设施的价值以及清理净收入。
本项目根据“临时设施”和“临时设施清理”科目余额之和减“临时设施摊销”科目余额后的金额填列。在会计报表附注中说明临时设施的摊销方法、临时设施。
建筑业会计账务处理应如下:
一、建造成本包括直接成本和间接成本。
直接成本项目包括:
1、人工费
2、材料费
3、机械使用费
4、其他直接费。直接费发生时直接计入“工程施工—合同成本”明细科目。间接费发生时计入“工程施工—间接费”,期末分配转入“工程施工—合同成本”。
二、转材料报废时,应分别以下情况进行账务处理:
1、采用一次转销法的,将报废周转材料的残料价值作为当月周转材料转销额的减少,冲减有关成本、费用,借记“原材料”等科目,贷记“工程施工”等科目。
2、采用其他摊销法的,将补提摊销额,借记“工程施工”等科目,贷记本科目(周编转材料摊销);
将报废周转材料的残料价值作为当月周转材料摊销额的减少,冲减有关成本、费用,借记“原材料”等科目,贷记“工程施工”等有关科目。
同时,将已提摊销额,借记本科目(周转材料摊销),贷记本科目(在用周转材料)。
扩展资料:
施工企业会计科目的使用说明
一、总说明
(一)为了统一规范施工企业的会计核算,根据《中华人民共和国会计法》、《企业财务会计报告条例》、《企业会计制度》和国家有关法律、法规,并结合施工企业的实际情况,特制定《施工企业会计核算办法》(以下简称“办法”)。
(二)中华人民共和国境内的施工企业在执行《企业会计制度》的同时,执行本办法。
二、补充会计科目使用说明
(一)会计科目的设置
1、本办法在《企业会计制度》的基础上增设了“周转材料”、“临时设施”、“临时设施摊销”、“临时设施清理”、“工程结算”、“工程施工”和“机械作业”科目。
2、根据《企业会计制度》规定,施工企业确认的工程合同收入和工程合同费用分别通过“主营业务收入”和“主营业务成本”科目核算,本办法对其核算内容进行了补充。工程施工合同预计损失准备通过在“存货跌价准备”科目下增设“合同预计损失准备”明细科目核算。
3、施工企业可以根据需要自行设置“拨付所属资金”、“上级拨入资金”和“内部往来”等科目。
(二)补充会计科目的使用说明
1、本科目核算施工企业库存和在用的各种周转材料的实际成本或计划成本。
周转材料是指施工企业在施工过程中能够多次使用,并可基本保持原来的形态而逐渐转移其价值的材料,主要包括钢模板、木模板、脚手架和其他周转材料等。
2、本科目应设置“在库周转材料”、“在用周转材料”和“周转材料摊销”三个明细科目,并按周转材料的种类设置明细账,进行明细核算。
采用一次转销法的,可以不设置以上三个明细科目。
参考资料来源:搜狗百科-建筑会计
一.需要通过在建工程核算的项目1.在建工程科目核算企业进行基建工程、技术改造工程、改建、扩建、改良工程等发生的实际支出2.需要安装的设备应先通过本科目核算,待达到使用状态后转入固定资产。
企业购置的不需要安装可直接使用的设备,通过固定资产科目核算3.固定资产发生符合资本化条件后续支出时由固定资产账面价值转入在建工程核算4.企业支付的土地款等征地费用,在“无形资产”核算二.在建工程预付款项的核算1.根据合同和工程进度预付工程款的,付款前应事先经过集团公司审批,进行如下三级明细核算借:预付账款—工程款—**公司贷:银行存款凭证附件:合同、财务支出审批单、付款申请单、银行回单、对方收据2.根据合同预付设备款的,付款前应事先经过集团公司审批,进行如下三级明细核算借:预付账款—设备款—**公司贷:银行存款凭证附件:合同、财务支出审批单、付款申请单、银行回单、对方收据三.取得有关工程或设备发票后,在建工程进行如下三级明细核算(一)企业发包的在建工程,按合同规定向承包单位预付工程款时,均先在预付账款核算,待收到承包单位发票后,借:“在建工程-建筑工程-某工程”科目,贷记“预付账款”;尚未支付的工程款(含质保金),借:“在建工程-建筑工程-某工程”科目,贷记“应付账款”(二)企业自营的在建工程,应在各单项工程下设置材料费、人工费、机械费、其他等三级明细1.领用工程物资,按实际成本,借记“在建工程-某工程-材料费”,贷记“工程物资”科目2.在建工程应负担的职工薪酬,借记“在建工程-某工程-人工费”科目,贷记“应付职工薪酬”科目(三)企业进行的技术改造工程,应于工程开始时将被改造固定资产的账面价值转入本科目,借记“累计折旧”、“固定资产减值准备”科目,贷记“固定资产”科目,差额借记本科目。改造过程中发生的相关支出比照自营或发包基建工程的相关会计处理。
(四)将需要安装设备交付承包单位进行安装时,应按设备的成本,借记“在建工程-在安装设备-某设备”(在安装设备),贷记“预付账款”科目(五)企业在建工程相关的管理费、可行性研究费、勘察费、设计费、临时设施费、公证费、监理费及应负担的税费等,借记“在建工程-待摊支出-相关明细”,贷记“银行存款”等科目(未取得发票前一律在预付账款核算,待取得发票后转入在建工程)在建工程进行负荷联合试车发生的费用,借记本科目(待摊支出),贷记“银行存款”、“原材料”等科目;试车形成的产品或副产品对外销售或转为库存商品的,借记“银行存款”、“库存商品款”、“库存商品”等科目,贷记本科目(待摊支出)(六)在建工程完工时,已领出尚未使用的剩余物资办理退库手续,借记“工程物资”科目,贷记本科目。(七)在建工程达到预定可使用状态时,应计算分配待摊支出借:在建工程-建筑工程-某工程;在建工程-安装工程-某安装工程;在建工程-在安装设备-某设备贷:在建工程-待摊支出-具体明细待摊支出的分配方法,可按下列公式计算:实际分配率=累计发生的待摊支出÷(建筑工程支出+安装工程支出+在安装设备支出)*100%某工程应分配的待摊支出=该工程的建筑工程成本、安装工程成本和在安装设备的成本合计*分配率(八)基建工程完工交付使用时,企业应计算各项交付使用固定资产的成本,编制交付使用财产明细表。
交付使用的固定资产成本,按下列内容计算:1.房屋、建筑物等固定资产成本,包括:建筑工程成本、应分摊的待摊支出借:固定资产-主车间贷:在建工程-建筑工程-主车间2.动力设备和生产设备等固定资产成本,包括:需要安装设备的实际成本;安装工程成本;设备基础、支柱等建筑工程成本或砌筑锅炉的建筑工程成本;应分摊的待摊支出借:固定资产-生产用固定资产-主车间**设备贷:在建工程-安装工程-主车间**设备安装工程在建工程-在安装设备-主车间**设备3.确认固定资产的记账凭证应附工程或设备验收报告、决算报告、结算书、财产分配明细表等转资手续四.企业应当设置“在建工程其他支出备查簿”,专门登记基建项目发生的构成项目概算内容五.本科目的期末借方余额,反映企业尚未达到预定可使用状态的在建工程的成本。
首先,准备四个账簿:现金日记账、银行存款日记账、总账和明细账,前三个是订本式账簿,即固定页码,每本100页;明细账可用三栏式或多栏式。
其次,准备各类原始凭证和记账凭证,包括收、付、转记账凭证或通用记账凭证,以及入库单、出库单、销售单、工资表等。再次,根据发生业务做会计凭证和登记相关账簿,据此编制会计报表。
最后,将会计报表找领导签字,上报税务、工商等机构。一般企业的核算及期末结转流程和分录:1、材料领用借:生产成本贷:原材料2、发生的工资借:生产成本 / 制造费用贷:应付职工薪酬—工资支付时借:应付职工薪酬—工资贷:现金 / 银行存款3、发生的水电费、机物料消耗等借:制造费用贷:现金 / 银行存款 / 应付账款4、计提折旧借:制造费用 (车间用)管理费用 (管理部门使用)营业费用 (销售部门使用)贷:累计折旧5、结转制造费用制造费用分摊可按材料消耗或人工成本或实做工时或机器工时某产品制造费用分配率 = 该产品消耗材料 / 本期材料消耗总额某产品应分摊的制造费用 = 该产品制造费用分配率 * 本期制造费用总额借:生产成本贷:制造费用6、结转完工入库产品借:库存商品贷:生产成本7、计提营业税及附加税(增值税不在本科目核算)借:主营业务税金及附加贷:应交税金—应交营业税应交税金—应交城建税其他应交款—应交教育费附加其他应交款—应交地方教育费附加缴纳时借:应交税金—应交营业税应交税金—应交城建税其他应交款—应交教育费附加其他应交款—应交地方教育费附加贷:银行存款8、结转本月销售商品成本和税金借:主营业务成本贷:库存商品借:本年利润贷:主营业务成本主营业务税金及附加9、结转本月收入借:主营业务收入贷:本年利润10、结转本月利润借:本年利润贷:管理费用营业费用财务费用利润分配—未分配利润 (若亏损,做借方)。
一、新账的建立 二、主要会计科目的设置 三、会计业务的处理 一、新账的建立 一个项目开工,或者一个企业新建立,都面临着建立新账的问题。
建立新账并不难,通常先应当想好会计科目的设置问题。在做凭证的时候应当想好各科目应当怎么设置明细科目级数。
是采用辅助核算好,还是直接在会计科目下设置明细科目好。 一般情况下,是如果涉及的往来单位较多,部门较多且稳定或者项目较多的时候,应当采用辅助核算的方式(可以根据各会计科目的实际情况分别采用,并不需要同时具备)。
否则,应当直接在会计科目下设置明细科目,简化工作量。通常情况下,公司本部的账(涉及的往来单位很多,项目多,部门也比较多且稳定)采用辅助核算比较合适,而单一的项目账,直接在会计科目下设置明细科目比较好。
根据各公司管理的不同,建筑企业的财务核算及管理分为本部集中管理(集权式,由公司直接编制财务报表)和项目单独管理制(分权式,由公司总部汇总报表)。采用本部集中管理的企业公司就只有一个账套,所有项目的账务都在公司的同一账套中处理,各项目只负责编制项目成本报表并对项目成本进行分析。
分权式管理是公司各项目单独开设账套。每个独立的项目都设有单独的银行账号并单独进行相关的账务处理,编制财务会计报表。
最后由公司总部汇总各项目的财务报表。 集权式的优点是公司总部可以随时掌握公司各项目的成本情况,并对各项目成本实行实时监控和动态管理,有利于公司加强财务管理。
适用于公司本部及附近项目较多的企业。缺点是对外地项目的核算资料可能不及时,不能及时准确地反映公司财务状况;不利于建筑企业的税收筹划。
分权式的优点是减轻了公司总部的核算工作,有利于各项目部及时准确的反映其财务状况,有利于公司的税收筹划。缺点是容易造成项目经理权力过大,滋生腐败。
如果项目财务人员不能起好监督作用并在管理中处于强势的话,不利于公司的财务管理。实行分权式要求公司对项目财务人员实行委派制。
财务人员由公司考核,但要有相当的权力并能保持良好的职业操守。适用于外地项目较多的施工企业。
不管采用哪种方式,都要注重强化公司和项目的财务管理,要能充分发挥财务部门核算、监督、反映的职能。 二、会计科目的设置及核算内容 建筑施工企业有一定的特殊性,与广大生产型企业有很大的区别。
特别是在成本核算和收入的确认上,和产品销售企业有很大的不同。本帖只在此探讨建造合同法准则中规定建筑施工企业的会计业务处理,与生产性企业相同的核算不在此做探讨。

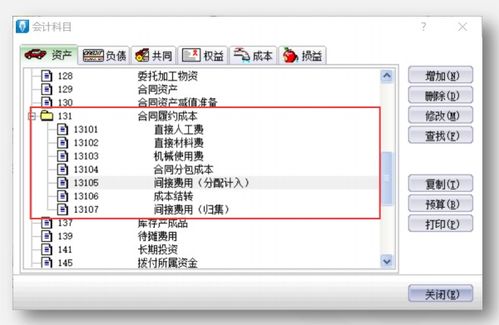

(一)工程施工 相当于生产企业的“生产成本”科目。主要核算各项目成本及毛利。
下面设置“合同成本”和“毛利”两个二级明细科目。 1、工程施工-合同成本,核算工程合同成本 在合同成本下,设置以下明细科目 (1)人工费(项目/部门核算) 、(2)材料费(项目/部门核算) 、(3)机械使用费(项目/部门核算) (4)其他直接费(项目/部门核算) 、(5)分包成本(项目/部门核算) 、(6)间接费用 间接费用下设下列明细科目 管理人员工资(项目/部门核算) 、职工福利费(项目/部门核算) 、固定资产使用费(项目/部门核算) 、低值易耗品摊销(项目/部门核算) 、办公费(项目/部门核算) 、差旅费(项目/部门核算) 、财产保险费(项目/部门核算) 、工程保修费(项目/部门核算) 、排污费(项目/部门核算) 、劳动保护费(项目/部门核算) 、检验试验费(项目/部门核算) 、外单位管理费(项目/部门核算) 、材料整理及零星运费(项目/部门核算) 、材料物资盘亏及毁损(项目/部门核算) 、取暖费(项目/部门核算) 、其他费用(项目/部门核算) 2、工程施工-毛利,核算工程毛利 具体的设置根据企业需要选择,不一定非要设置这些会计科目。
特别是间接费用,有些不需要的可以不予以设置。 (二)机械作业 该科目主要是针对建筑企业有单独的设备管理部门为各项目提供设备发生的费用及内部结算的台班的核算。
相当于制造待业的“辅助生产成本”科目。有条件的单位,可以针对本公司的设备设置单机核算,准确核算每台大型或者主要设备每个台班的耗用成本。
通常情况下,应当设置以下明细科目: 工资及附加(部门/设备核算) 、燃料及动力(部门/设备核算) 、折旧费(部门/设备核算) 、配件及修理费(部门/设备核算) 、间接费用(部门/设备核算) (三)应收账款 1、应收工程款(往来单位核算) 核算根据工程进度报表或者结算的应收账款 2、应收销货款(往来单位核算) 核算施工企业应收产品销售货款 3、应收质保金(往来单位核算) 根据合同及结算业主暂扣的工程质保金,最好设置有到期日。 (四)应付账款 1、应付购货款(往来单位核算)核算应付购货款、设备款等。
2、应付分包款(往来单位核算)核算应付分包工程款 3、暂估应付款(往来单位核算)核算暂估入账的款项(包括材料暂估入账及分包工程款的暂估入账)。 4、应付质保金(往来单位核算)核算应付分包单位的质保金,最好设置有到期日。
(五)工程结算 (往来单位/项目核算)核算根据业主进度。
