(一)工程施工 相当于生产企业的“生产成本”科目。
主要核算各项目成本及毛利。下面设置“合同成本”和“毛利”两个二级明细科目。
1、工程施工——合同成本 核算工程合同成本,在合同成本下,设置以下明细科目: (1)人工费(项目/部门核算) (2)材料费(项目/部门核算) (3)机械使用费(项目/部门核算) (4)其他直接费(项目/部门核算) (5)分包成本(项目/部门核算) (6)间接费用 间接费用下设下列明细科目: 管理人员工资(项目/部门核算) 职工福利费(项目/部门核算) 固定资产使用费(项目/部门核算) 低值易耗品摊销(项目/部门核算) 办公费(项目/部门核算) 差旅费(项目/部门核算) 财产保险费(项目/部门核算) 工程保修费(项目/部门核算) 排污费(项目/部门核算) 劳动保护费(项目/部门核算) 检验试验费(项目/部门核算) 外单位管理费(项目/部门核算) 材料整理及零星运费(项目/部门核算) 材料物资盘亏及毁损(项目/部门核算) 取暖费(项目/部门核算) 其他费用(项目/部门核算) 2、工程施工——毛利 核算工程毛利,具体的设置根据企业需要选择,不一定非要设置这些会计科目。 特别是间接费用,有些不需要的可以不予以设置。
(二)机械作业 该科目主要是针对建筑企业有单独的设备管理部门为各项目提供设备发生的费用及内部结算的台班的核算。相当于制造待业的“辅助生产成本”科目。
有条件的单位,可以针对本公司的设备设置单机核算,准确核算每台大型或者主要设备每个台班的耗用成本。 通常情况下,应当设置以下明细科目: 工资及附加(部门/设备核算) 燃料及动力(部门/设备核算) 折旧费(部门/设备核算) 配件及修理费(部门/设备核算) 间接费用(部门/设备核算) (三)应收账款 1、应收工程款(往来单位核算)核算根据工程进度报表或者结算的应收账款 2、应收销货款(往来单位核算)核算施工企业应收产品销售货款 3、应收质保金(往来单位核算)根据合同及结算业主暂扣的工程质保金,最好设置有到期日。
(四)应付账款 1、应付购货款(往来单位核算)核算应付购货款、设备款等。 2、应付分包款(往来单位核算)核算应付分包工程款 3、暂估应付款(往来单位核算)核算暂估入账的款项(包括材料暂估入账及分包工程款的暂估入账)。
4、应付质保金(往来单位核算)核算应付分包单位的质保金,最好设置有到期日。 (五)工程结算(往来单位/项目核算) 核算根据业主进度报表签证资料或者工程结算的款项。

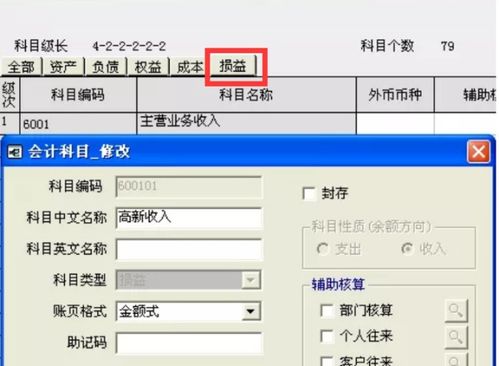

(六)主营业务收入(手工账可不用以下明细科目,只需按项目设置明细科目即可) 1、目标成本 目标成本下设置以下明细科目: (1)人工费(项目/部门核算) (2)材料费(项目/部门核算) (3)机械使用费(项目/部门核算) (4)其他直接费(项目/部门核算) (5)间接费用(项目/部门核算) 2、税金(项目/部门核算) 3、劳动保护费(项目/部门核算) 4、公司管理费(项目/部门核算) 5、公司利润(项目/部门核算) 其他会计科目的设置基本与其他行业的科目设置相差不大。
1,工程公司的项目会计,具体主要做工程项目成本核算。
.成本核算对象划分的方法 1)建筑安装工程一般应以每一独立编制施工图预算的单位工程为成本核算对象,对大型主体工程(如发电厂房本体)应尽可能以分部工程作为成本核算对象。 2)规模大、工期长的单位工程,可以将工程划分为若干部位,以分部位的工程作为成本核算对象。
3)同一工程项目,由同一单位施工,同一施工地点、同一结构类型、开工竣工时间相近、工程量较小的若干个单位工程,可以合并作为一个成本核算对象。 3.工程成本明细帐的建立成本核算对象确立后,所有的原始记录都必须按照确定的成本核算对象填制,为集中反映各个成本核算对象应负担的生产费用,应按每一成本核算对象设置工程成本明细帐,并按成本项目分设专栏,以便计算各成本核算对象的实际成本。
成本项目的含义建筑安装工程成本项目划分为人工费、材料费、机械使用费、其他直接费和间接费用,每项费用都有其特定内容,也都有与其他费用相关之处,熟悉这些,对成本核算非常重要,仅以人工费项目为例:人工费项目包括直接从事建安工程施工的工人的工资及自工地仓库运料至施工现场的运输工人工资等内容,但不包括材料采购人员、施工机械上人员及材料到达工地仓库以前的搬运、装卸工人工资等。 成本核算程序 1.对所发生的费用进行审核,以确定应计入工程成本的费用和计入各项期间费用的数额。
2.将应计入工程成本的各项费用,区分为哪些应当计入本月的工程成本,哪些应由其他月份的工程成本负担。 3.将每个月应计入工程成本的生产费用,在各个成本对象之间进行分配和归集,计算各工程成本。
4.对未完工程进行盘点,以确定本期已完工程成本实际成本。 5.将已完工程成本转入"工程结算成本"科目中。
6.结转期间费用。 成本核算的科目设置为了按照用途归集各项费用,划清有关费用的界限,正确计算工程成本,应设置"工程施工"、"机械作业"、"辅助生产"、"间接费用"等科目。
1、"工程施工"科目运用应注意的问题该科目应按工程项目或单位工程设置二级科目;间接费用项目应通过"间接费用"科目归集并分配;该科目贷方记录已完工程成本。 2、"机械作业"科目运用应注意的问题该科目核算企业及其内部独立核算的施工单位、机械站和运输队使用自有施工机械和运输设备进行机械作业所发生的各项费用;该科目应按承包工程和机械类别设置二级科目;该科目贷方记录:分配计入"工程施工"、"其他业务支出"和"专项工程支出"等科目的费用。
3、"辅助生产"科目运用应注意的问题该科目核算企业非独立核算的辅助生产部门为工程施工、产品生产、机械作业、专项工程等生产材料物资、提供劳务(如设备维修、构件现场制作、固定资产清理、风水电供应等)所发生的各项费用;该科目贷方记录:分配计入"工程施工"、"机械作业"和"其他业务支出"等科目的费用或成本。 4、"间接费用"科目运用应注意的问题该科目核算企业及其内部独立核算单位为组织和管理施工生产活动所发生的现场性费用支出,在实际工作中有的核算人员往往把握不住这点,比如,工资分配时,把所有的工资都计入本科目。
费用核算与分配工程成本核算,就是将工程施工过程中发生的各项生产费用,根据有关资料,通过"工程施工"科目进行汇总,然后再直接或分配计入有关的成本核算对象,计算出各个工程项目的实际成本。 成本核算总的原则是:能分清受益对象的直接计入,分不清的需按一定标准分配计入。
各项费用的核算方法如下: 1.人工费的核算劳动工资部门根据考勤表、施工任务书和承包结算书等,每月向财务部门提供"单位工程用工汇总表",财务部门据以编制"工资分配表",按受益对象计入成本和费用。 采用计件工资制度的,费用一般能分清为哪个工程项目所发生的;采用计时工资制度的,计入成本的工资应按照当月工资总额和工人总的出勤工日计算的日平均工资及各工程当月实际用工数计算分配;工资附加费可以采取比例分配法;劳动保护费的分配方法同工资是相同的。
2.材料费的核算应根据发出材料的用途,划分工程耗用与其他耗用的界限,只有直接用于工程所耗用的材料才能计入成本核算对象的"材料费"成本项目,为组织和管理工程施工所耗用的材料及各种施工机械所耗用的材料,应先分别通过"间接费用"、"机械作业"等科目进行归集,然后再分配到相应的成本项目中。 材料费的归集和分配的方法: 1)凡领用时能够点清数量、分清用料对象的,应在领料单上注明成本核算对象的名称,财会部门据以直接汇总计入成本核算对象的"材料费"项目; 2)领用时虽然能点清数量,但属于集中配料或统一下料的,则应在领料单上注明"集中配料",月末由材料部门根据配料情况,结合材料耗用定额编制"集中配料耗用计算单",据以分配计入各受益对象。
3)既不易点清数量、又难分清成本核算对象的材料,可采用实地盘存制计算本月实际消耗量,然后根据核算对象的实物量及材料耗用定额编制"大堆材料耗用计。
